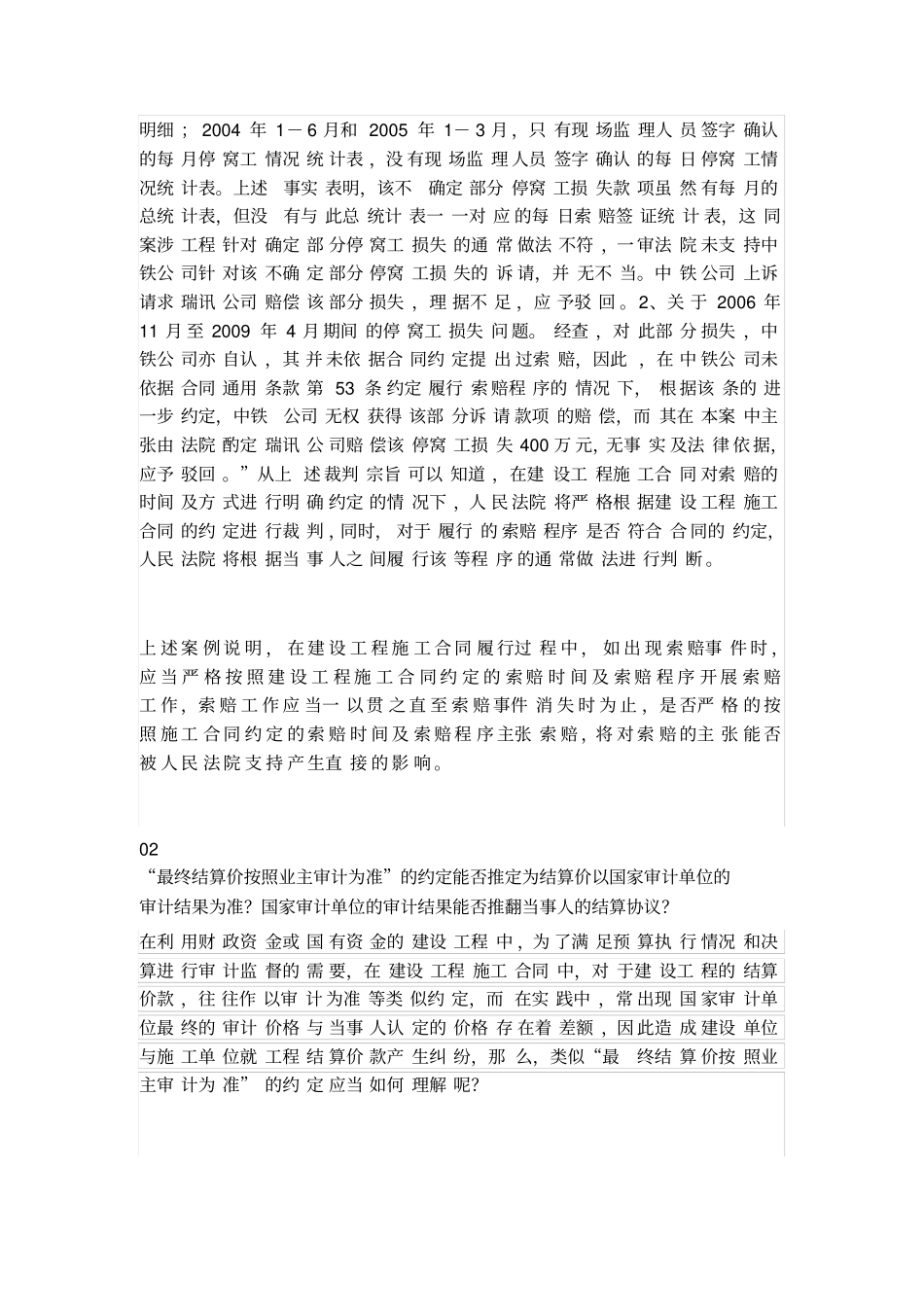

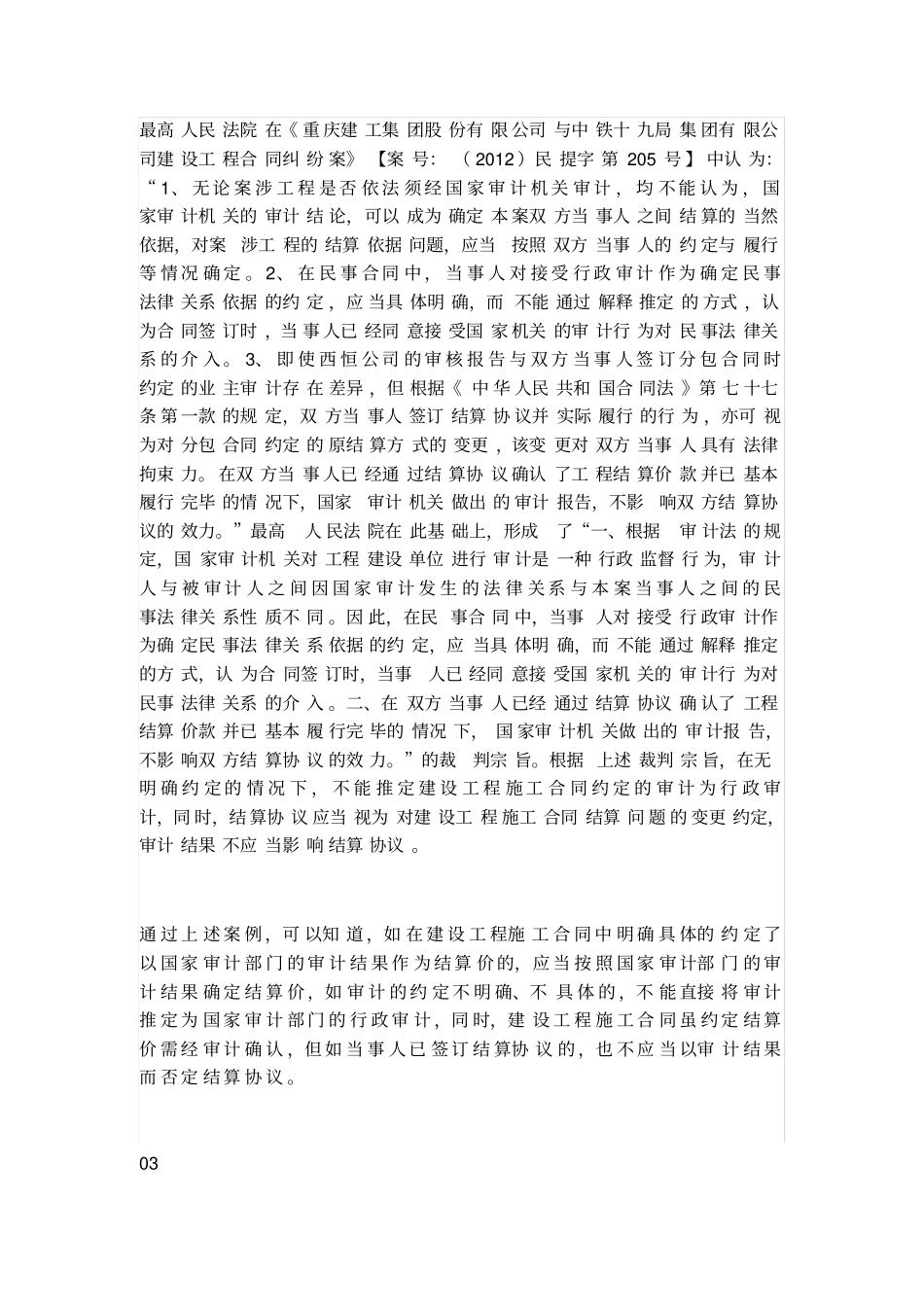

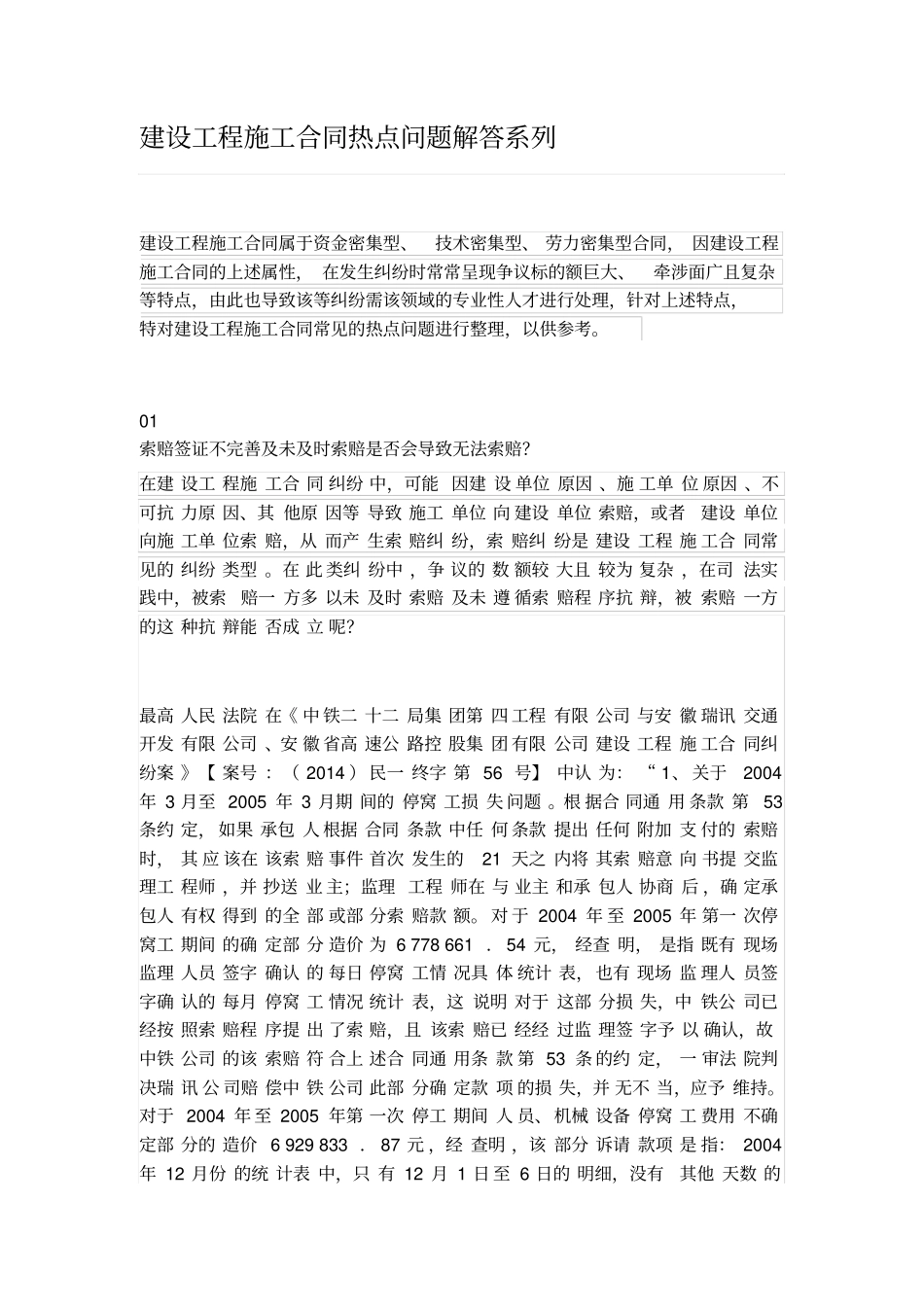

建设工程施工合同热点问题解答系列建设工程施工合同属于资金密集型、技术密集型、劳力密集型合同,因建设工程施工合同的上述属性,在发生纠纷时常常呈现争议标的额巨大、牵涉面广且复杂等特点,由此也导致该等纠纷需该领域的专业性人才进行处理,针对上述特点,特对建设工程施工合同常见的热点问题进行整理,以供参考
01索赔签证不完善及未及时索赔是否会导致无法索赔
在建设工程施工合同纠纷中,可能因建设单位原因、施工单位原因、不可抗力原因、其他原因等导致施工单位向建设单位索赔,或者建设单位向施工单位索赔,从而产生索赔纠纷,索赔纠纷是建设工程施工合同常见的纠纷类型
在此类纠纷中,争议的数额较大且较为复杂,在司法实践中,被索赔一方多以未及时索赔及未遵循索赔程序抗辩,被索赔一方的这种抗辩能否成立呢
最高人民法院在《中铁二十二局集团第四工程有限公司与安徽瑞讯交通开发有限公司、安徽省高速公路控股集团有限公司建设工程施工合同纠纷案》【案号:(2014)民一终字第56号】中认为:“1、关于2004年3月至2005年3月期间的停窝工损失问题
根据合同通用条款第53条约定,如果承包人根据合同条款中任何条款提出任何附加支付的索赔时,其应该在该索赔事件首次发生的21天之内将其索赔意向书提交监理工程师,并抄送业主;监理工程师在与业主和承包人协商后,确定承包人有权得到的全部或部分索赔款额
对于2004年至2005年第一次停窝工期间的确定部分造价为6778661.54元,经查明,是指既有现场监理人员签字确认的每日停窝工情况具体统计表,也有现场监理人员签字确认的每月停窝工情况统计表,这说明对于这部分损失,中铁公司已经按照索赔程序提出了索赔,且该索赔已经经过监理签字予以确认,故中铁公司的该索赔符合上述合同通用条款第53条的约定,一审法院判决瑞讯公司赔偿中铁公司此部分确定款项的损失,并无不当,应予维持
对于2004年至2005年第
