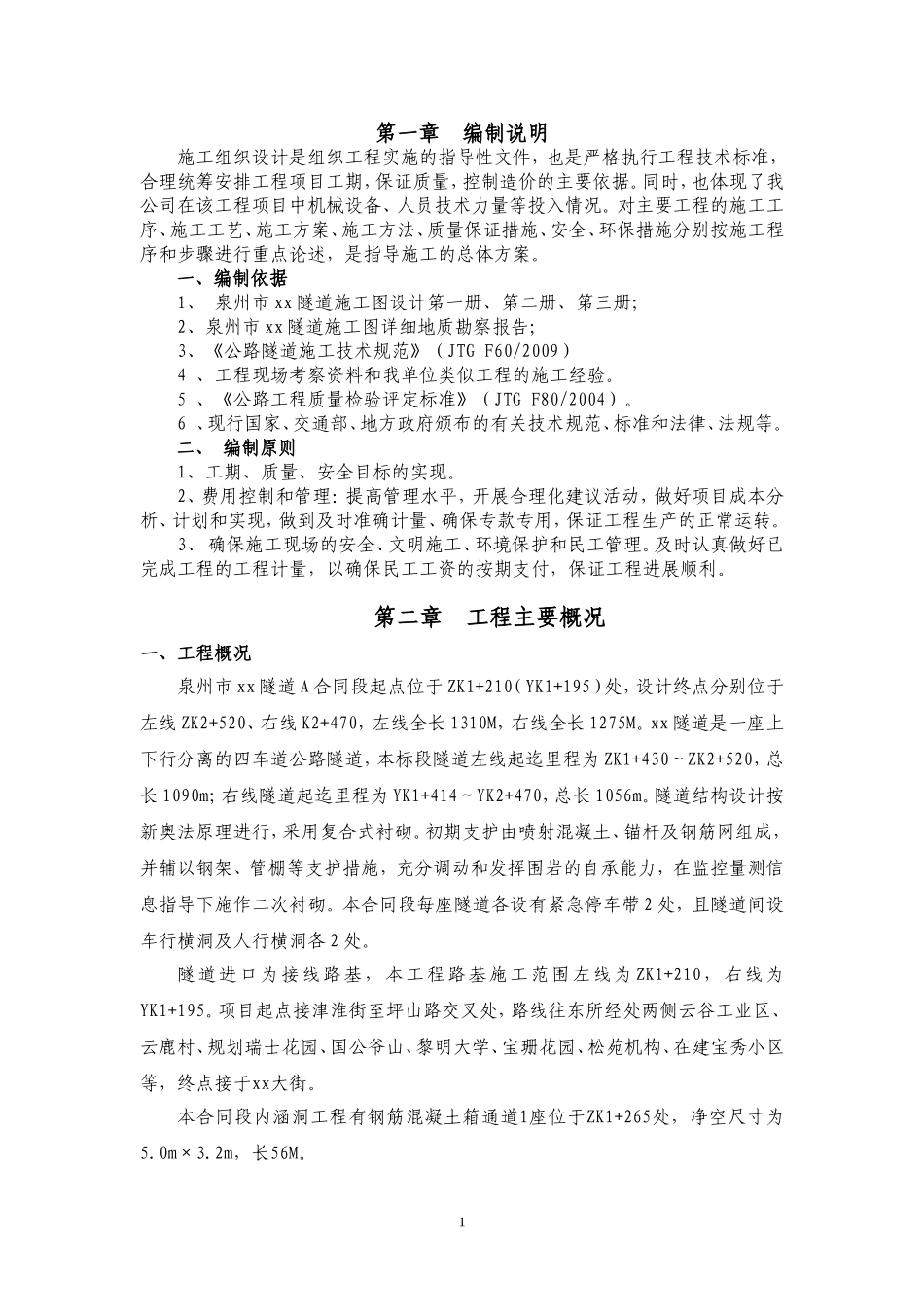

第一章编制说明施工组织设计是组织工程实施的指导性文件,也是严格执行工程技术标准,合理统筹安排工程项目工期,保证质量,控制造价的主要依据
同时,也体现了我公司在该工程项目中机械设备、人员技术力量等投入情况
对主要工程的施工工序、施工工艺、施工方案、施工方法、质量保证措施、安全、环保措施分别按施工程序和步骤进行重点论述,是指导施工的总体方案
一、编制依据1、泉州市xx隧道施工图设计第一册、第二册、第三册;2、泉州市xx隧道施工图详细地质勘察报告;3、《公路隧道施工技术规范》(JTGF60/2009)4、工程现场考察资料和我单位类似工程的施工经验
5、《公路工程质量检验评定标准》(JTGF80/2004)
6、现行国家、交通部、地方政府颁布的有关技术规范、标准和法律、法规等
二、编制原则1、工期、质量、安全目标的实现
2、费用控制和管理:提高管理水平,开展合理化建议活动,做好项目成本分析、计划和实现,做到及时准确计量、确保专款专用,保证工程生产的正常运转
3、确保施工现场的安全、文明施工、环境保护和民工管理
及时认真做好已完成工程的工程计量,以确保民工工资的按期支付,保证工程进展顺利

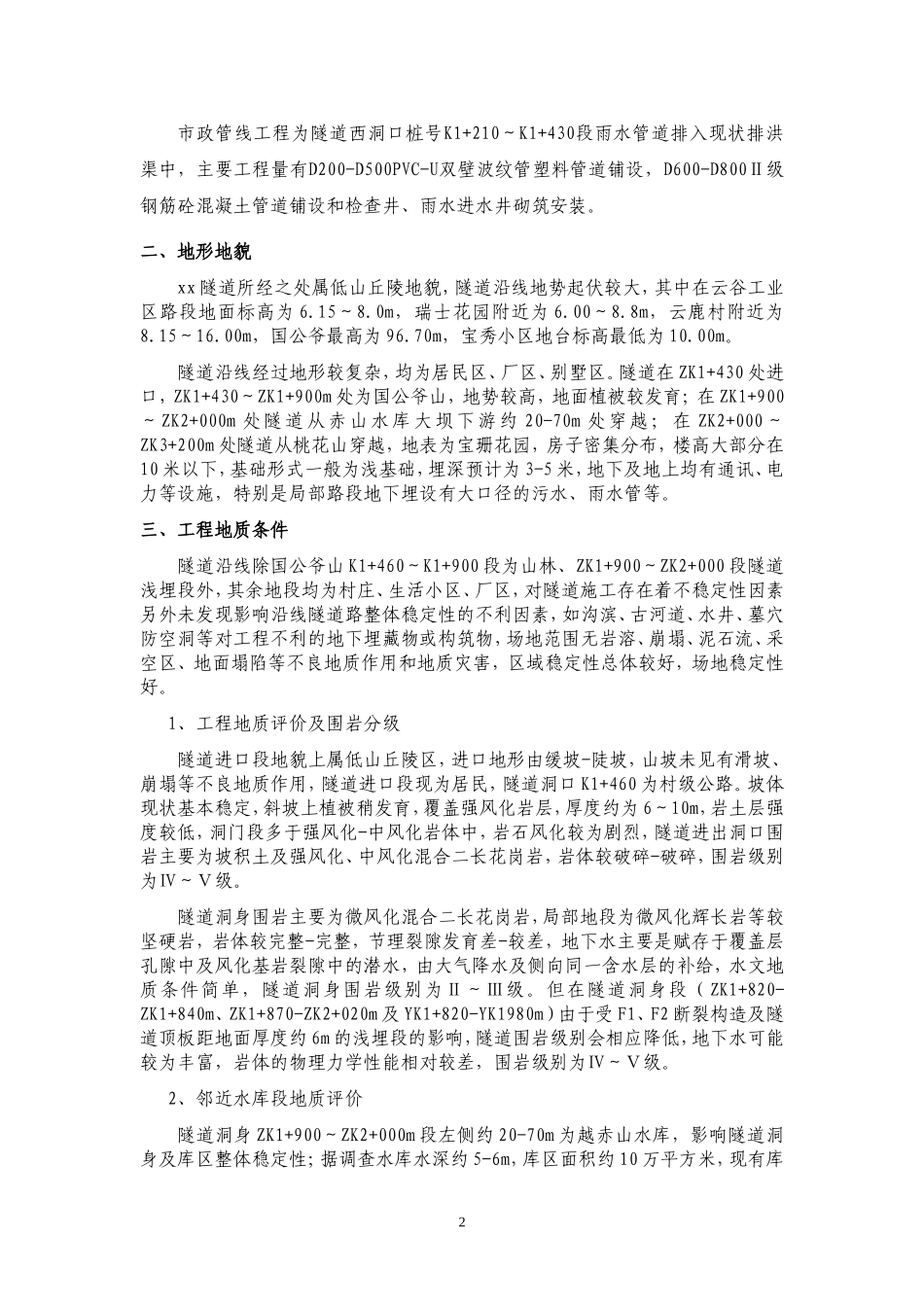

第二章工程主要概况一、工程概况泉州市xx隧道A合同段起点位于ZK1+210(YK1+195)处,设计终点分别位于左线ZK2+520、右线K2+470,左线全长1310M,右线全长1275M
xx隧道是一座上下行分离的四车道公路隧道,本标段隧道左线起迄里程为ZK1+430~ZK2+520,总长1090m;右线隧道起迄里程为YK1+414~YK2+470,总长1056m
隧道结构设计按新奥法原理进行,采用复合式衬砌
初期支护由喷射混凝土、锚杆及钢筋网组成,并辅以钢架、管棚等支护措施,充分调动和发挥围岩的自承能力,在监控量测信息指导下施作二次衬砌

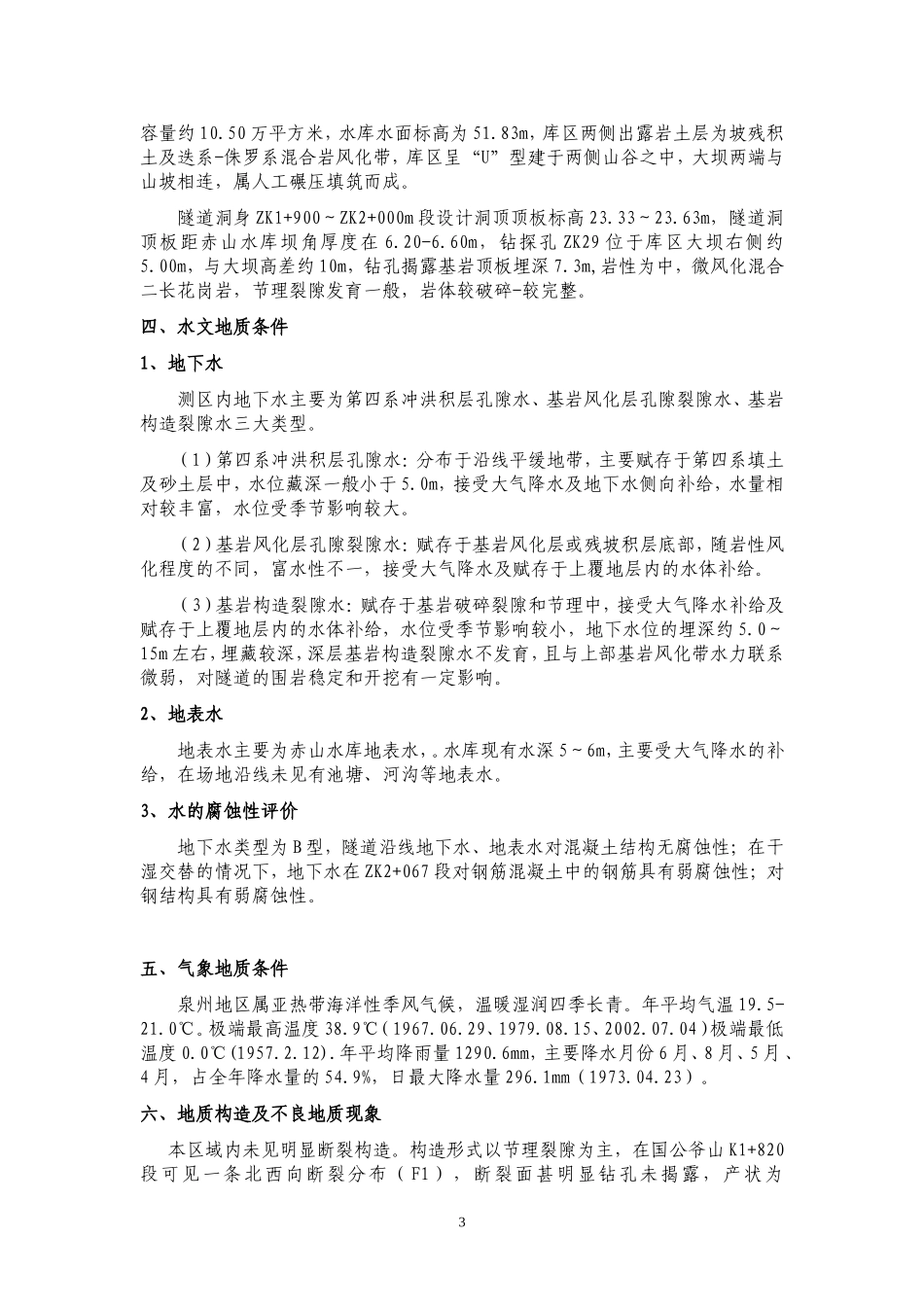

本合同段每座隧道各设有紧急停车带2处,且隧道间设车行横洞及
