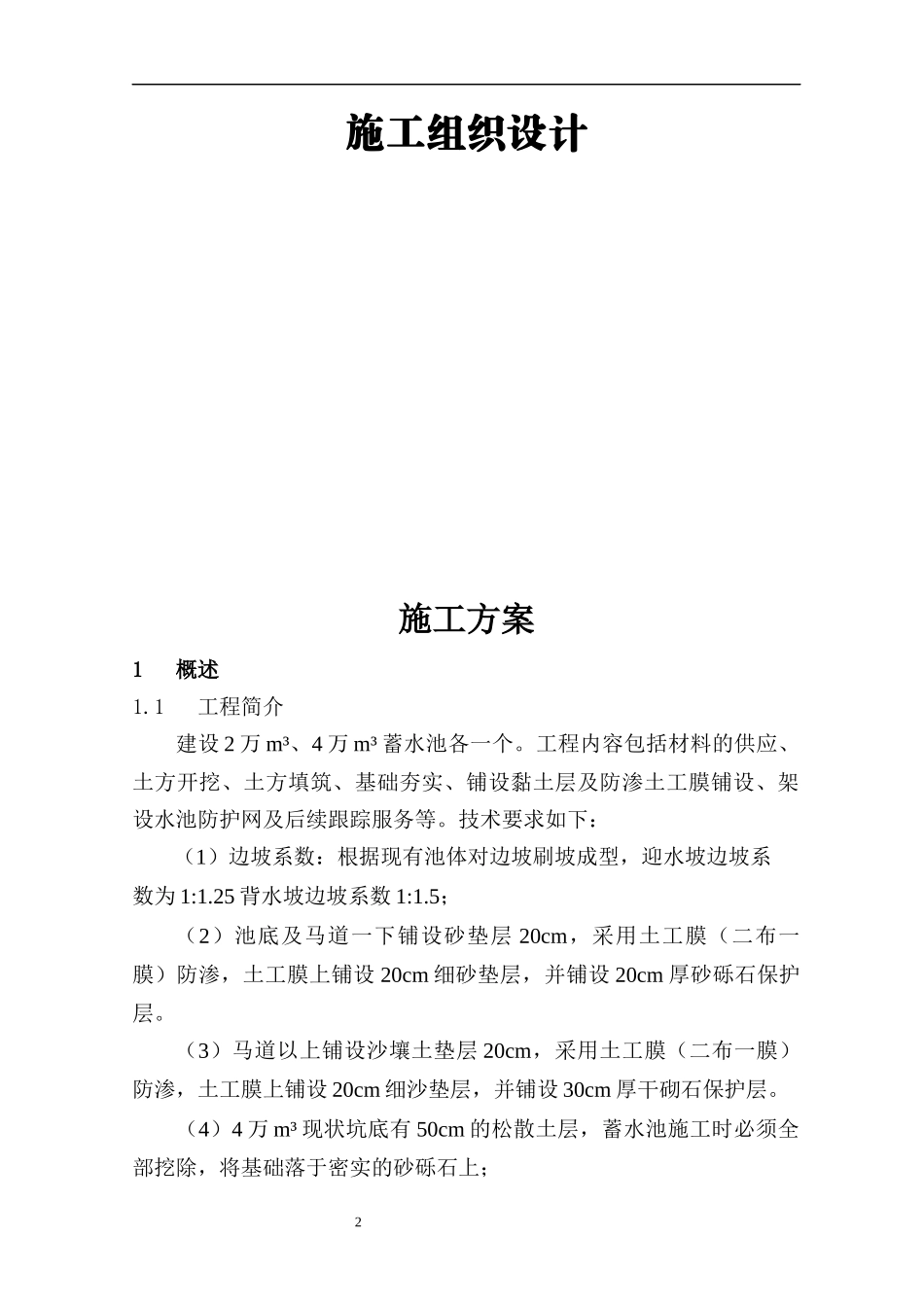

1甘肃省国营八一农场高标准农田建设项目东寨蓄水池工程21施工组织设计施工方案1概述1
1工程简介建设2万m³、4万m³蓄水池各一个
工程内容包括材料的供应、土方开挖、土方填筑、基础夯实、铺设黏土层及防渗土工膜铺设、架设水池防护网及后续跟踪服务等
技术要求如下:(1)边坡系数:根据现有池体对边坡刷坡成型,迎水坡边坡系数为1:1
25背水坡边坡系数1:1
5;(2)池底及马道一下铺设砂垫层20cm,采用土工膜(二布一膜)防渗,土工膜上铺设20cm细砂垫层,并铺设20cm厚砂砾石保护层
(3)马道以上铺设沙壤土垫层20cm,采用土工膜(二布一膜)防渗,土工膜上铺设20cm细沙垫层,并铺设30cm厚干砌石保护层
(4)4万m³现状坑底有50cm的松散土层,蓄水池施工时必须全部挖除,将基础落于密实的砂砾石上;32(5)2万m³蓄水池开挖处有电线杆,电线杆周围1
5m范围内砂砾石不予开挖,蓄水池边坡采用砂砾石夯填贴坡
(6)蓄水池池身和池堤建基面软弱土层必须挖除,基础必须位于未风化的坚实密实的砂砾石层
(7)开挖后的基础碾压密实,干密度大于2
15t/m³,相对密度≥0
(8)池堤采用开挖的砂砾石料筑
详细技术参数及施工要求详见工程设计
现场施工用水源、电源接入方便
2详细技术参数及施工要求详见工程设计

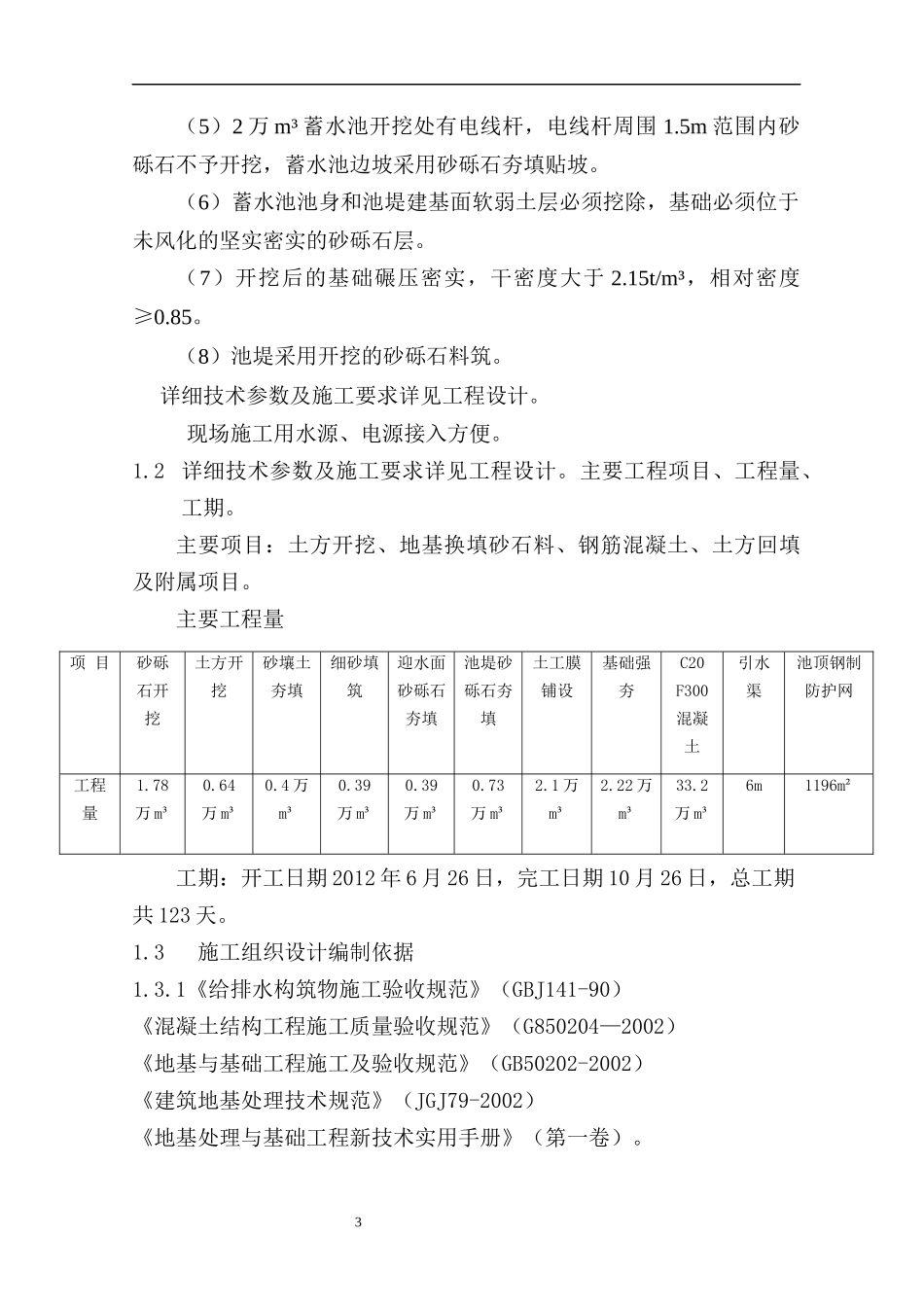

主要工程项目、工程量、工期
主要项目:土方开挖、地基换填砂石料、钢筋混凝土、土方回填及附属项目
主要工程量项目砂砾石开挖土方开挖砂壤土夯填细砂填筑迎水面砂砾石夯填池堤砂砾石夯填土工膜铺设基础强夯C20F300混凝土引水渠池顶钢制防护网工程量1
78万m³0
64万m³0
39万m³0
39万m³0
73万m³2
22万m³33
2万m³6m1196m²工期:开工日期2012年6月26日,完工日期10月26日,总工期共123天
