1关于安全分区管理的现场实施方案一、方案宗旨1、体现质量、安全、环保的精细化管理成果;2、重点突出,在施工中严格执行并长久保持精细化管理要求的特点,并注重成本的降低;同时强调安全区域的等级划分;3、适当营造会场气氛
(标语主要体现:科学发展观、质量、安全、环保)二、方案的原则1、严格按《精细化施工管理手册》设置标志、标牌、安全设施;2、已完成至盖梁的高立柱(悬挂于上系梁)、各交叉路口、起点、隧道口均悬挂标语;3、于拌合场、预制场、209交叉、已经架完梁段、K1+500边坡、全线民工棚、隧道口设置醒目区域划分标志、检查哨、通道等,并于已经架完梁段、预制场、隧道各区域划分标志旁悬挂该区域注意事项或提示,拉相应区域颜色警戒线
三、具体实施构想(1)、全线人员参与现场会的方案实施,并组织专门的队伍(除此之外再无其他任务安排)(包括人员和设备)对方案的实施进行了现场布置
(2)、区域划分实施方案①、蓝色区域(警示区域)(蓝底白字):一般施工人员可进入区域;②、黄色区域(危险区域)(黄底黑字):专业施工人员可进入区域;③、红色区域(高危区域)(红底白字):除特殊作业人员外严禁进入,必须登记入内;④、绿色区域(绿底白字):生活区;(3)、从3月1日至4月9日具体实施,4月10日组织检查,4月10日至4月14日改进,4月15日最终验收;(4)、人员组织2①、构思、检查、督促:胡畏②、外业布置:起点至K1+500由夏建满负责;K1+500至终点由谭建华负责;标志标牌、标语、横幅的制安由张其帆、谭杰、周金生负责

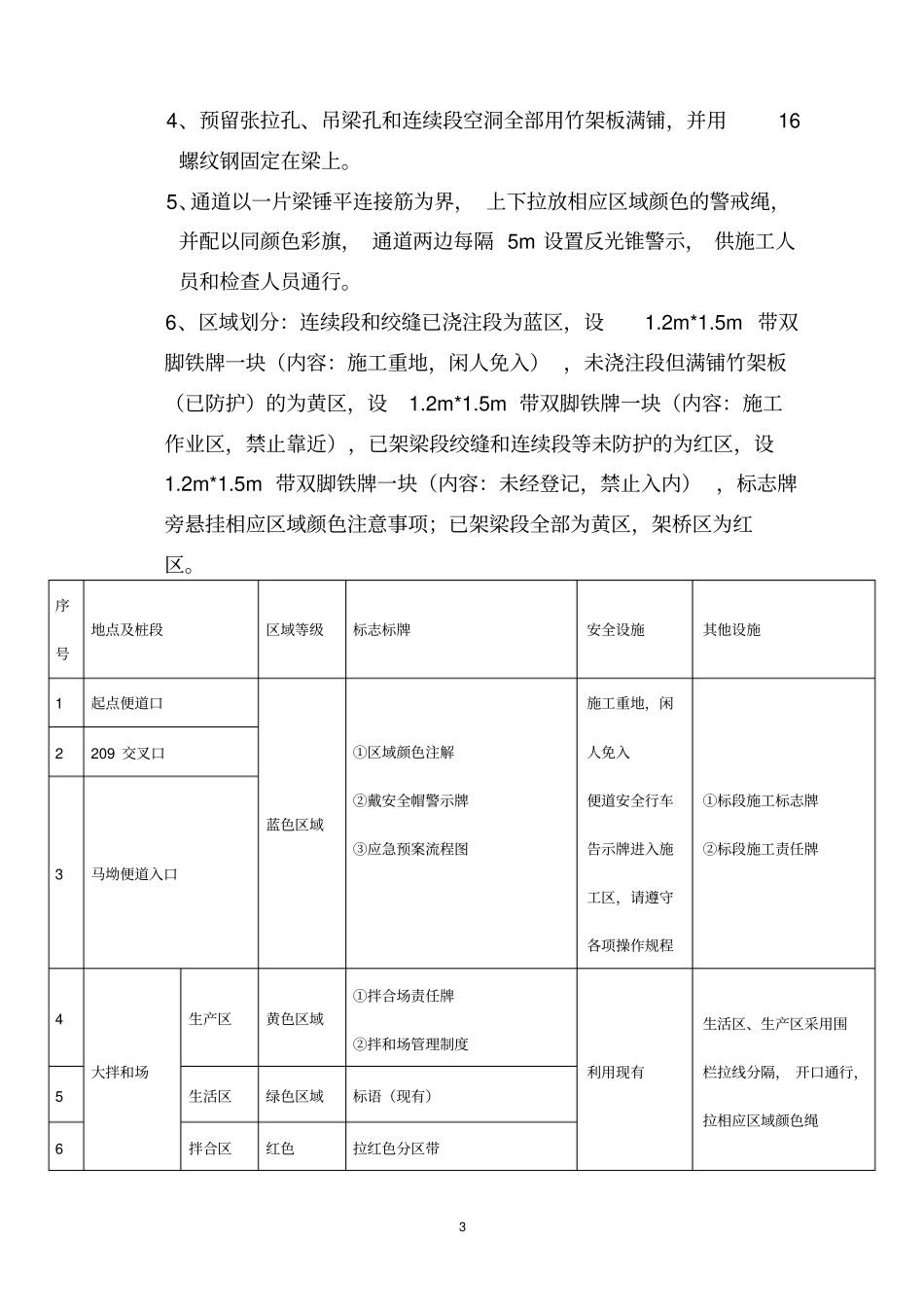

(5)、各工点布置方案注:1、此方案未涉及已做交通标志牌和施工标志牌及责任牌;2、各标牌、横幅位置可略作调整;3、外观形象、文明施工等按上次国家安监总局检查标准进行;4、施工现场灭火器需全部重新标示,标示日期过期;炸药库、工棚等灭火器设置标准为每50M2设一个;5、亮点打造在预制场、桥
