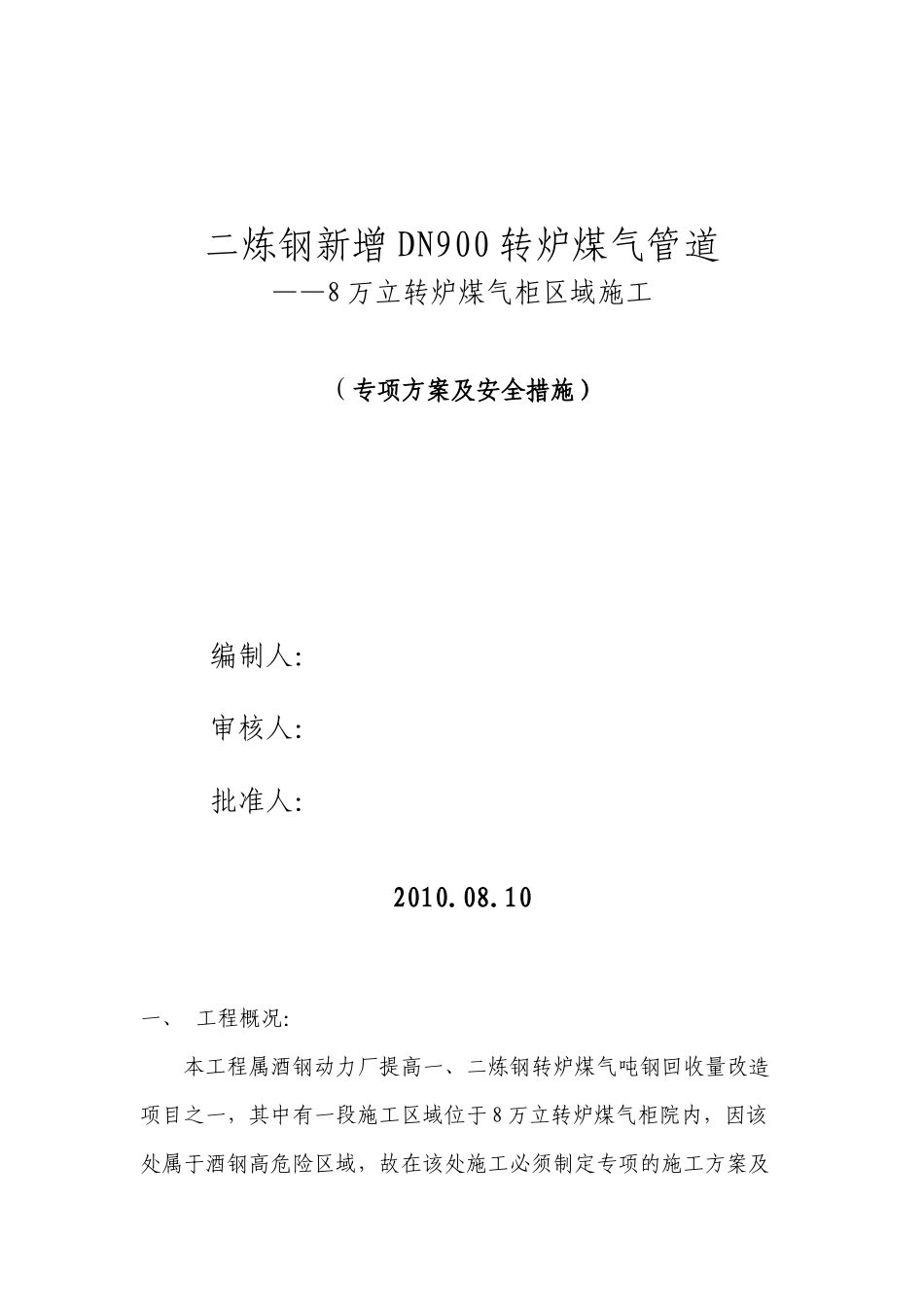

二炼钢新增DN900转炉煤气管道——8万立转炉煤气柜区域施工(专项方案及安全措施)编制人:审核人:批准人:2010
10一、工程概况:本工程属酒钢动力厂提高一、二炼钢转炉煤气吨钢回收量改造项目之一,其中有一段施工区域位于8万立转炉煤气柜院内,因该处属于酒钢高危险区域,故在该处施工必须制定专项的施工方案及安全措施

二、组织结构:施工总负责人:王亚岩王卫华施工安全负责人:郭西恩现场施工负责人:刘登宏、路士德施工技术负责人:董戈、阮鹏生参加作业人员:王建军、丁洪轶、刘华、苏永保、尹志军、张博、马仲楷、李云刚、高生成、邹德龙三、施工方案:1
施工步骤:基础土建施工——钢结构安装——管道安装2

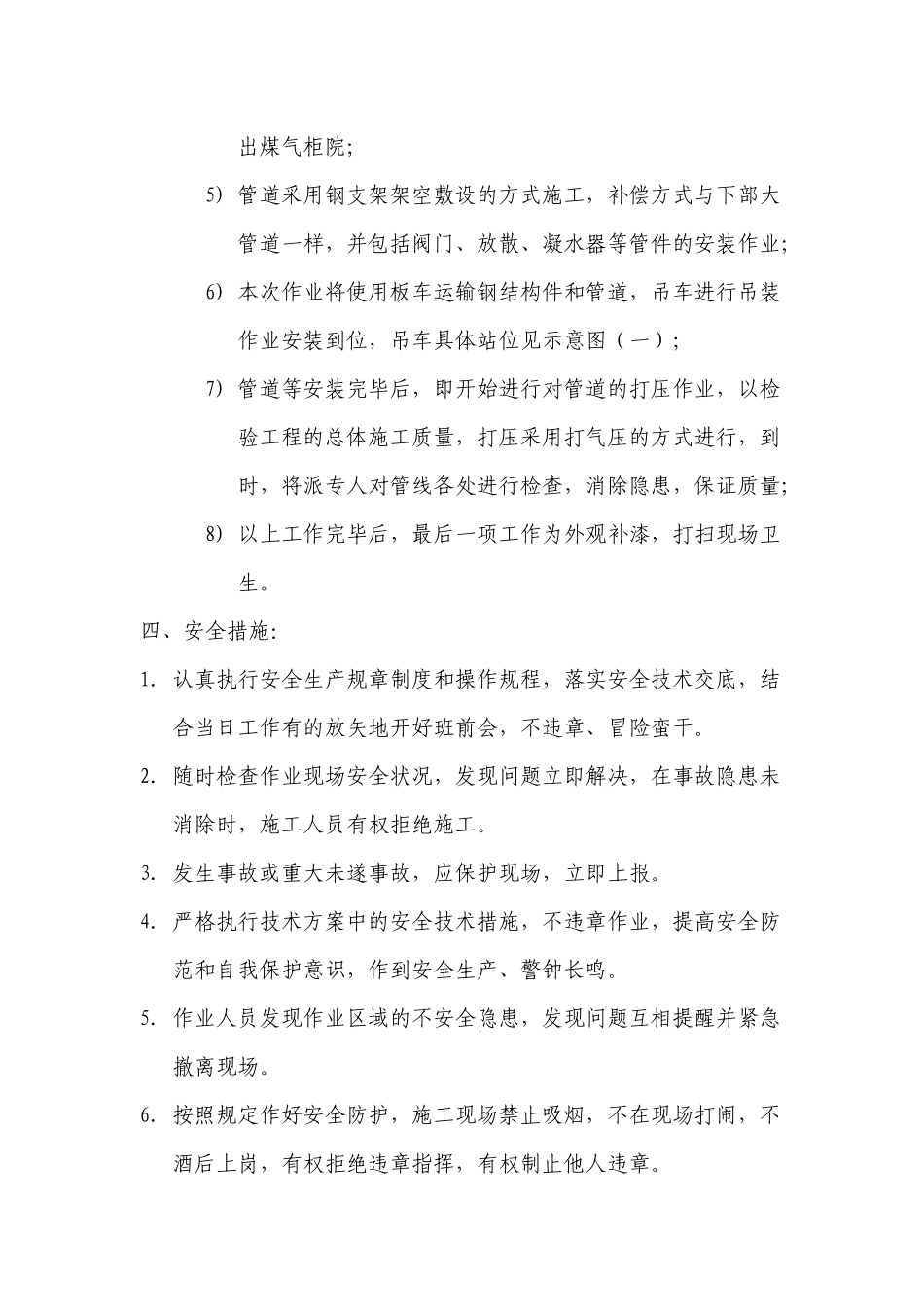

管线走向:从8万立DN1500主管道上引出,沿DN2400管道上部向北越过大胀力弯出院围栏止
施工方法:1)先进行基础土建施工,即基坑开挖、打垫层、绑扎钢筋、模板支护、混凝土浇注、混凝土养护、土方回填,具体施工位置见示意图(一);2)土建施工完毕后,即进行钢结构的安装作业,此钢结构主要是指DN900阀组平台、支架及管道支架的安装;3)钢结构应全部预制完毕,运至现场进行组装,组装过程需进行焊接和防腐涂漆作业,具体位置见示意图(一);4)管道安装主要是,从DN1500主管道上引出经DN900阀组平台向北背在原有南北向的DN2400煤气管道上部,向北出煤气柜院;5)管道采用钢支架架空敷设的方式施工,补偿方式与下部大管道一样,并包括阀门、放散、凝水器等管件的安装作业;6)本次作业将使用板车运输钢结构件和管道,吊车进行吊装作业安装到位,吊车具体站位见示意图(一);7)管道等安装完毕后,即开始进行对管道的打压作业,以检验工程的总体施工质量,打压采用打气压的方式进行,到时,将派专人对管线各处进行检查,消除隐患,保证质量;8)以上工作完毕后,最后一项工作为外观补漆,打扫现场卫生
