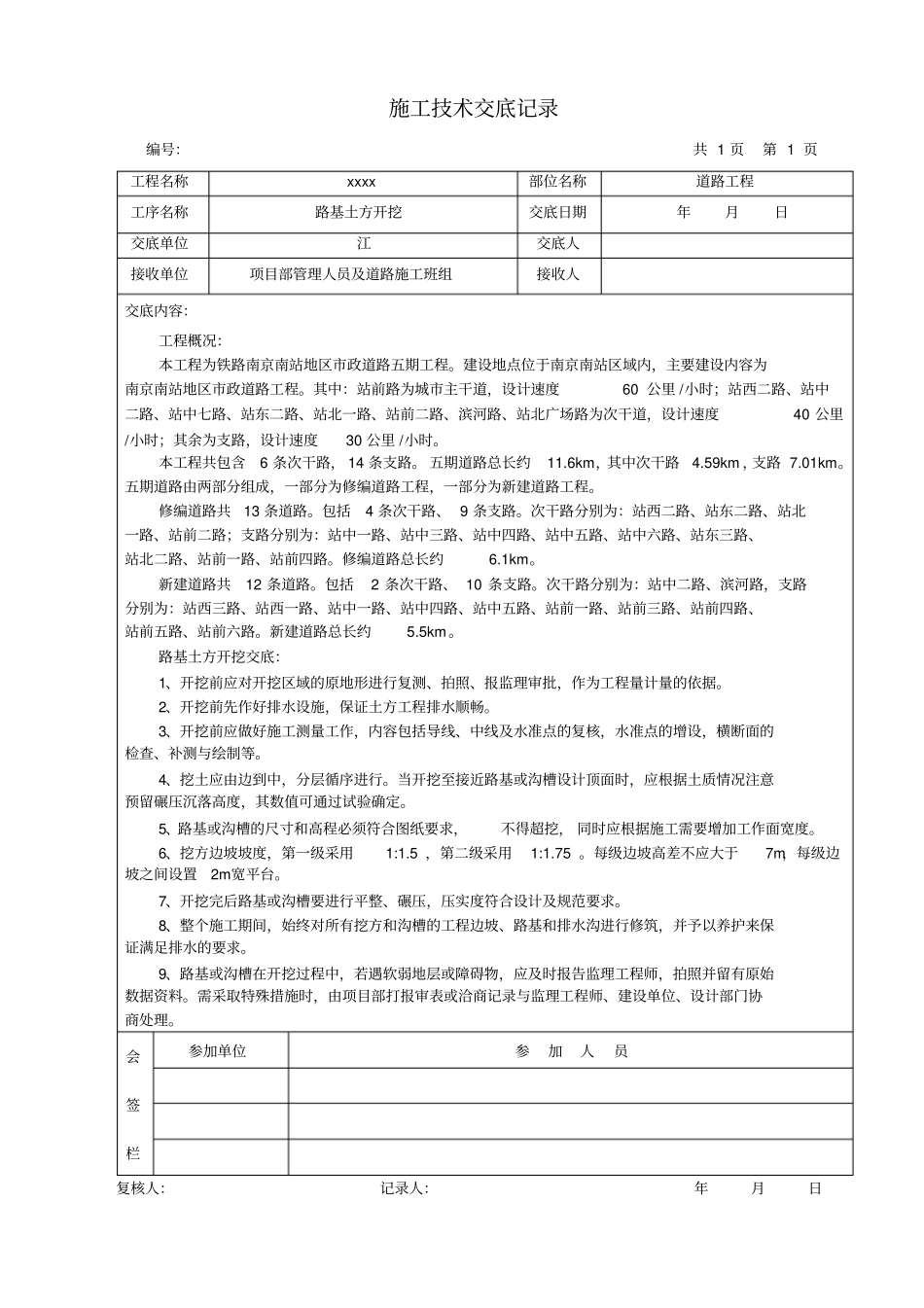

施工技术交底记录编号:共1页第1页工程名称xxxx部位名称道路工程工序名称路基土方开挖交底日期年月日交底单位江交底人接收单位项目部管理人员及道路施工班组接收人交底内容:工程概况:本工程为铁路南京南站地区市政道路五期工程
建设地点位于南京南站区域内,主要建设内容为南京南站地区市政道路工程
其中:站前路为城市主干道,设计速度60公里/小时;站西二路、站中二路、站中七路、站东二路、站北一路、站前二路、滨河路、站北广场路为次干道,设计速度40公里/小时;其余为支路,设计速度30公里/小时
本工程共包含6条次干路,14条支路
五期道路总长约11
6km,其中次干路4
59km,支路7
五期道路由两部分组成,一部分为修编道路工程,一部分为新建道路工程
修编道路共13条道路
包括4条次干路、9条支路
次干路分别为:站西二路、站东二路、站北一路、站前二路;支路分别为:站中一路、站中三路、站中四路、站中五路、站中六路、站东三路、站北二路、站前一路、站前四路
修编道路总长约6
新建道路共12条道路
包括2条次干路、10条支路
次干路分别为:站中二路、滨河路,支路分别为:站西三路、站西一路、站中一路、站中四路、站中五路、站前一路、站前三路、站前四路、站前五路、站前六路
新建道路总长约5
路基土方开挖交底:1、开挖前应对开挖区域的原地形进行复测、拍照、报监理审批,作为工程量计量的依据
2、开挖前先作好排水设施,保证土方工程排水顺畅
3、开挖前应做好施工测量工作,内容包括导线、中线及水准点的复核,水准点的增设,横断面的检查、补测与绘制等
4、挖土应由边到中,分层循序进行
当开挖至接近路基或沟槽设计顶面时,应根据土质情况注意预留碾压沉落高度,其数值可通过试验确定
5、路基或沟槽的尺寸和高程必须符合图纸要求,不得超挖,同时应根据施工需要增加工作面宽度
6、挖方边坡坡度,第一级采
