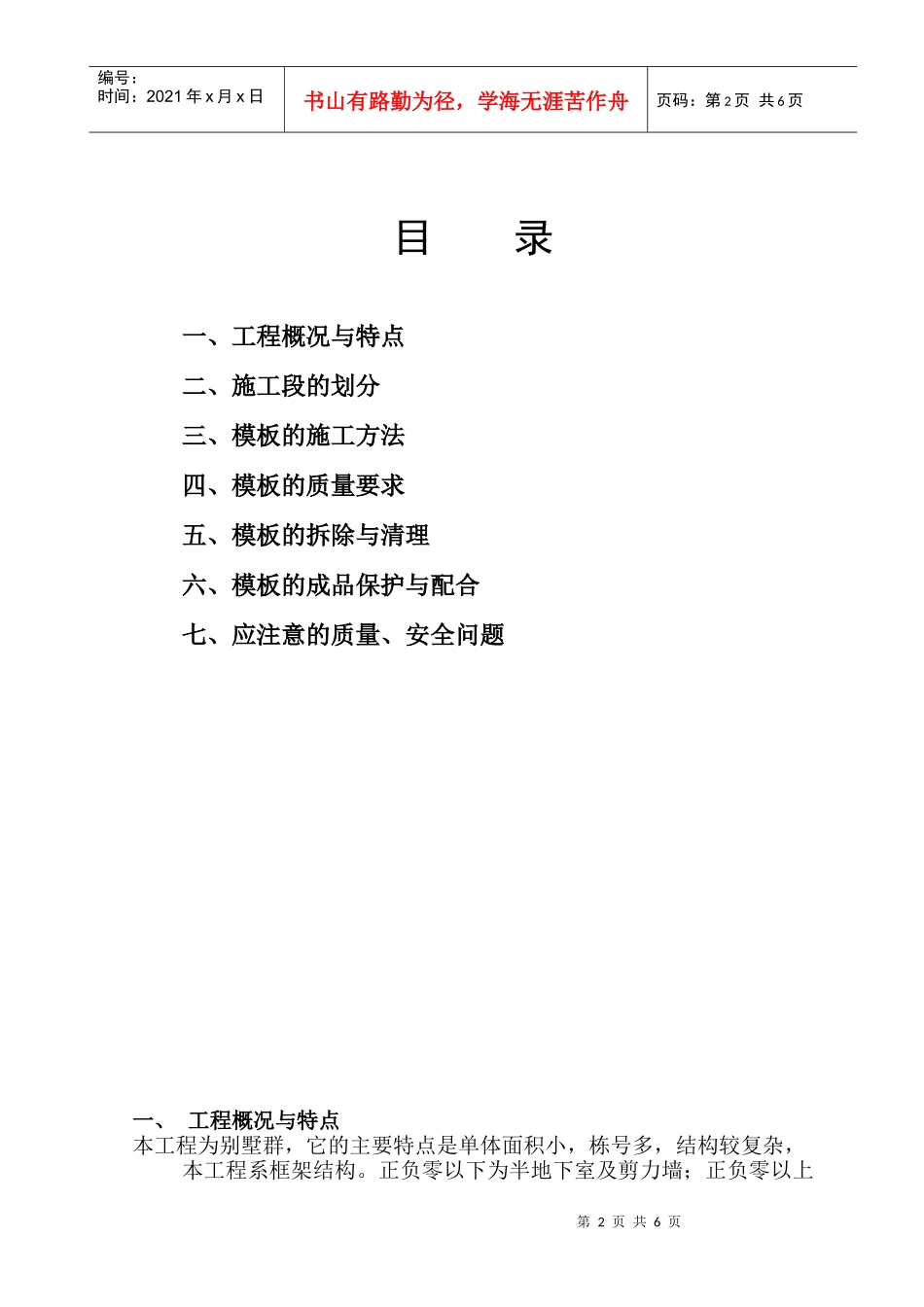

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页印象剑桥别墅一期工程(1标段)模板施工方案编制:审核:审批:中天三建印象剑桥项目部编制日期:2005年8月20日第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页目录一、工程概况与特点二、施工段的划分三、模板的施工方法四、模板的质量要求五、模板的拆除与清理六、模板的成品保护与配合七、应注意的质量、安全问题一、工程概况与特点本工程为别墅群,它的主要特点是单体面积小,栋号多,结构较复杂,本工程系框架结构
正负零以下为半地下室及剪力墙;正负零以上第3页共6页第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页为框架结构,基础:部分为整板基础,部分为独立基础
地下室层一般为2
80米,主体结构层高在3
屋面为坡屋面,本工程屋面结构较复杂,标高较多,所以地下室及屋面乃本工程重点
在模板的配制,节点部位的衔接处理,模板的固定与支撑好坏与工程内在质量和观感有着直接的关系
本工程采用木九夹板模板,50*100方木作为主次龙骨,¢48*3
5钢管作为模板支撑及夹具
二、施工段的划分施工中必须以每个单体工程为一个施工段,形成流水施工
三、模板的施工方法(一)、准备工作1、依据结构平面施放结构模板大样,按模板设计思路配制各柱、梁、板的模板,注明模板部位,对模板统一编号,绘制模板拼装平面图
2、模板施工前,应与平面图进行核对,合理安排吊装、组拼顺序,确保模板安装准确无误,吊装前应涂刷脱模剂
3、按设置好的结构控制线,用钢尺放出各模板控制线
4、按设置好的水准点用钢尺引测出各楼层的标高,用水准仪测出模板标高
5、安装模板前,应将安装处楼面清理干净,检查柱、梁轴线和边线,准确无误后方可安装模板
6、模板就位:合模前
