目录一、工程概况…………………………………………
1二、主要施工方法及技术措施……………………
…………1(一)、施工工艺流程…………………………………………
1(二)、施工围蔽………………………………………………
1(三)、破路施工………………………………………………
1(四)、钢板桩支护………………………………………………
1(五)、钢肋加强聚乙烯螺旋波纹管HDPE管道施工…………
2(六)、过河沉管施工……………………………………………
8(七)、砼路面恢复……………………………………………
12三、施工用水、用电…………………………………
14四、工程质量控制……………………………………
15五、安全文明措施……………………………………
………15六、施工组织机构及技术人员配备…………………
………17七、劳动力及机械设备计划…………………………
21八、施工进度计划表……………………………………

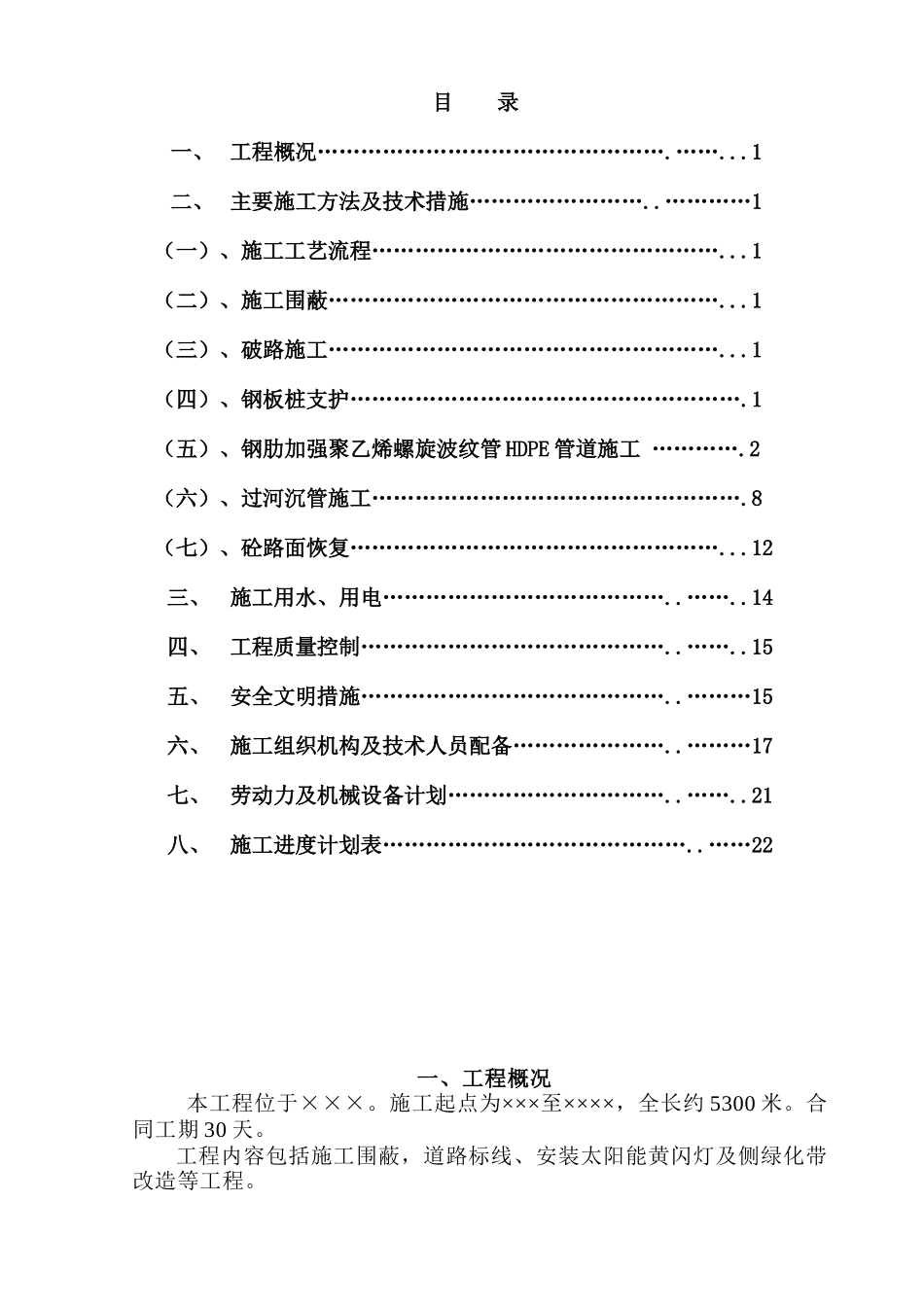

……22一、工程概况本工程位于×××
施工起点为×××至××××,全长约5300米
合同工期30天
工程内容包括施工围蔽,道路标线、安装太阳能黄闪灯及侧绿化带改造等工程

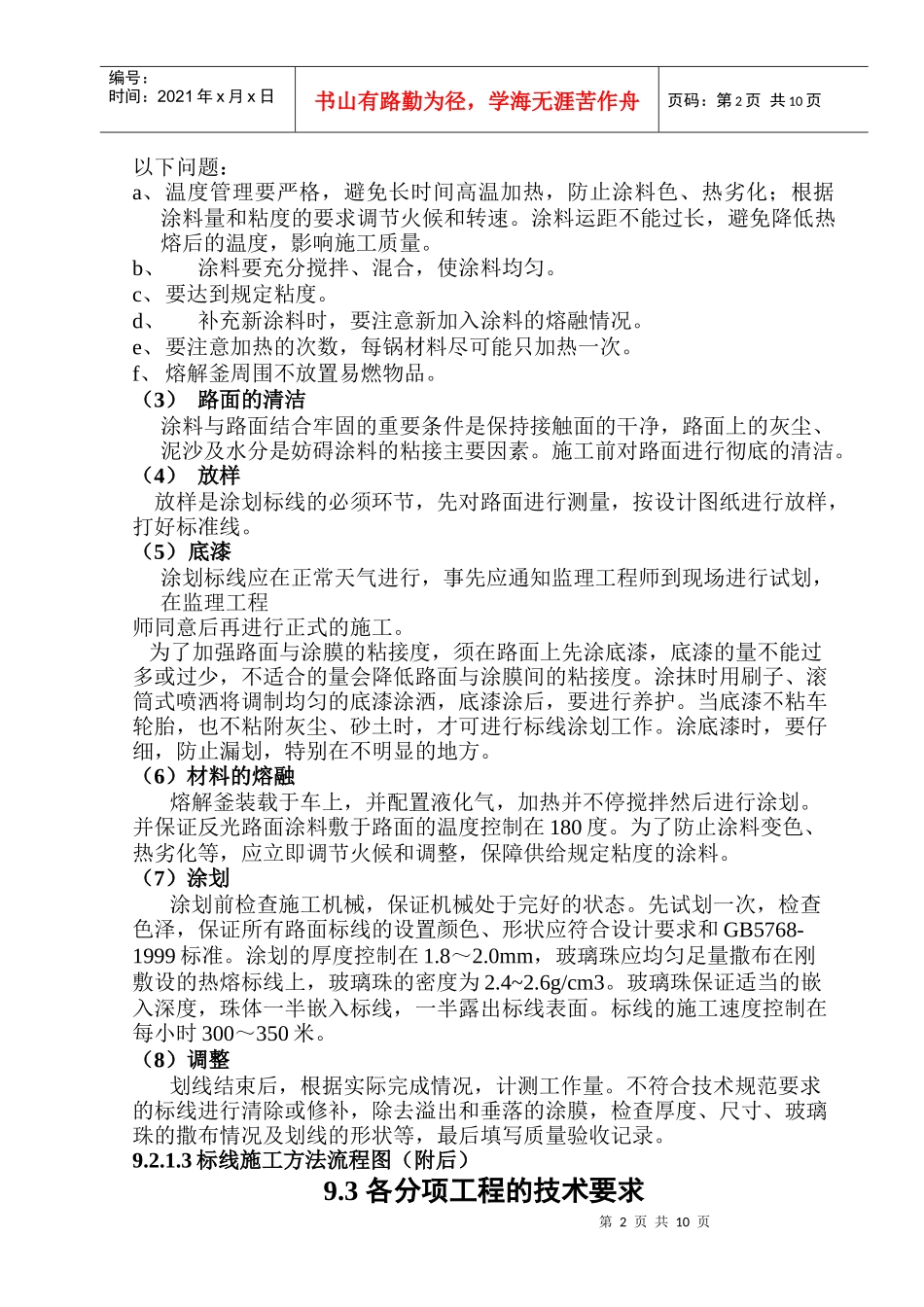

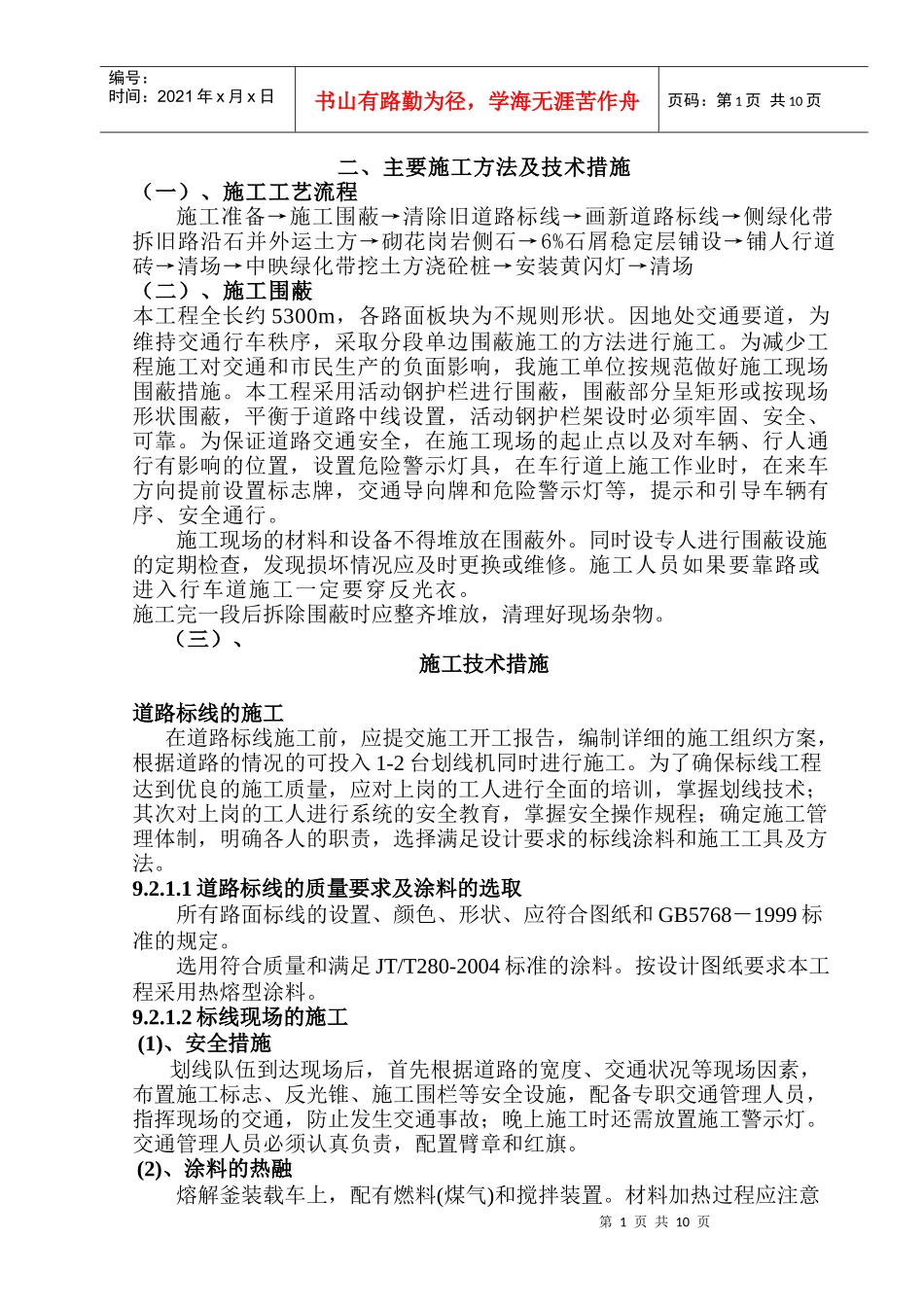

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页二、主要施工方法及技术措施(一)、施工工艺流程施工准备→施工围蔽→清除旧道路标线→画新道路标线→侧绿化带拆旧路沿石并外运土方→砌花岗岩侧石→6%石屑稳定层铺设→铺人行道砖→清场→中映绿化带挖土方浇砼桩→安装黄闪灯→清场(二)、施工围蔽本工程全长约5300m,各路面板块为不规则形状
因地处交通要道,为维持交通行车秩序,采取分段单边围蔽施工的方法进行施工
为减少工程施工对交通和市民生产的负面影响,我施工单位按规范做好施工现场围蔽措施
本工程采用活动钢护栏
