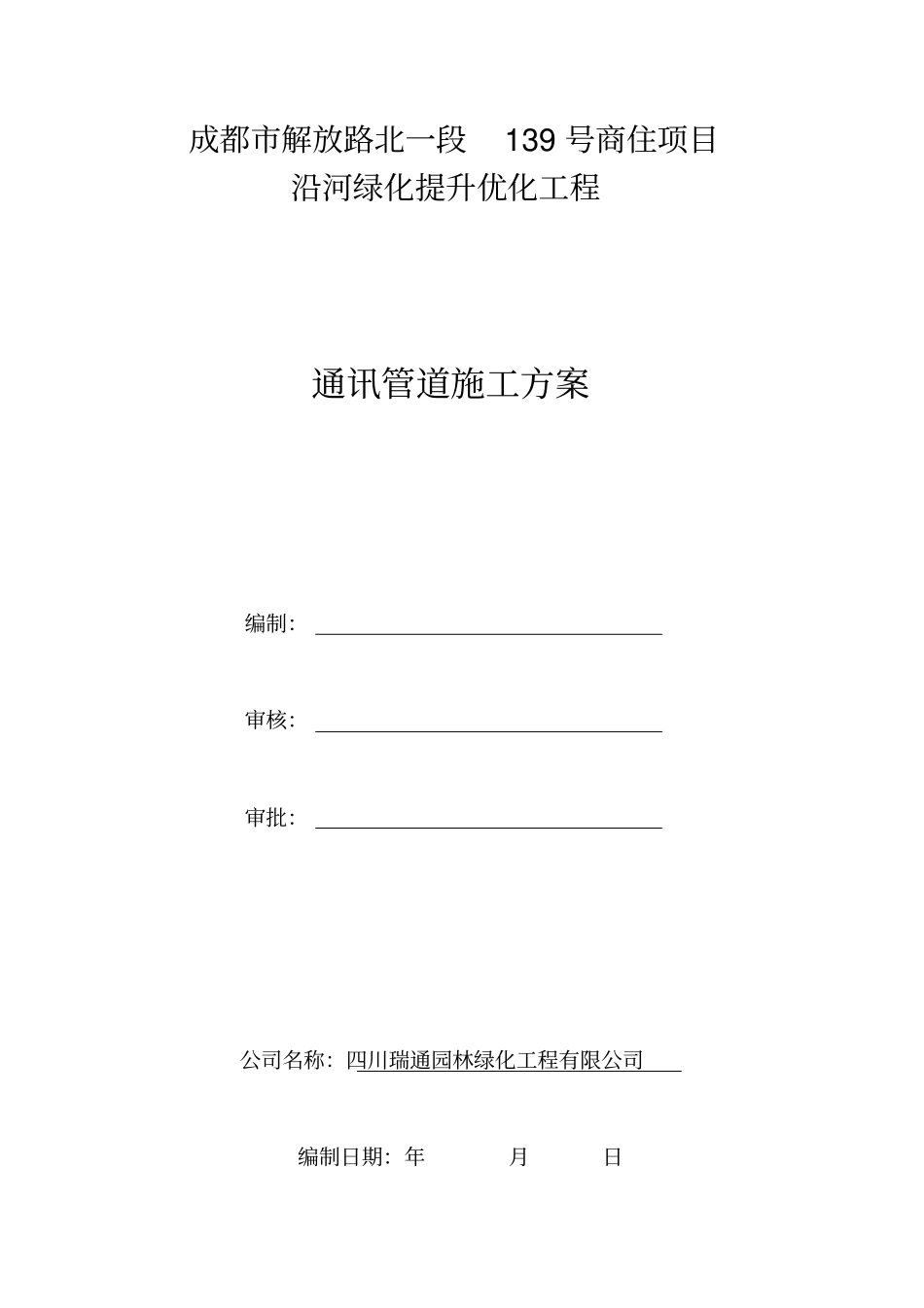

成都市解放路北一段139号商住项目沿河绿化提升优化工程通讯管道施工方案编制:审核:审批:公司名称:四川瑞通园林绿化工程有限公司编制日期:年月日通信管道施工方案一、工程概况本工程为沙河景工程位于成都市金牛区解放北路一段139号(驷马桥—跃进桥右岸)沿河绿化带施工工程,该工程的通信管道由中间分别向南北门同时施工,分为两个施工区,具体施工内容根据最终审批的综合管线图纸进行施工
二、施工依据1、〈通信管道工程施工及验收技术规范〉〈〈YDJ39-90〉〉的标准”施工
2、市政工程有关通信管线等施工规范,施工工艺及操作规程和质量检验评定标准
三、施工流程第一节沟槽开挖1、施工放线
经有关部门验桩后,在设计走线所定的中心桩的两侧,分别划出石灰线为管槽的边线,两折角之间为直线
2、放样桩号复测要求:2、开挖方式:为保证工期,主要采取小型挖机开挖,在机械无法挖掘,地下障碍较复杂或沟槽边树木及围墙等密集地段采用人工挖掘,对于沟槽占据公路的及过街的混凝土先用切割机切割混凝土路面,然后再进行挖掘,以保证施工端面整齐,美观

如挖出文物之类应立刻停止挖掘保护现场,并通知有关部门
3、沟槽挖深以设计图断面图所示为准
遇土质松软地段,应按规定做好放坡和支撑措施,支撑以撑板形式为主,随挖土的加深及时安装,开始支撑的开挖沟槽深度不得超过1
0m,以后开挖与支撑交替进行,每次交替的深度宜月份为0
支撑应经常检查,当发现支撑件有弯曲、松动、移位或劈裂等迹象时,应及时处理
4、管沟挖至设计管底标高后,在下管安装前,应按设计要求验槽,并对不达标处修整,槽底应检平,有超挖的,用素土和黄沙夯实至设计标高后方可下管安装
5、管槽两侧堆土不得高于1
5米,且距槽口边缘不宜小于0
8米;不得掩埋消火栓、管道闸阀、雨水口、测量标志以及各种地下管道的井盖,以妨碍其正常使用
不得堆放于公路易造成交通阻碍的地方,应采取夜
