中国人民解放军第七八一一工厂莱阳路61号宾馆装修工程卫生间防水施工方案编制人:审核人:审批人:青岛颐金建筑装饰工程有限公司
目录1、编制依据:1
1工程合同1
2施工图纸1
3本工程《施工组织设计》1
4法规、规范、图集2、工程概况3、施工准备3
1.材料准备3
3.施工机具准备3
防水基层及作业条件4、施工部署4
管理人员及劳动力组织4
2施工进度计划安排5、卫生间防水施工工艺流程6、卫生间聚氨酯涂膜防水施工要点7、质量保证措施8、职业健康安全技术措施

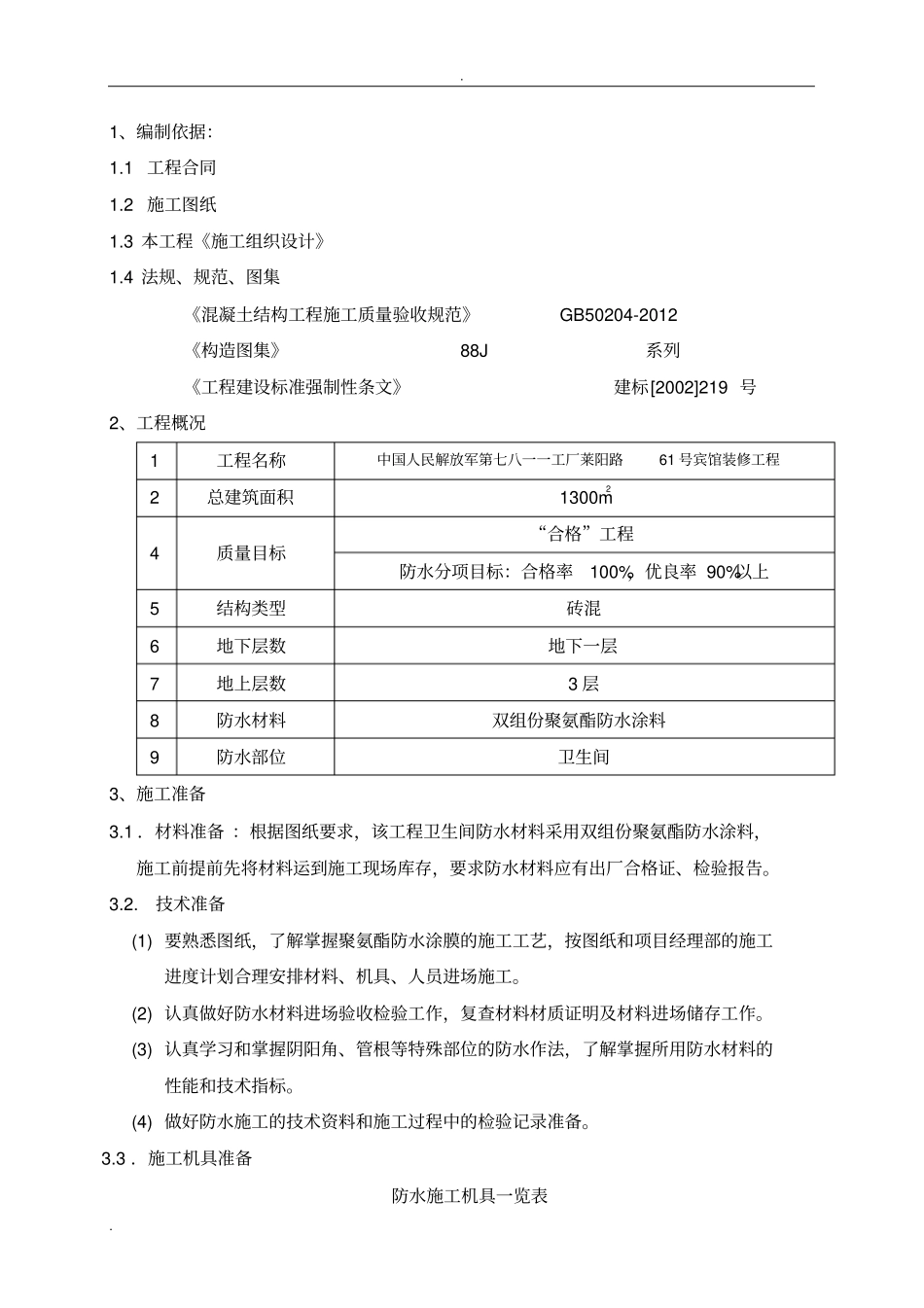

1、编制依据:1
1工程合同1
2施工图纸1
3本工程《施工组织设计》1
4法规、规范、图集《混凝土结构工程施工质量验收规范》GB50204-2012《构造图集》88J系列《工程建设标准强制性条文》建标[2002]219号2、工程概况1工程名称中国人民解放军第七八一一工厂莱阳路61号宾馆装修工程2总建筑面积1300m24质量目标“合格”工程防水分项目标:合格率100%,优良率90%以上5结构类型砖混6地下层数地下一层7地上层数3层8防水材料双组份聚氨酯防水涂料9防水部位卫生间3、施工准备3
1.材料准备:根据图纸要求,该工程卫生间防水材料采用双组份聚氨酯防水涂料,施工前提前先将材料运到施工现场库存,要求防水材料应有出厂合格证、检验报告
技术准备(1)要熟悉图纸,了解掌握聚氨酯防水涂膜的施工工艺,按图纸和项目经理部的施工进度计划合理安排材料、机具、人员进场施工
(2)认真做好防水材料进场验收检验工作,复查材料材质证明及材料进场储存工作
(3)认真学习和掌握阴阳角、管根等特殊部位的防水作法,了解掌握所用防水材料的性能和技术指标
(4)做好防水施工的技术资料和施工过程中的检验记录准备
3.施工机具准备防水施工机具一览表
机具名称规格数量用途扫帚普通4把清理基层钢丝刷普通4把清理基层扁
