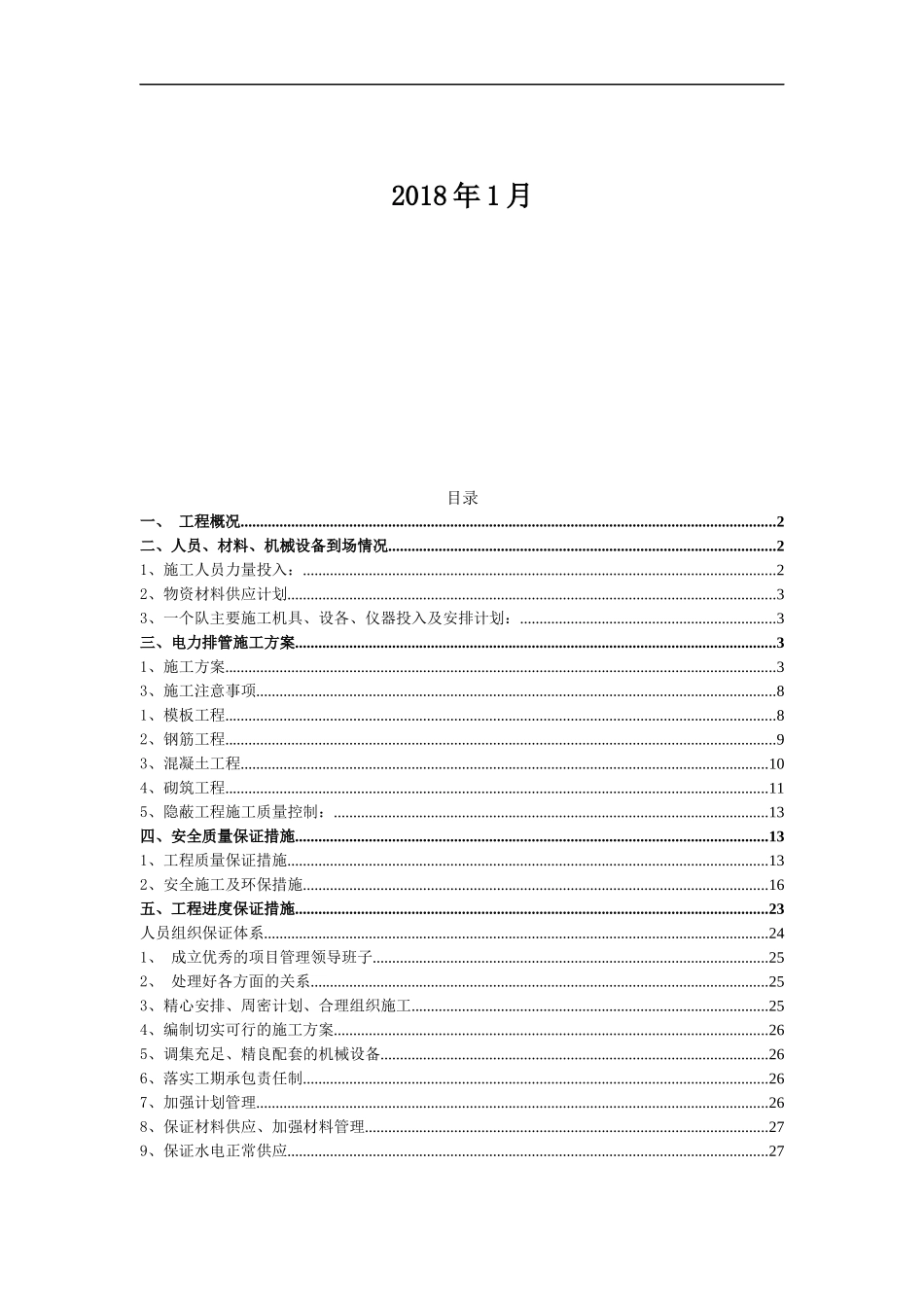

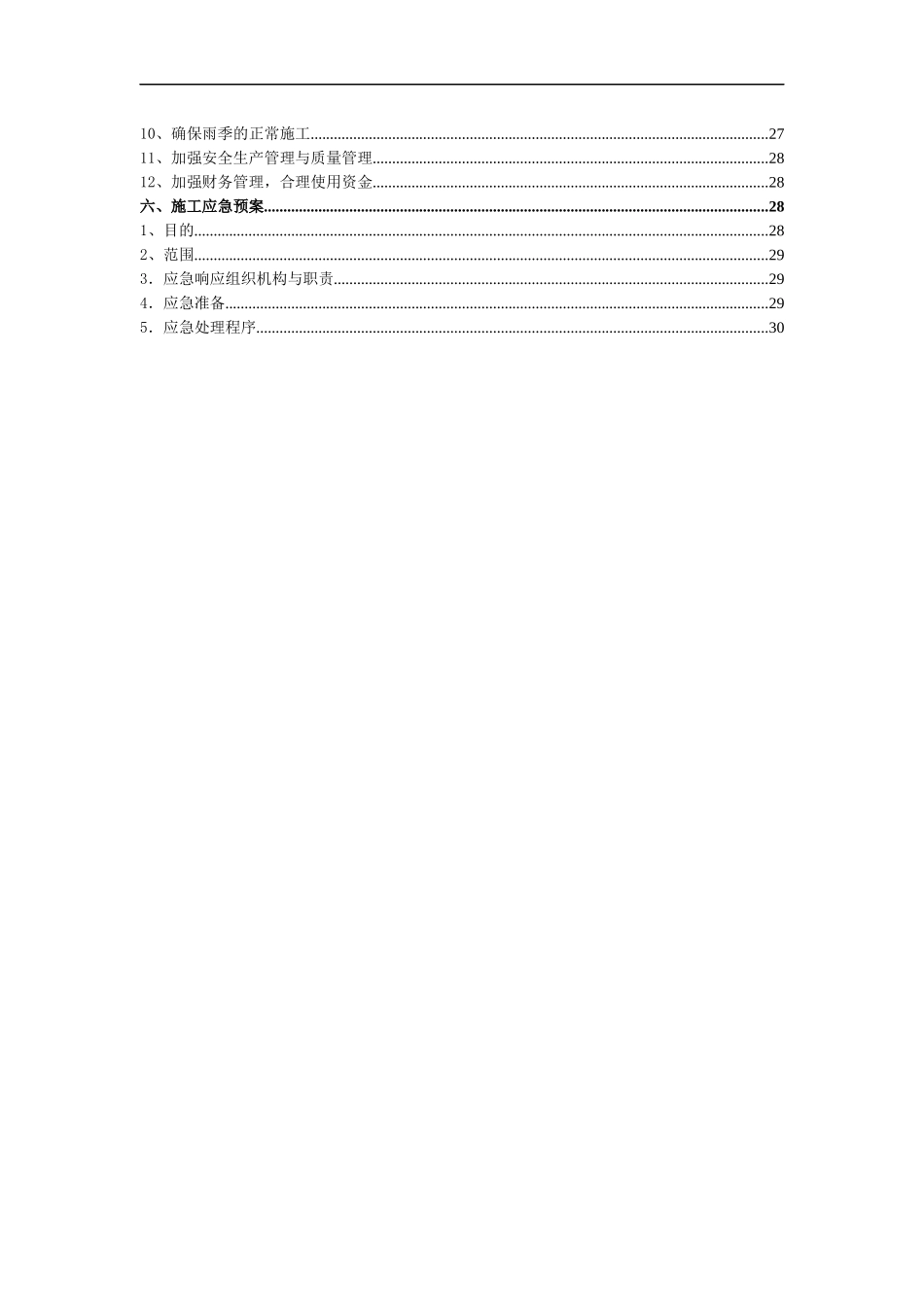

安徽省江南产业集中区20MW屋顶分布式光伏发电项目35KV送出线路工程电力排管施工方案安徽鼎信建设发展有限公司项目部2018年1月目录一、工程概况..........................................................................................................................................2二、人员、材料、机械设备到场情况....................................................................................................21、施工人员力量投入:..........................................................................................................................22、物资材料供应计划..............................................................................................................................33、一个队主要施工机具、设各、仪器投入及安排计划:..................................................................3三、电力排管施工方案............................................................................................................................31、施工方案..............................................................................................................................................33、施工注意事项......................................................................................................................................81、模板工程..............................................................................................................................................82、钢筋工程..............................................................................................................................................93、混凝土工程........................................................................................................................................104、砌筑工程............................................................................................................................................115、隐蔽工程施工质量控制:................................................................................................................13四、安全质量保证措施..........................................................................................................................131、工程质量保证措施............................................................................................................................132、安全施工及环保措施........................................................................................................................16五、工程进度保证措施..........................................................................................................................23人员组织保证体系..................................................................................................................................241、成立优秀的项目管理领导班子......................................................................................................252、处理好各方面的关系......................................................................................................................253、精心安排、周密计划、合理组织施工............................................................................................254、编制切实可行的施工方案................................................................................................................265、调集充足、精良配套的机械设备.........................
