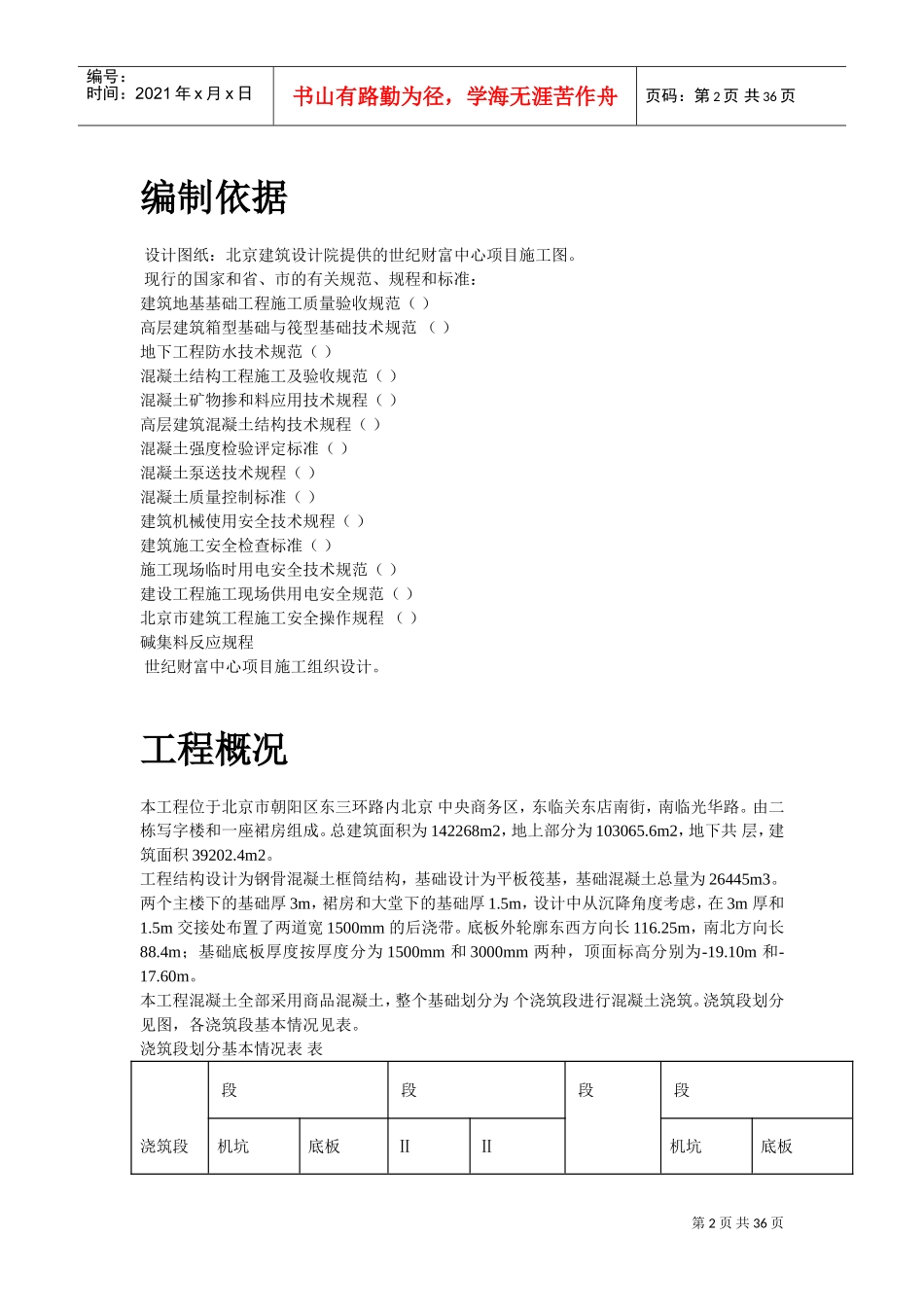

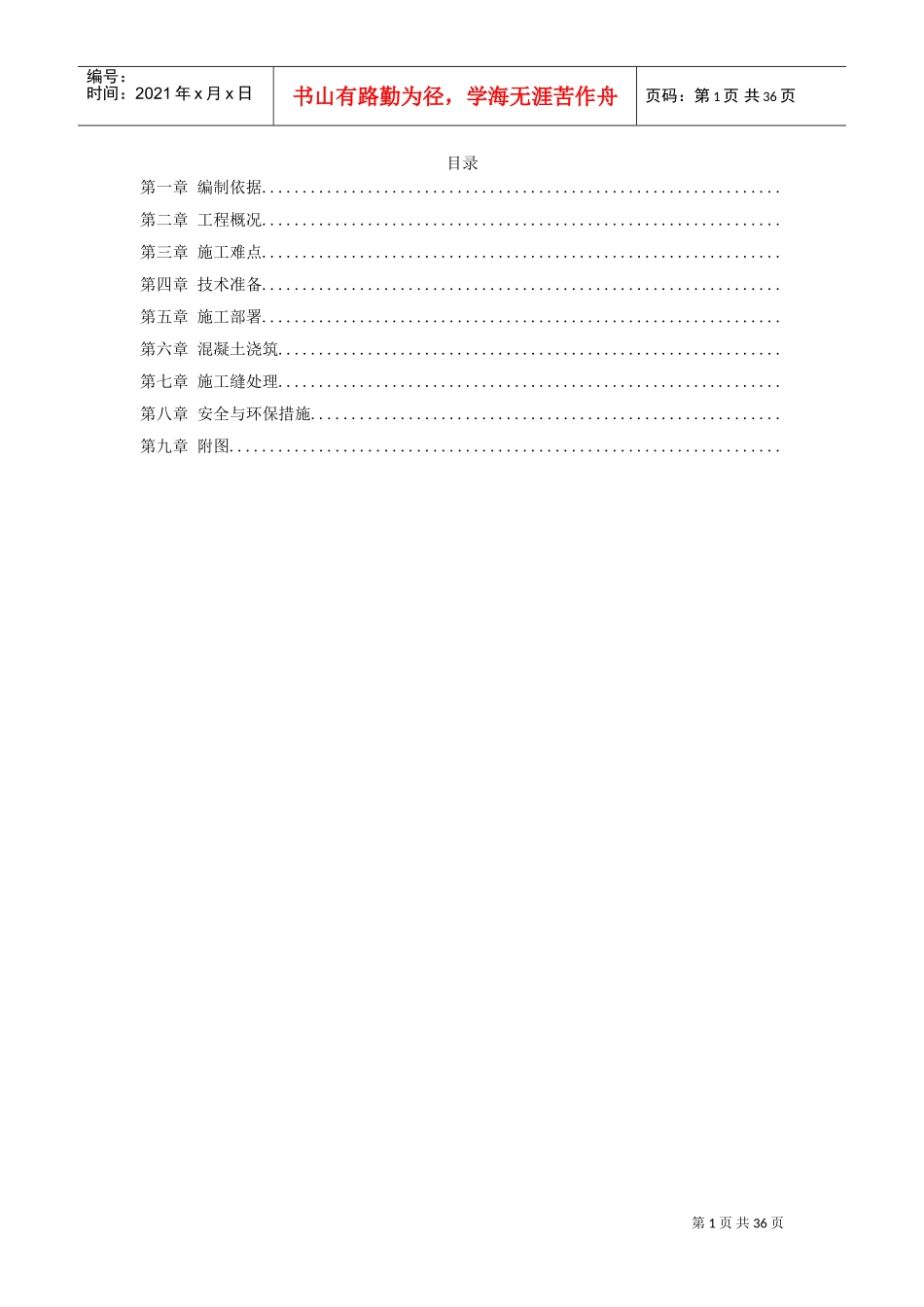

第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共36页目录第一章编制依据................................................................第二章工程概况................................................................第三章施工难点................................................................第四章技术准备................................................................第五章施工部署................................................................第六章混凝土浇筑..............................................................第七章施工缝处理..............................................................第八章安全与环保措施..........................................................第九章附图....................................................................第2页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共36页编制依据设计图纸:北京建筑设计院提供的世纪财富中心项目施工图。现行的国家和省、市的有关规范、规程和标准:建筑地基基础工程施工质量验收规范()高层建筑箱型基础与筏型基础技术规范()地下工程防水技术规范()混凝土结构工程施工及验收规范()混凝土矿物掺和料应用技术规程()高层建筑混凝土结构技术规程()混凝土强度检验评定标准()混凝土泵送技术规程()混凝土质量控制标准()建筑机械使用安全技术规程()建筑施工安全检查标准()施工现场临时用电安全技术规范()建设工程施工现场供用电安全规范()北京市建筑工程施工安全操作规程()碱集料反应规程世纪财富中心项目施工组织设计。工程概况本工程位于北京市朝阳区东三环路内北京中央商务区,东临关东店南街,南临光华路。由二栋写字楼和一座裙房组成。总建筑面积为142268m2,地上部分为103065.6m2,地下共层,建筑面积39202.4m2。工程结构设计为钢骨混凝土框筒结构,基础设计为平板筏基,基础混凝土总量为26445m3。两个主楼下的基础厚3m,裙房和大堂下的基础厚1.5m,设计中从沉降角度考虑,在3m厚和1.5m交接处布置了两道宽1500mm的后浇带。底板外轮廓东西方向长116.25m,南北方向长88.4m;基础底板厚度按厚度分为1500mm和3000mm两种,顶面标高分别为-19.10m和-17.60m。本工程混凝土全部采用商品混凝土,整个基础划分为个浇筑段进行混凝土浇筑。浇筑段划分见图,各浇筑段基本情况见表。浇筑段划分基本情况表表段段段段浇筑段机坑底板ⅡⅡ机坑底板第3页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共36页混凝土量厚度3m3m1.5m1.5m1.5m3m3m计划浇筑时间由于本工程底板混凝土为厚大体积混凝土,在“”中属于“过程控制”中的特殊过程控制项目,系质量控制重要内容。为确保工程施工质量,特制定本施工方案,以便在施工中遵照执行。施工难点本工程工期短、时间紧,底板混凝土总量大,3m厚底板不允许分段,最大浇筑量超过3。必须全盘考虑、精心安排、采取周密的技术措施保证质量。底板混凝土浇筑基本安排在夏季,气温高不利于混凝土入模温度的控制。底板施工时进出车辆多,多台输送泵同时作业。施工场地狭小、不利于交通和多台输送泵的布置。因此要求业主协助我公司跟有关部门协商解决,借用临近市政道路布置一部分输送泵,解决场地紧张的状况。本工程地处中心地段,交通不畅。而且商品混凝土的运输车辆受到交通管制。施工前必须在认真调查的基础上做好交通组织方案,并提前向有关部门办好通行许可,保证混凝土连续供应。本工程底板混凝土的浇筑时间均安排在气温较高的月和月,此时大气温度高出混凝土的入模温度,长时间的间隔对混凝土的温度和浇筑层之间结合都非常不利。须报请有关部门批准,在混凝土浇筑的特定时间允许夜间施工,使浇筑工作连续进行保证大体积底板的浇筑质量。技术准备基础底板的施工,除必须满足国家和地方有关规范、标准的规定要求外,采取必要的预控措施防止大体积混凝土由于温度变化和收缩产生裂缝是施工技术准备...
