5钢筋工程5

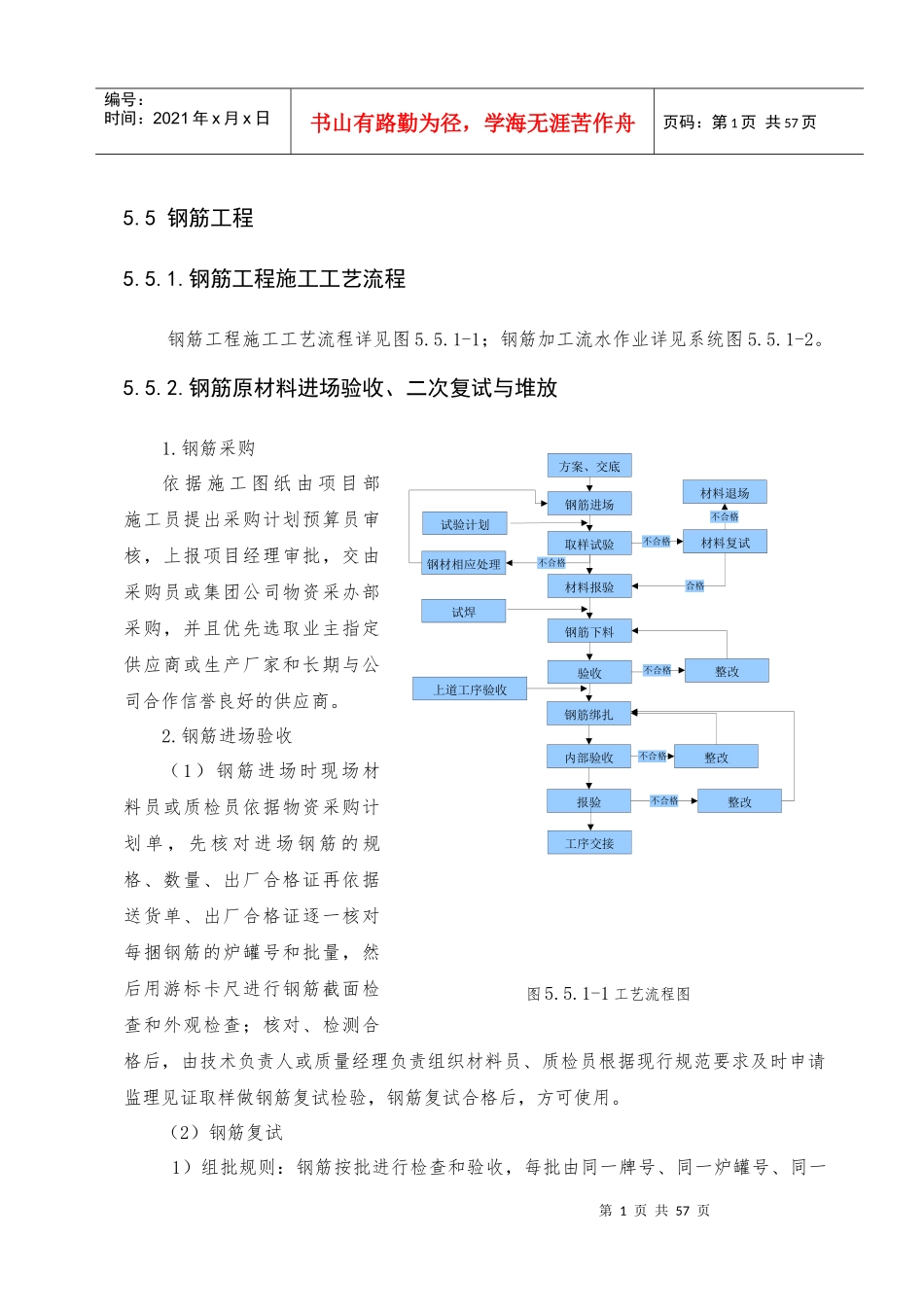

钢筋工程施工工艺流程钢筋工程施工工艺流程详见图5
1-1;钢筋加工流水作业详见系统图5
钢筋原材料进场验收、二次复试与堆放1
钢筋采购依据施工图纸由项目部施工员提出采购计划预算员审核,上报项目经理审批,交由采购员或集团公司物资采办部采购,并且优先选取业主指定供应商或生产厂家和长期与公司合作信誉良好的供应商

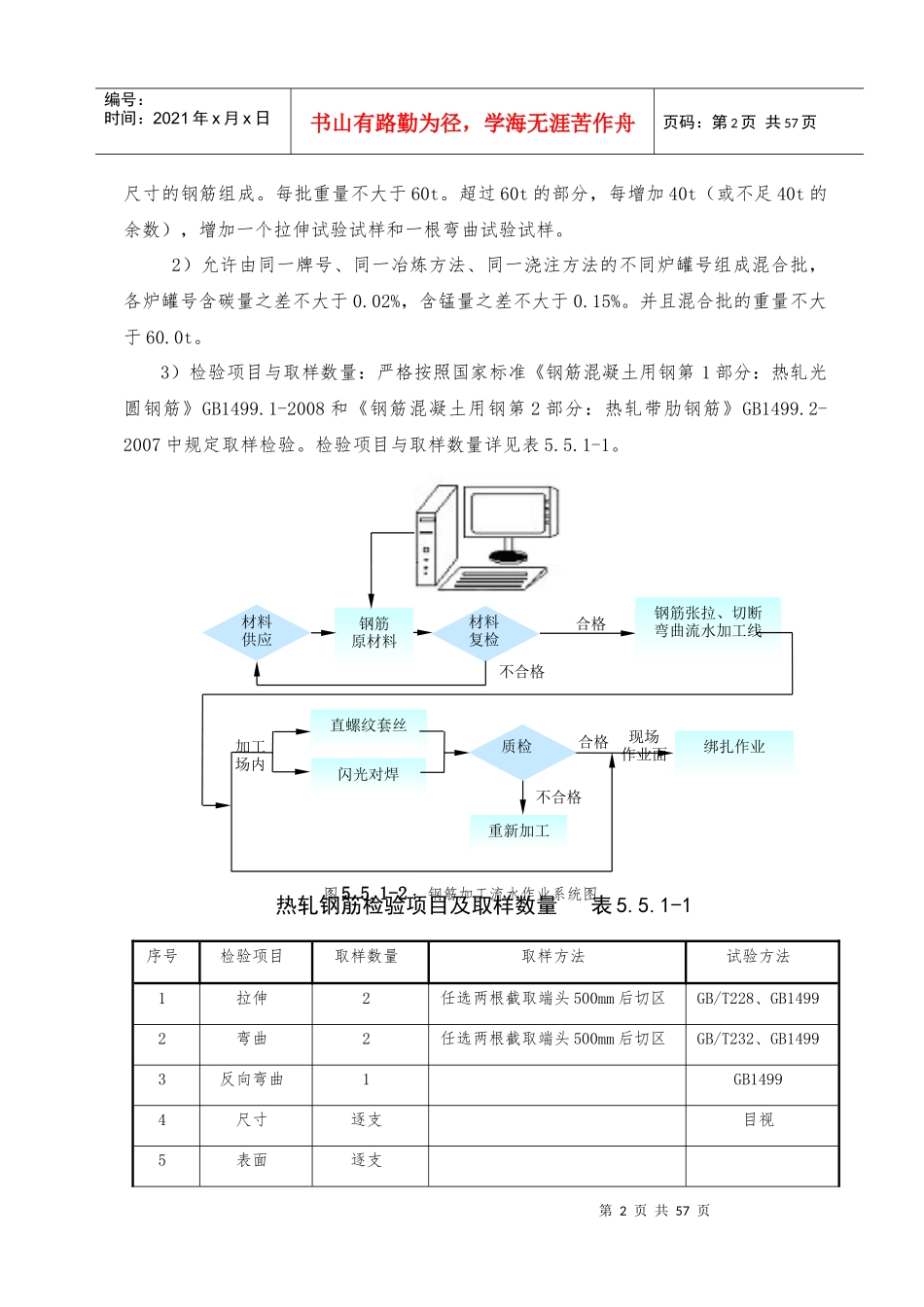

钢筋进场验收(1)钢筋进场时现场材料员或质检员依据物资采购计划单,先核对进场钢筋的规格、数量、出厂合格证再依据送货单、出厂合格证逐一核对每捆钢筋的炉罐号和批量,然后用游标卡尺进行钢筋截面检查和外观检查;核对、检测合格后,由技术负责人或质量经理负责组织材料员、质检员根据现行规范要求及时申请监理见证取样做钢筋复试检验,钢筋复试合格后,方可使用
(2)钢筋复试1)组批规则:钢筋按批进行检查和验收,每批由同一牌号、同一炉罐号、同一第2页共57页第1页共57页不合格材料复检钢筋原材料钢筋张拉、切断弯曲流水加工线加工场内绑扎作业现场作业面合格重新加工不合格合格直螺纹套丝材料供应质检闪光对焊图5
1-2:钢筋加工流水作业系统图编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共57页尺寸的钢筋组成
每批重量不大于60t
超过60t的部分,每增加40t(或不足40t的余数),增加一个拉伸试验试样和一根弯曲试验试样

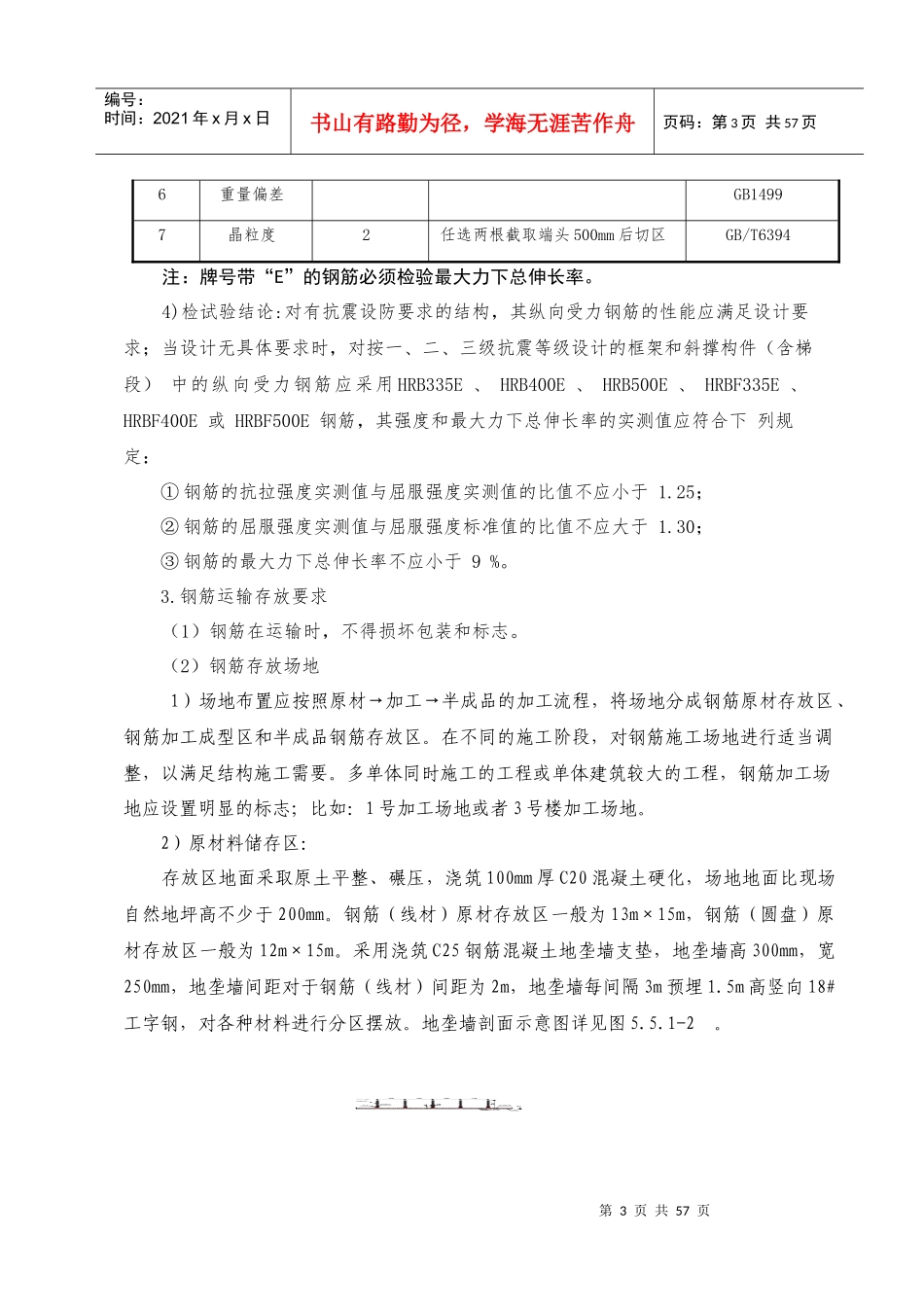

2)允许由同一牌号、同一冶炼方法、同一浇注方法的不同炉罐号组成混合批,各炉罐号含碳量之差不大于0
