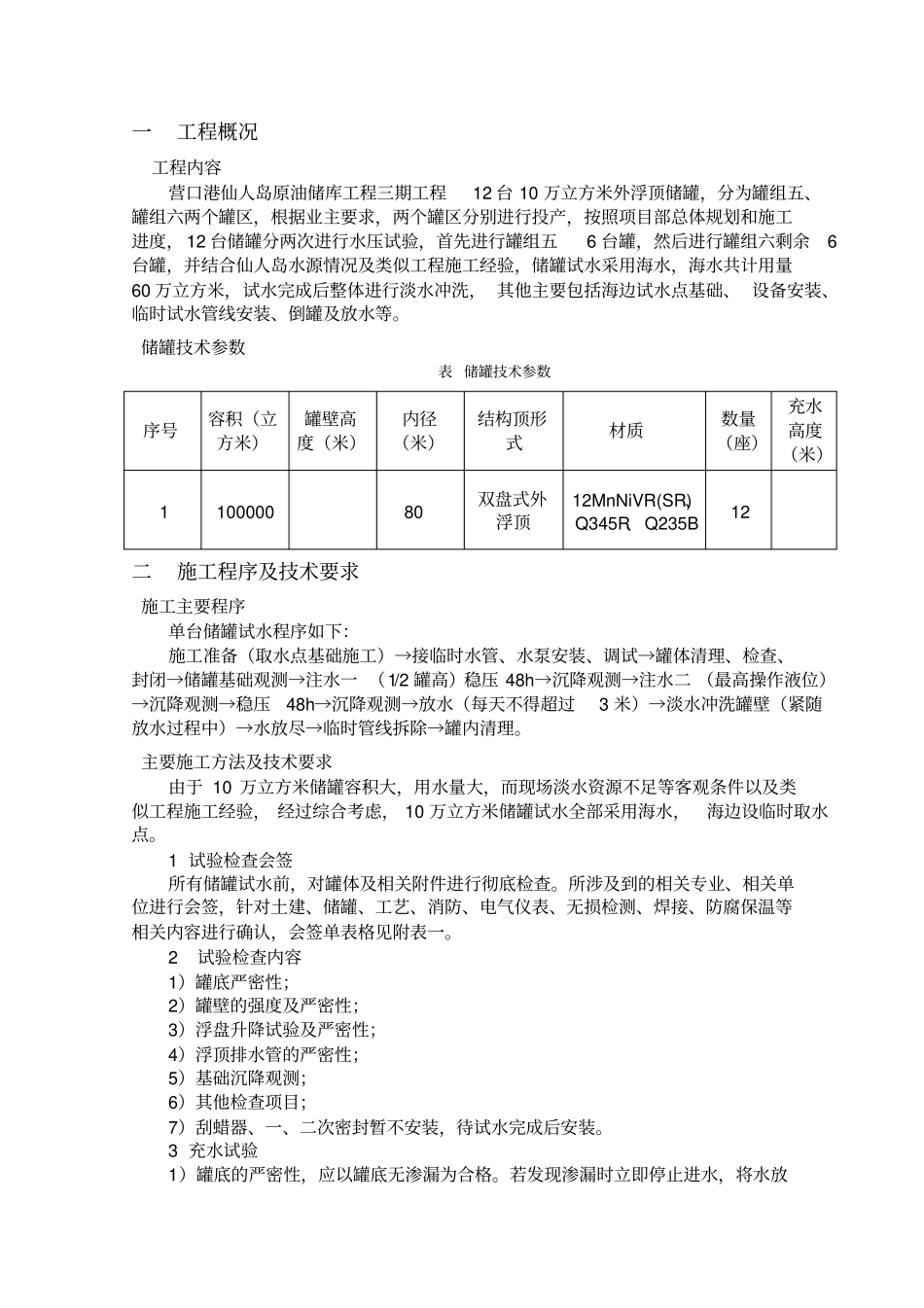

一工程概况工程内容营口港仙人岛原油储库工程三期工程12台10万立方米外浮顶储罐,分为罐组五、罐组六两个罐区,根据业主要求,两个罐区分别进行投产,按照项目部总体规划和施工进度,12台储罐分两次进行水压试验,首先进行罐组五6台罐,然后进行罐组六剩余6台罐,并结合仙人岛水源情况及类似工程施工经验,储罐试水采用海水,海水共计用量60万立方米,试水完成后整体进行淡水冲洗,其他主要包括海边试水点基础、设备安装、临时试水管线安装、倒罐及放水等。储罐技术参数表储罐技术参数二施工程序及技术要求施工主要程序单台储罐试水程序如下:施工准备(取水点基础施工)→接临时水管、水泵安装、调试→罐体清理、检查、封闭→储罐基础观测→注水一(1/2罐高)稳压48h→沉降观测→注水二(最高操作液位)→沉降观测→稳压48h→沉降观测→放水(每天不得超过3米)→淡水冲洗罐壁(紧随放水过程中)→水放尽→临时管线拆除→罐内清理。主要施工方法及技术要求由于10万立方米储罐容积大,用水量大,而现场淡水资源不足等客观条件以及类似工程施工经验,经过综合考虑,10万立方米储罐试水全部采用海水,海边设临时取水点。1试验检查会签所有储罐试水前,对罐体及相关附件进行彻底检查。所涉及到的相关专业、相关单位进行会签,针对土建、储罐、工艺、消防、电气仪表、无损检测、焊接、防腐保温等相关内容进行确认,会签单表格见附表一。2试验检查内容1)罐底严密性;2)罐壁的强度及严密性;3)浮盘升降试验及严密性;4)浮顶排水管的严密性;5)基础沉降观测;6)其他检查项目;7)刮蜡器、一、二次密封暂不安装,待试水完成后安装。3充水试验1)罐底的严密性,应以罐底无渗漏为合格。若发现渗漏时立即停止进水,将水放序号容积(立方米)罐壁高度(米)内径(米)结构顶形式材质数量(座)充水高度(米)110000080双盘式外浮顶12MnNiVR(SR)、Q345R、Q235B12净,对罐底进行检查,找出渗漏部位,修补并检测合格后再重新充水。2)罐壁的严密性试验和强度试验,充水过程中,应对逐圈壁板和逐条焊缝进行检查。充水到最高操作液位后,持压48小时,如无异常变形和渗漏,罐壁的严密性和强度试验即为合格。试验中罐壁上若有少量渗漏现象,修复后可以采用煤油渗透法复查;对于有大量渗漏及显著变形的部位,修复后应重新作充水试验,修复时应将水位降至渗漏处300mm以下。3)浮顶升降试验,应升降平稳,导向机构、密封装置及自动通气阀支柱无卡涩现象,扶梯转动灵活,浮顶及其附件与罐体上的其他附件无干扰,浮顶与液面接触部分无渗漏。4)浮顶排水管的严密性试验。①储罐充水前,以390KPa压力进行水压试验,持压30min应无渗漏。②在浮顶的升降过程中,浮顶排水管口的出口,应保持开启状态。检查有无水流出,确认排水管严密性。储罐充水试验后,应重新进行水压试验(同上)。5)基础沉降观测充水试验中应加强基础沉降观测。考虑到罐组五储罐为首次采用强夯地基处理、罐组六采用CFG桩(与二期工程类似),储罐进水观测程序严格按设计、检测方要求进行,储罐可一次充水到1/2罐高,再充水后保持恒压48小时,进行基础的沉降观测,不均匀沉降量小于5mm/d时,可继续向罐内进水,要求向罐内充水速度小于1m/d,同时进行基础的沉降观测,沉降速度不应小于10mm/d,方可进行下一次充水,否则应停止冲水,直到地基沉降速率小于上值为止,再继续充水,在整个充水预压过程中,基础的不均匀沉降量均应小于现行的设计和施工及验收规范的规定。(1)沉降观测应包括罐基础完工后、储罐充水前、充水过程中、充满水稳压阶段、放水后等全过程的各个阶段,应做好记录。(2)每个罐基础应按要求设置沉降观测点进行沉降观测,沉降观测点的数量设置为26个,沿圆周方向对称均匀设置,见图沉降观测图。(3)充、放水过程中,每天均应进行基础沉降观测,测量时间应选在温差变化不大的早上和傍晚进行。(4)地基变形允许值要求10万罐周边相邻测点的沉降差≤25mm;任意直径方向平面倾斜沉降差≤240mm。见图沉降观测图6)其他检查项目(1)确认各开孔接管有无泄露;(2)确认浮顶支柱浮起状态;确认浮顶浮起状态;(3)确认贯穿浮...
