WORD资料可编辑专业整理分享一、编制说明1、编制目的我司承建的泸州市龙马潭区关口交叉口改造工程将在近期开始施工
由于本工程段车流量大,且为市区交通枢纽地段,因此在施工中不允许中断交通,为了确保施工期间车辆与行人安全通行和保证施工的顺利进行,达到安全文明施工和道路畅通无阻的目的,我部结合实际情况对保畅通和施工安全的前提下制订以下方案
2、编制依据泸州市龙马潭区关口交叉口改造工程设计图纸《建设工程安全生产管理条例》《公路工程施工安全技术规范》3、编制原则我司坚持贯彻:“安全第一、预防为主、综合治理”的安全生产方针,“以人为本,安全发展”的科学发展观
坚持全面、全过程,全员参与的原则
着力提高全体施工人员的安全意识,重视对安全设施的资金投入,强化安全管理,经常开展安全检查
严格执行国家及地方现行有关法律、法规
二、工程概况龙马大道与希望大道(关口下穿)、安宁大道与二环路(二环路下穿)两个路口进行下穿改造,项目起于华油加气站附近,止于安宁大道铁路跨线桥
项目道路全长1
06KM,下穿道长964m
其中希望大道下穿框架段K0+220~K0+400,长180m;二环路下穿框架段K0+740~K0+915,长175m
下穿道为双向四车道,框架宽度20
2m(含框架结构),临时基坑采用锚固桩加固
根据本工程的施工特点,我司以“难点为重点,交通枢纽区施工先行”为总体思路领导工程施工
WORD资料可编辑专业整理分享现状道路:龙马大道三段双向十车道;安宁大道、金凤路双向八车道;希望大道双向六车道(关口至鱼塘方向2车道、鱼塘至关口方向4车道)

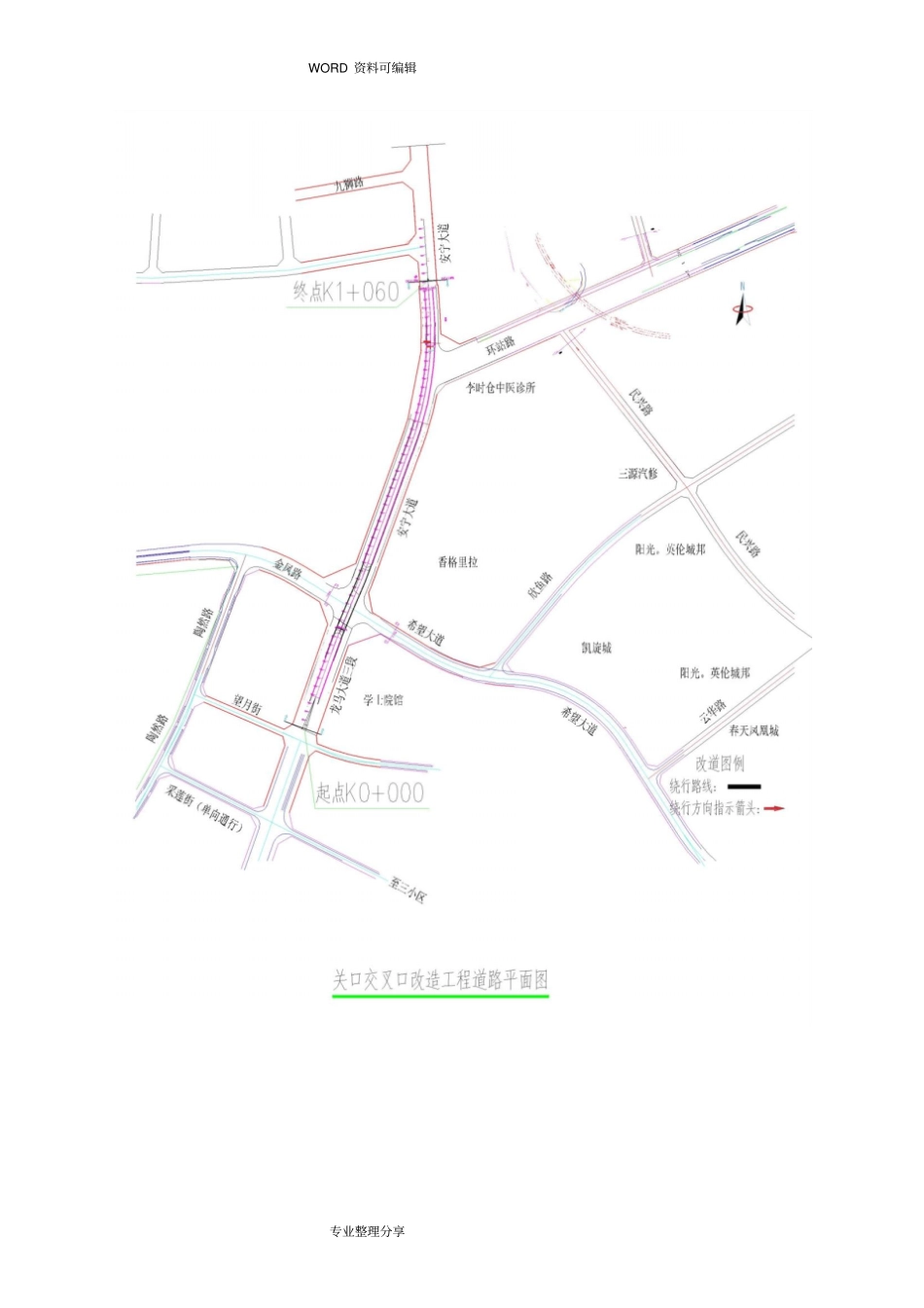

道路平面位置图详下图:WORD资料可编辑专业整理分享WORD资料可编辑专业整理分享三、交通组织管理目标交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通顺利
在施工期间保证车辆、行人的顺利通行
四、交通组织方案在
