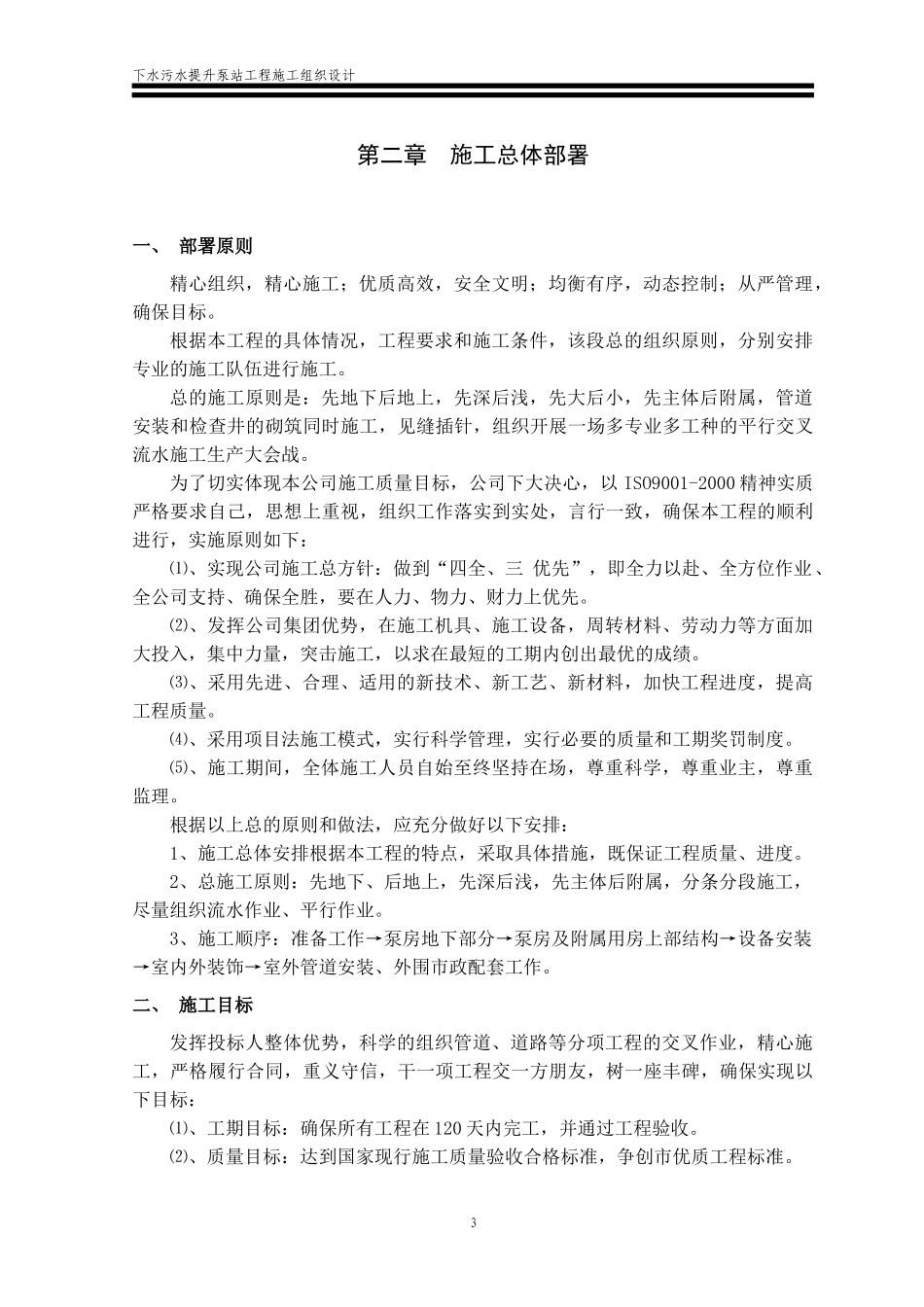

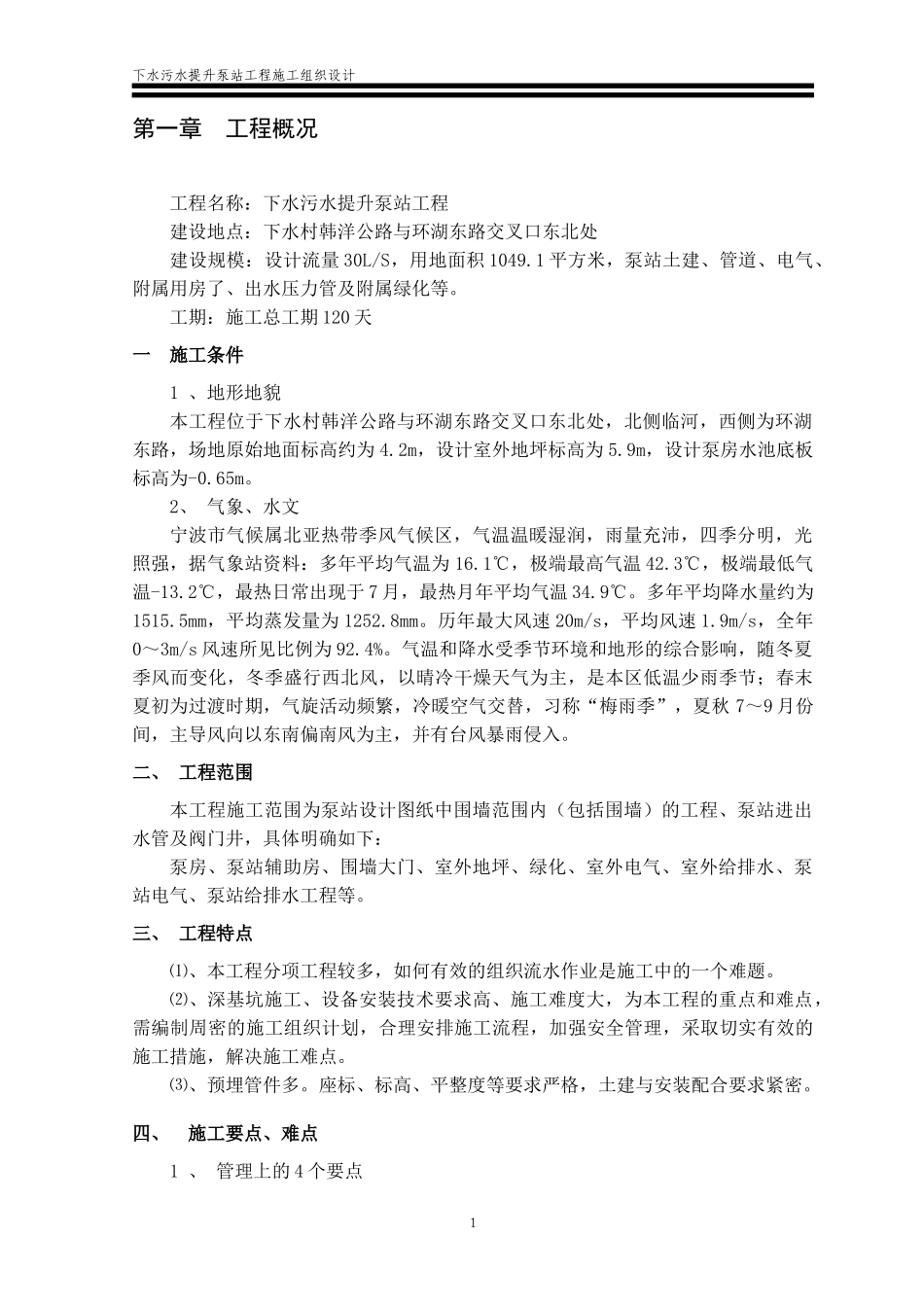

下水污水提升泵站工程施工组织设计第一章工程概况工程名称:下水污水提升泵站工程建设地点:下水村韩洋公路与环湖东路交叉口东北处建设规模:设计流量30L/S,用地面积1049
1平方米,泵站土建、管道、电气、附属用房了、出水压力管及附属绿化等
工期:施工总工期120天一施工条件1、地形地貌本工程位于下水村韩洋公路与环湖东路交叉口东北处,北侧临河,西侧为环湖东路,场地原始地面标高约为4
2m,设计室外地坪标高为5
9m,设计泵房水池底板标高为-0
2、气象、水文宁波市气候属北亚热带季风气候区,气温温暖湿润,雨量充沛,四季分明,光照强,据气象站资料:多年平均气温为16
1℃,极端最高气温42
3℃,极端最低气温-13
2℃,最热日常出现于7月,最热月年平均气温34
多年平均降水量约为1515
5mm,平均蒸发量为1252
历年最大风速20m/s,平均风速1
9m/s,全年0~3m/s风速所见比例为92
气温和降水受季节环境和地形的综合影响,随冬夏季风而变化,冬季盛行西北风,以晴冷干燥天气为主,是本区低温少雨季节;春末夏初为过渡时期,气旋活动频繁,冷暖空气交替,习称“梅雨季”,夏秋7~9月份间,主导风向以东南偏南风为主,并有台风暴雨侵入
二、工程范围本工程施工范围为泵站设计图纸中围墙范围内(包括围墙)的工程、泵站进出水管及阀门井,具体明确如下:泵房、泵站辅助房、围墙大门、室外地坪、绿化、室外电气、室外给排水、泵站电气、泵站给排水工程等

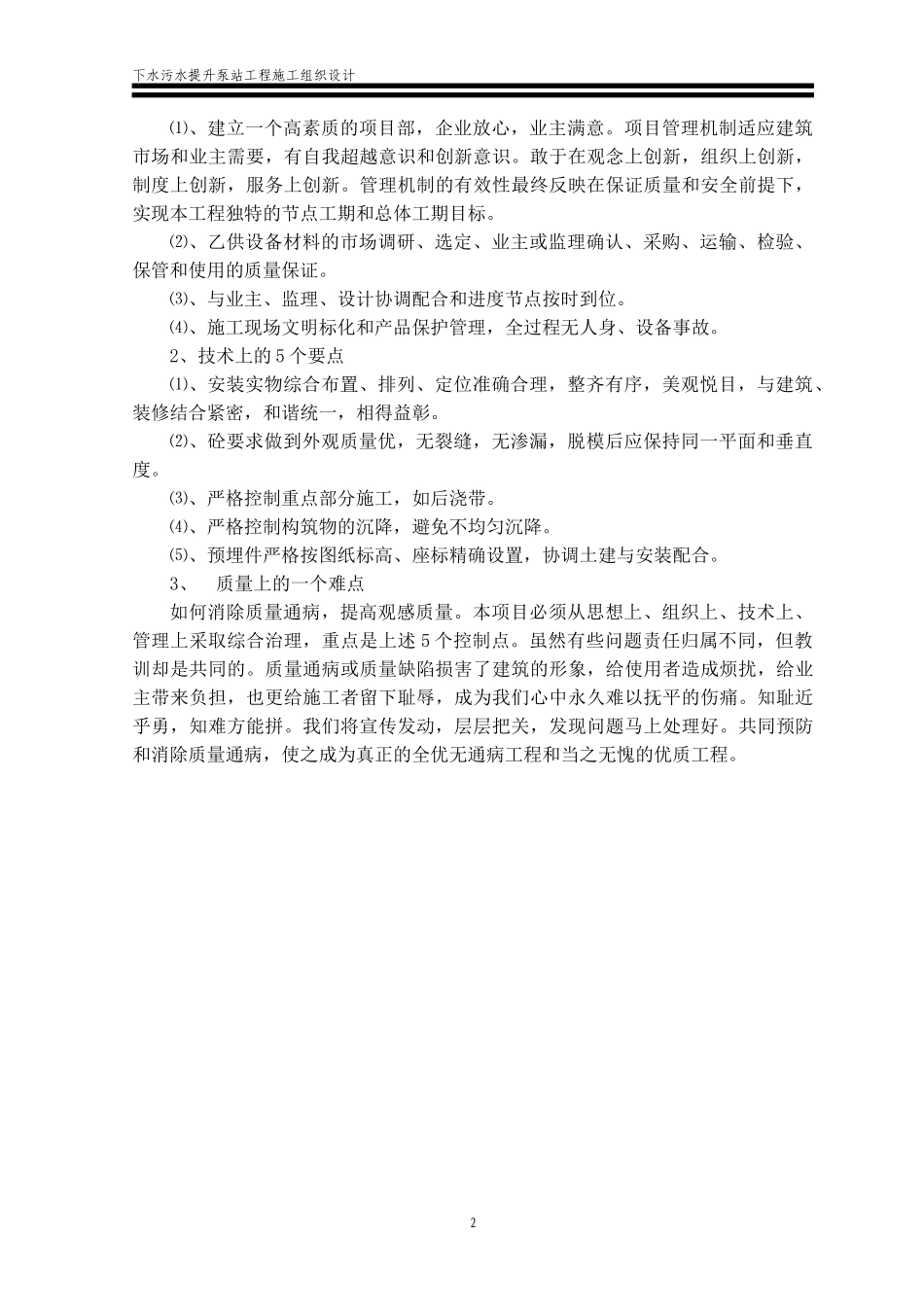

三、工程特点⑴、本工程分项工程较多,如何有效的组织流水作业是施工中的一个难题
⑵、深基坑施工、设备安装技术要求高、施工难度大,为本工程的重点和难点,需编制周密的施工组织计划,合理安排施工流程,加强安全管理,采取切实有效的施工措施,解决施工难点
⑶、预埋管件多
座标、标高、平整度等要求严格,土建与安装配合要求紧密
四、施工要点、
