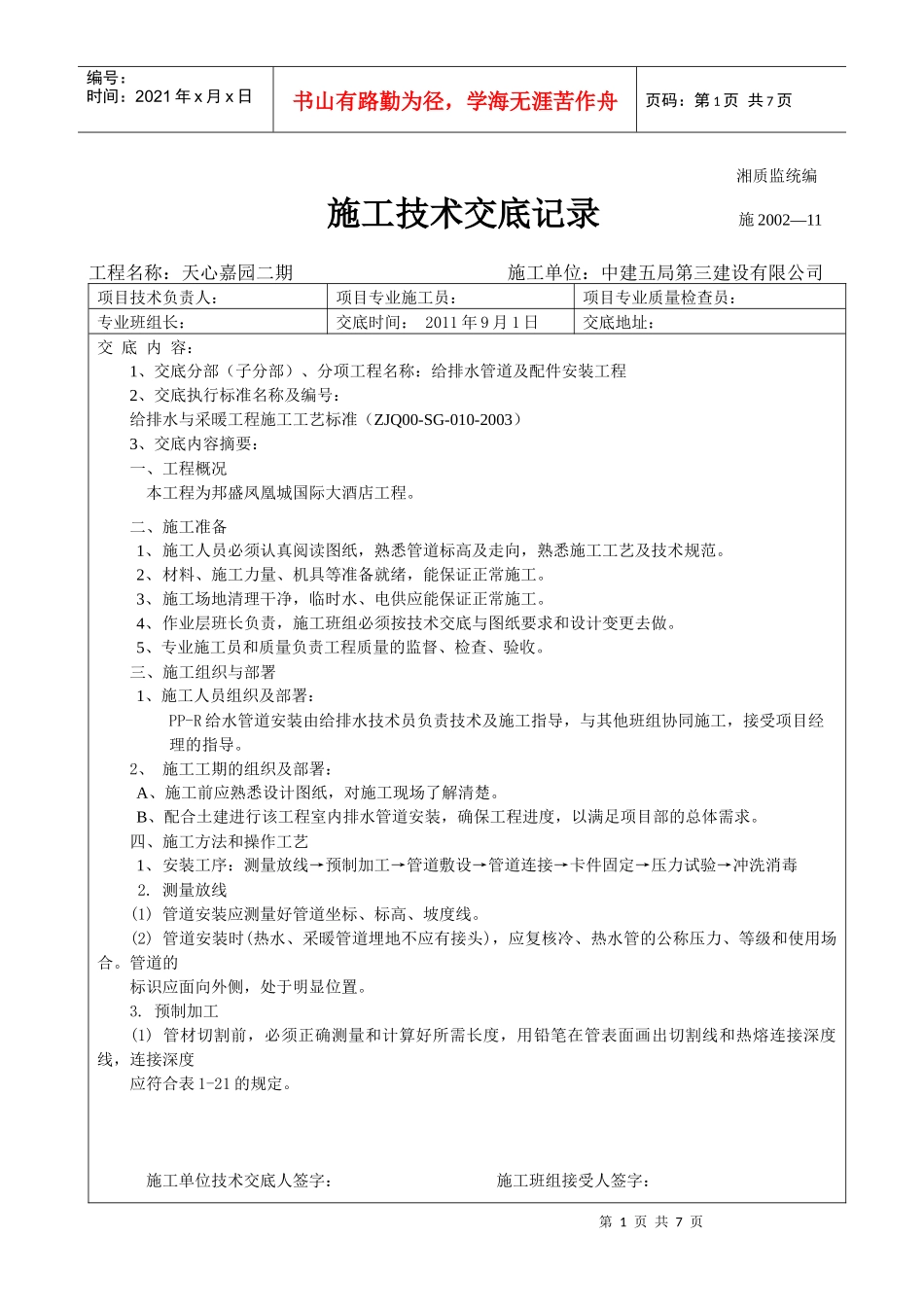

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页湘质监统编施工技术交底记录施2002—11工程名称:天心嘉园二期施工单位:中建五局第三建设有限公司项目技术负责人:项目专业施工员:项目专业质量检查员:专业班组长:交底时间:2011年9月1日交底地址:交底内容:1、交底分部(子分部)、分项工程名称:给排水管道及配件安装工程2、交底执行标准名称及编号:给排水与采暖工程施工工艺标准(ZJQ00-SG-010-2003)3、交底内容摘要:一、工程概况本工程为邦盛凤凰城国际大酒店工程。二、施工准备1、施工人员必须认真阅读图纸,熟悉管道标高及走向,熟悉施工工艺及技术规范。2、材料、施工力量、机具等准备就绪,能保证正常施工。3、施工场地清理干净,临时水、电供应能保证正常施工。4、作业层班长负责,施工班组必须按技术交底与图纸要求和设计变更去做。5、专业施工员和质量负责工程质量的监督、检查、验收。三、施工组织与部署1、施工人员组织及部署:PP-R给水管道安装由给排水技术员负责技术及施工指导,与其他班组协同施工,接受项目经理的指导。2、施工工期的组织及部署:A、施工前应熟悉设计图纸,对施工现场了解清楚。B、配合土建进行该工程室内排水管道安装,确保工程进度,以满足项目部的总体需求。四、施工方法和操作工艺1、安装工序:测量放线→预制加工→管道敷设→管道连接→卡件固定→压力试验→冲洗消毒2.测量放线(1)管道安装应测量好管道坐标、标高、坡度线。(2)管道安装时(热水、采暖管道埋地不应有接头),应复核冷、热水管的公称压力、等级和使用场合。管道的标识应面向外侧,处于明显位置。3.预制加工(1)管材切割前,必须正确测量和计算好所需长度,用铅笔在管表面画出切割线和热熔连接深度线,连接深度应符合表1-21的规定。施工单位技术交底人签字:施工班组接受人签字:第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页湘质监统编施工技术交底记录施2002—11工程名称:邵东邦盛•凤凰城工程施工单位:中建五局第三建设有限公司项目技术负责人:项目专业施工员:项目专业质量检查员:专业班组长:交底时间:2011年9月1日交底地址:(2)切割管材必须使端面垂直于管轴线。管材切割应使用管子剪、断管器或管道切割机,不宜用钢锯锯断管材。若使用时,应用刮刀清除管材锯口的毛边和毛刺。(3)管材与管件的连接端面和熔接面必须清洁、干燥、无油污。(4)熔接弯头或三通等管件时,应注意管道的走向。宜先进行预装,校正好方向,用铅笔画出轴向定位线。4.管道敷设(1)管道嵌墙、直埋敷设时,宜在砌墙时预留凹槽。凹槽尺寸为:深度等于De+20mm;宽度为De+40mm~60mm。凹槽表面必须平整,不得有尖角等突出物,管道安装、固定、试压合格后,凹槽用M7.5级水泥砂浆填补密实。(2)管道在楼(地)坪面层内直埋时,预留的管槽深度不应小于De+20mm,管槽宽度宜为De+40mm。管道安装、固定、试压合格后,管槽用与地坪层相同强度等级的水泥砂浆填补密实。(3)管道安装时,不得有轴向扭曲。穿墙或穿楼板时,不宜强制校正。给水PP-R管道与其他金属管道平行敷设时,应有一定的保护距离,净距离不宜小于100mm,且PP-R管宜在金属管道的内侧。(4)室内明装管道,宜在土建初装完毕后进行,安装前应配合土建正确预留孔洞和预埋套管。(5)管道穿越楼板时,应设置硬质套管(内径=De+30mm~40mm),套管高出地面20mm~50mm。管道穿越屋面时,应采取严格的防水措施。(6)管道穿墙时,应配合土建设置硬质套管,套管两端应与墙的装饰面持平。第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页(7)直埋式敷设在楼(地)坪面层及墙体管槽内的管道,应在封闭前做好试压和隐蔽工程验收工作。(8)建筑物埋地引入管或室内埋地管道的铺设要求如下:1)室内地坪±0.000以下管道铺设宜分两阶段进行。先进行室内段的铺设,至基础墙外壁500mm为止;待土建施工结束,且具备管道施工条件后,再进行户外管道的铺设。施工单位技术交底人签字:施工班组接受人签字:湘质监统编施工技术交底记录施2002—11工...
