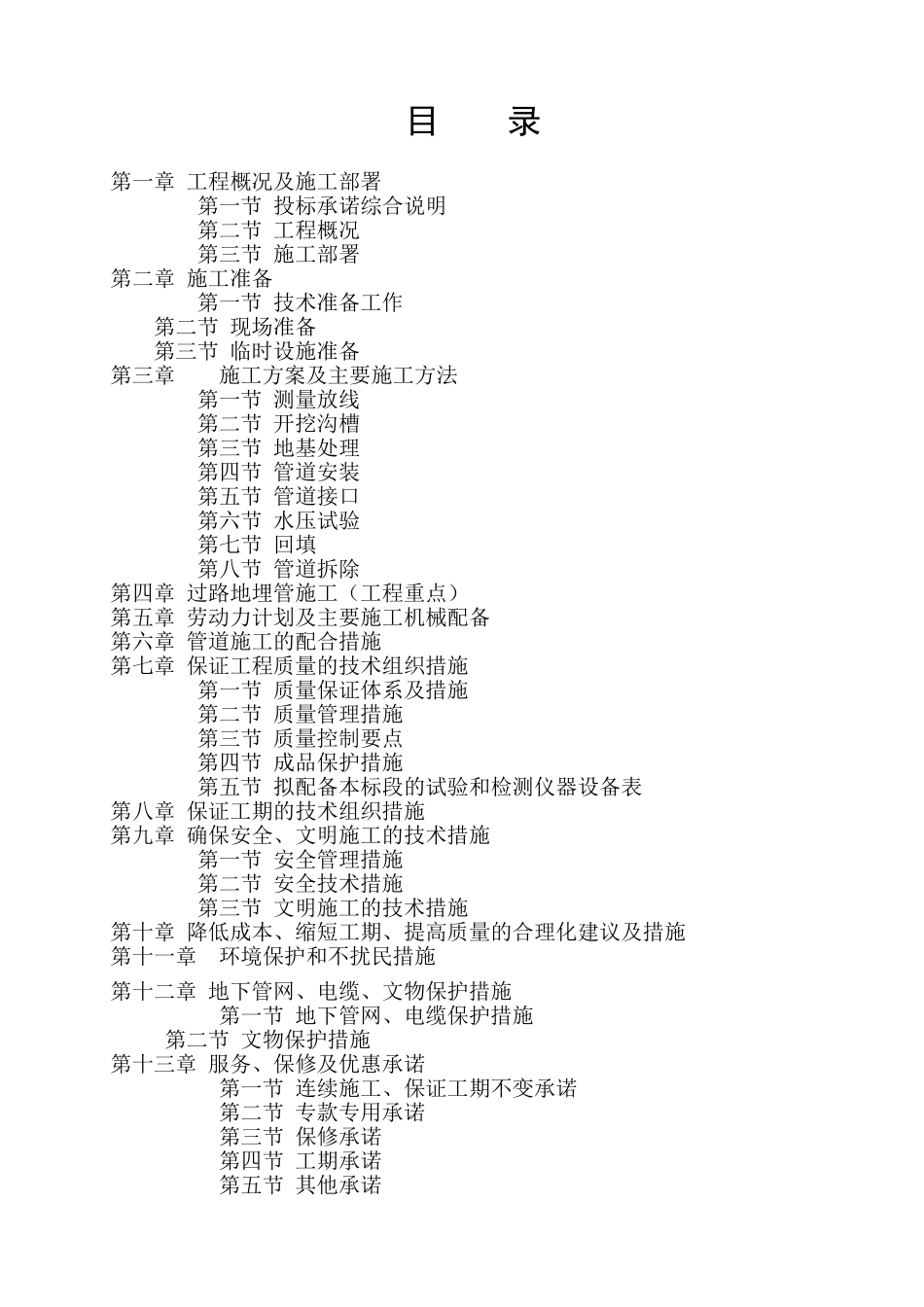

目录第一章工程概况及施工部署第一节投标承诺综合说明第二节工程概况第三节施工部署第二章施工准备第一节技术准备工作第二节现场准备第三节临时设施准备第三章施工方案及主要施工方法第一节测量放线第二节开挖沟槽第三节地基处理第四节管道安装第五节管道接口第六节水压试验第七节回填第八节管道拆除第四章过路地埋管施工(工程重点)第五章劳动力计划及主要施工机械配备第六章管道施工的配合措施第七章保证工程质量的技术组织措施第一节质量保证体系及措施第二节质量管理措施第三节质量控制要点第四节成品保护措施第五节拟配备本标段的试验和检测仪器设备表第八章保证工期的技术组织措施第九章确保安全、文明施工的技术措施第一节安全管理措施第二节安全技术措施第三节文明施工的技术措施第十章降低成本、缩短工期、提高质量的合理化建议及措施第十一章环境保护和不扰民措施第十二章地下管网、电缆、文物保护措施第一节地下管网、电缆保护措施第二节文物保护措施第十三章服务、保修及优惠承诺第一节连续施工、保证工期不变承诺第二节专款专用承诺第三节保修承诺第四节工期承诺第五节其他承诺第十四章施工总进度计划第十五章施工总平面布置图第一章工程概况及施工部署一、工程概况台玻悦达太阳能镜板供热管道工程位于盐城市开发区,起点从悦达台玻西北侧围墙,终点在台玻悦达太阳能镜板厂房西北侧,管径Φ426*10,长度631米,其中含地埋管140米,上述管材全部利用福汇纺织拆除的管道
管道采用低架铺设,其中过东环路部分采用直埋,河中浇筑支架,本工程设计压力1
3MPa,设计温度300℃
工程名称:台玻悦达太阳能镜板供热管道工程建设地点:盐城经济开发区总工期:60天,计划开工日期:以招标人通知为准备质量要求:合格工艺要求:补偿方式:采用旋转补偿器和自然补偿相结合保温要求:Φ426采用复合保温管壳,内层100mm硅酸铝管壳,外层100mm欧文斯高温玻璃棉管壳,保护层为:玻璃丝
