第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共42页施工总体部署(一)、工程施工条件1、质量目标本工程确保工程质量达到“合格”标准
2、工期目标在保证完成业主下达的阶段工期目标要求,施工总工期计划年10月25日完工交付使用
3、施工安排总体原则根据工期要求及本工程的特点,并结合现场的实际条件,确定施工部署的主导思想为:以确保实现工期及质量目标为前提,以标志、标线、交通信号灯管线、基础结构及电气安装施工为重点,合理安排交通配套设施工程的施工顺序,形成有规模的平行施工和有序的流水作业,力争优质高效地完成施工任务
(二)、设备、人员、材料的组织1、设备、人员施工主要机械设备配置表测量主要设备配置表人员配备表项目经理:项目总工:资料员;副总工:主管副经理:试验员:测量工程师:交通工程师:标线组:信号灯组:各专业作业队标志组:2、材料的组织采购2
1、材料组织采购原则第2页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共42页严格按照图纸及规范要求采购具有交通部交通安全设施批量生产合格证及通过ISO9000认证的厂家的产品
所有采购的材料均签订采购合同,并报监理工程师备案

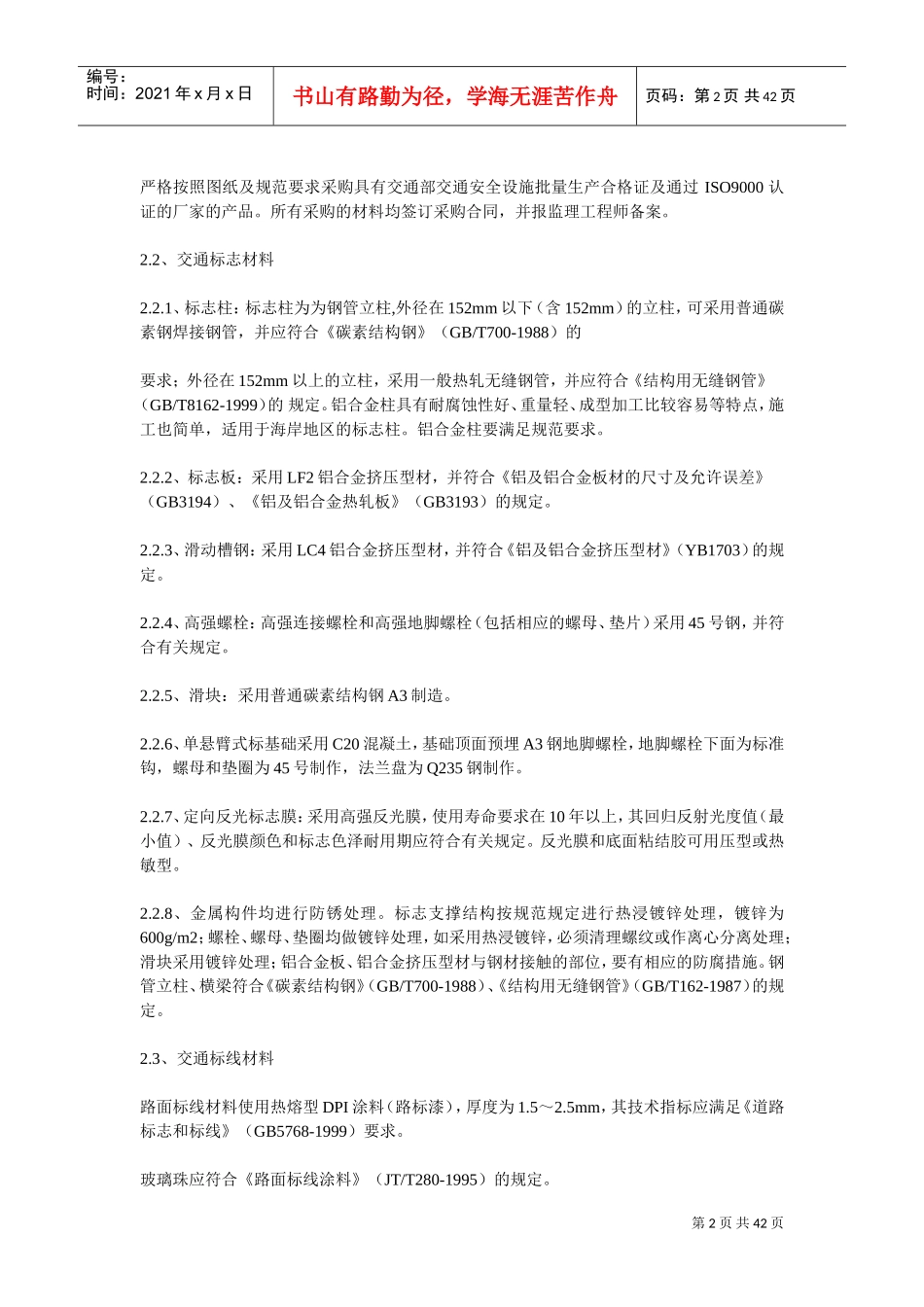

2、交通标志材料2
1、标志柱:标志柱为为钢管立柱,外径在152mm以下(含152mm)的立柱,可采用普通碳素钢焊接钢管,并应符合《碳素结构钢》(GB/T700-1988)的要求;外径在152mm以上的立柱,采用一般热轧无缝钢管,并应符合《结构用无缝钢管》(GB/T8162-1999)的规定
铝合金柱具有耐腐蚀性好、重量轻、成型加工比较容易等特点,施工也简单,适用于海岸地区的标志柱
铝合金柱要满足规范要求
2、标志板:采用LF2铝合金挤压型材,并符合《铝及铝合金板材的尺寸及允许误差》(GB3194)、《铝及铝合金热轧板》(G
