第1页共87页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共87页施工组织设计批准:审查:校核:编写:第2页共87页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共87页工程概况**水利枢纽施工供电变电站工程是为满足**水利枢纽工程施工用电而建设,该项目位于枢纽**大桥左侧下游约200m处
施工变电站的进线接于**地区东笋变,施工变电站建成投产后,将枢纽右岸已建成的临时变电站设备搬迁至施工变电站合并运行,线路延伸过江进施工变作为枢纽施工保安电源
本工程主要工程项目有:()施工供电备用线路工程;()施工供电线路工程;()施工变电站土建及安装工程;施工布署3
1工程质量目标满足国家或电力施工验收规范,做到:土建分项工程和单位工程合格率,优良率以上;电气设备安装工程合格率%,优良率%以上;整项工程质量等级达到优良
2工期目标按招标范围的施工图纸工程内容及招标文件要求,计划总工期日历天
3安全目标群伤群亡事故为零;重大设备事故为零;重大火灾事故为零;轻伤事故率控制在‰以内
4工程主要施工负责人简介第3页共87页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共87页施工主要负责人简介见第二章中“拟投入本工作的主要人员表”

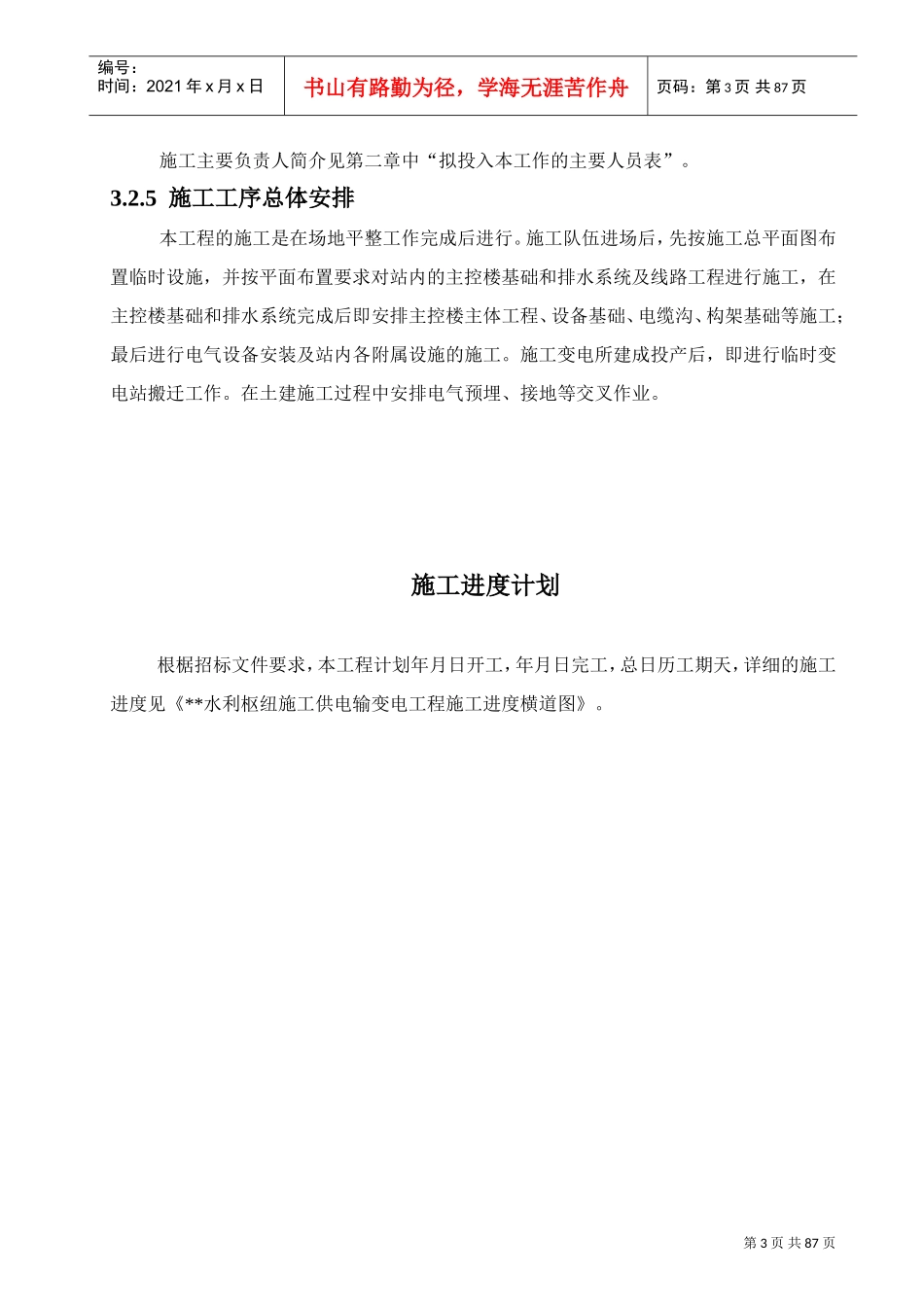

5施工工序总体安排本工程的施工是在场地平整工作完成后进行
施工队伍进场后,先按施工总平面图布置临时设施,并按平面布置要求对站内的主控楼基础和排水系统及线路工程进行施工,在主控楼基础和排水系统完成后即安排主控楼主体工程、设备基础、电缆沟、构架基础等施工;最后进行电气设备安装及站内各附属设施的施工
施工变电所建成投产后,即进行临时变电站搬迁工作
在土建施工过程中安排电气预埋、接地等交叉作业
施工进度计划根椐招标文件要求,本工程计划年月日开工,年月日完工,总日历工
