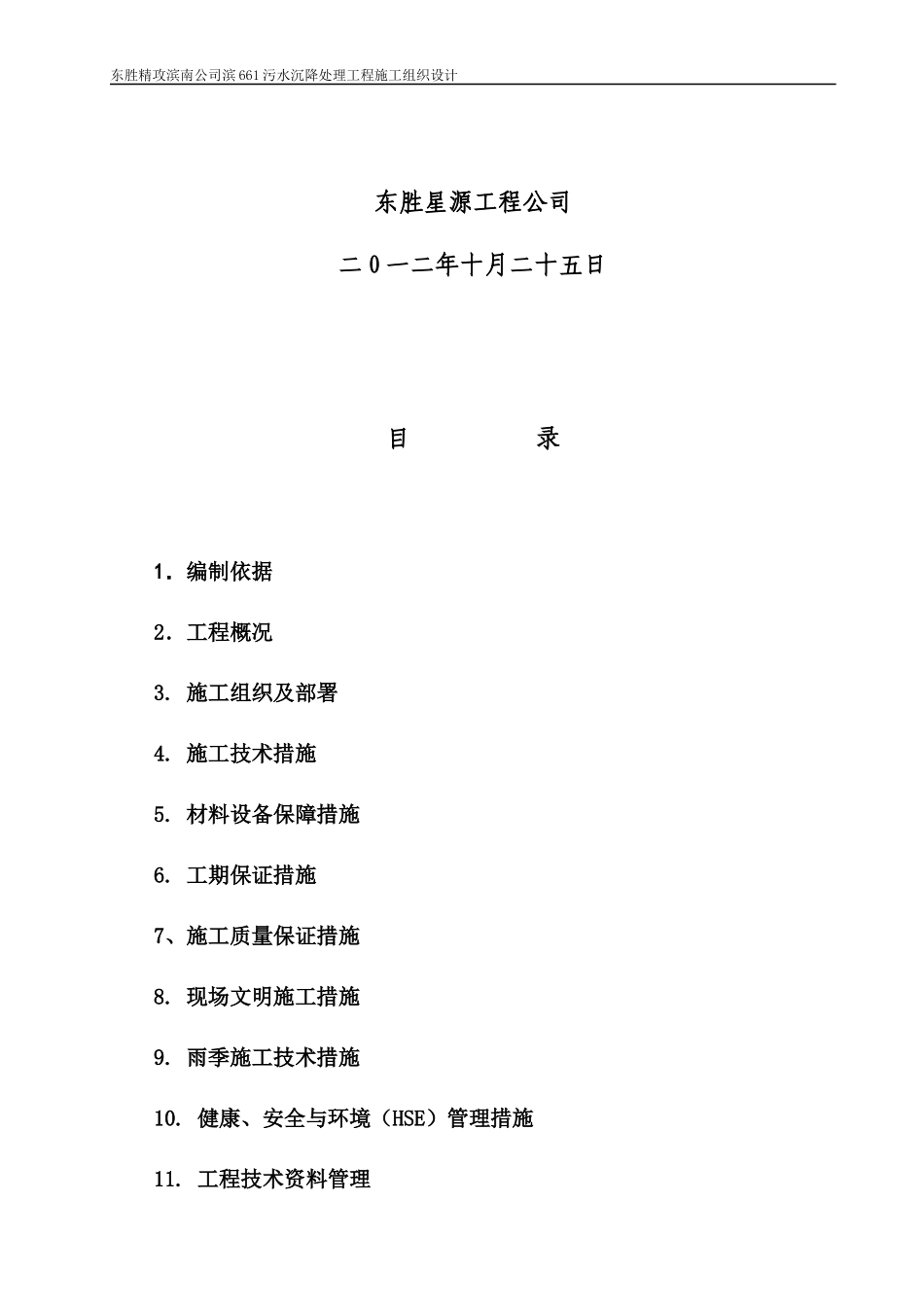

东胜精攻滨南公司滨661污水沉降处理工程施工组织设计东胜精攻滨南公司滨661污水沉降处理工程施工组织设计编制:于雪审核:刘进军批准:张子国东胜精攻滨南公司滨661污水沉降处理工程施工组织设计东胜星源工程公司二0一二年十月二十五日目录1.编制依据2.工程概况3
施工组织及部署4
施工技术措施5
材料设备保障措施6
工期保证措施7、施工质量保证措施8
现场文明施工措施9
雨季施工技术措施10
健康、安全与环境(HSE)管理措施11
工程技术资料管理东胜精攻滨南公司滨661污水沉降处理工程施工组织设计12

工程施工进度计划图1编制依据1、东胜精攻滨南公司滨661污水沉降处理工程施工图纸;2、图纸会审纪要及施工合同;3、设计变更;4、《工业金属管道工程施工及验收规范》GB50235-2010;5、《埋地钢质管道聚乙烯防腐层技术标准》SYT0413-2002;6、《石油天然气建设工程施工质量验收规范_设备安装工程:机泵类设备》SY4201
1-2007;7、《钢制对焊无缝管件》GB/T12459-2005;8、《涂装前钢材表面锈蚀等级和除锈等级》GB/T8923;9、《输送流体用无缝钢管》GB/T8163-2008;10、《高压化肥设备用无缝钢管》GB6479-2000;11、《埋地钢质管道外防腐层和保温层现场补口补伤施工及验收规范》SY4058-93;12、《钢制管道焊接及验收》SYT4103-2006;13、《油田地面管线和设备涂色标准》SYT0043-2006T;东胜精攻滨南公司滨661污水沉降处理工程施工组织设计14、《建筑地基基础工程施工质量验收规范》GB50202-2002;15、《混凝土结构工程施工质量验收规范》GB50204-2002;16、《建筑电气工程施工质量验收规范》GB50303-2002;17、《石油天然气建设工程施工质量验收规范电气工程》SY4206-20
