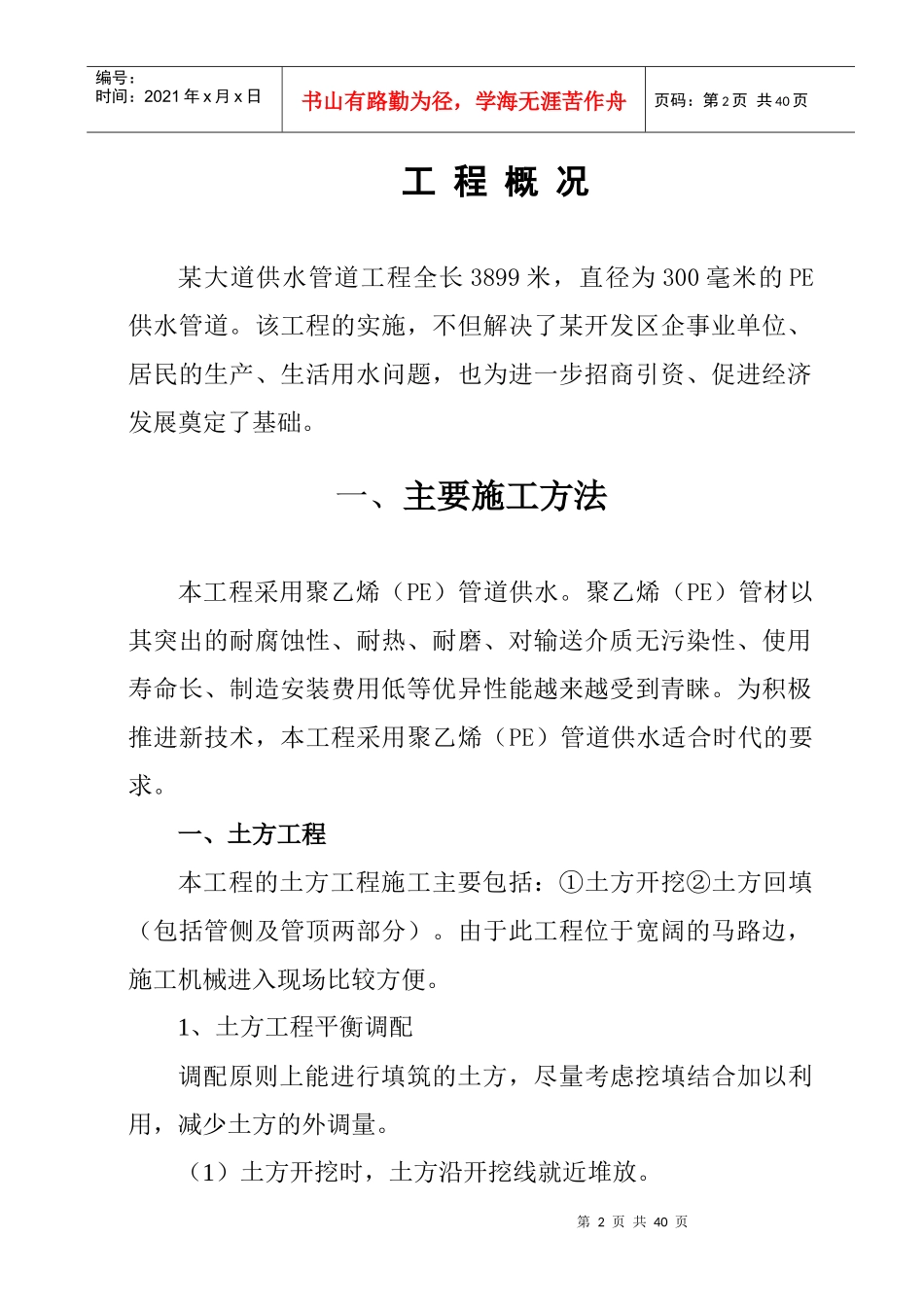

第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共40页X给水管道工程施工组织设计第2页共40页第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共40页工程概况某大道供水管道工程全长3899米,直径为300毫米的PE供水管道
该工程的实施,不但解决了某开发区企事业单位、居民的生产、生活用水问题,也为进一步招商引资、促进经济发展奠定了基础
一、主要施工方法本工程采用聚乙烯(PE)管道供水
聚乙烯(PE)管材以其突出的耐腐蚀性、耐热、耐磨、对输送介质无污染性、使用寿命长、制造安装费用低等优异性能越来越受到青睐
为积极推进新技术,本工程采用聚乙烯(PE)管道供水适合时代的要求
一、土方工程本工程的土方工程施工主要包括:①土方开挖②土方回填(包括管侧及管顶两部分)
由于此工程位于宽阔的马路边,施工机械进入现场比较方便
1、土方工程平衡调配调配原则上能进行填筑的土方,尽量考虑挖填结合加以利用,减少土方的外调量
(1)土方开挖时,土方沿开挖线就近堆放

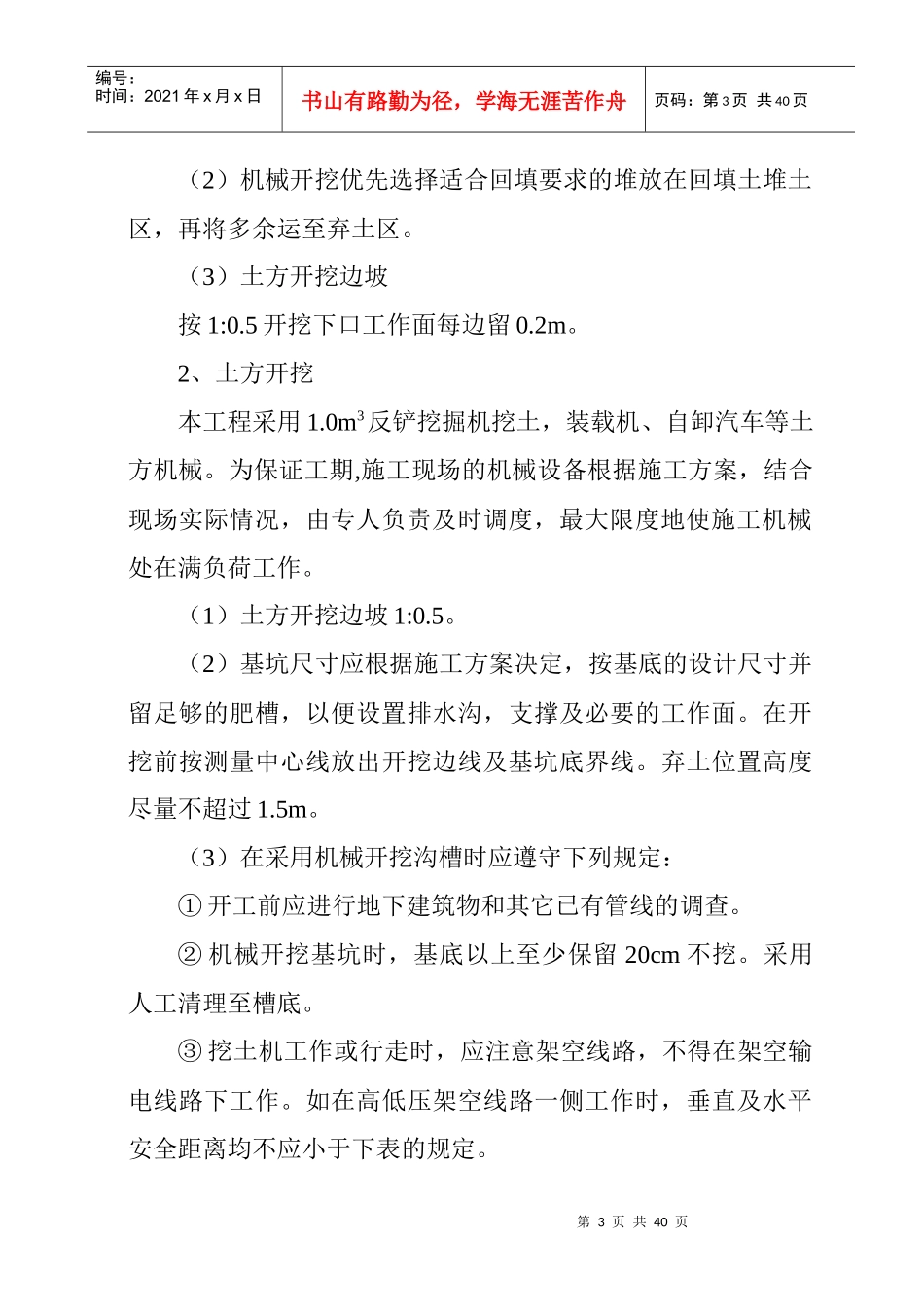

第3页共40页第2页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共40页(2)机械开挖优先选择适合回填要求的堆放在回填土堆土区,再将多余运至弃土区
(3)土方开挖边坡按1:0
5开挖下口工作面每边留0
2、土方开挖本工程采用1
0m3反铲挖掘机挖土,装载机、自卸汽车等土方机械
为保证工期,施工现场的机械设备根据施工方案,结合现场实际情况,由专人负责及时调度,最大限度地使施工机械处在满负荷工作
(1)土方开挖边坡1:0
(2)基坑尺寸应根据施工方案决定,按基底的设计尺寸并留足够的肥槽,以便设置排水沟,支撑及必要的工作面
在开挖前按测量中心线放出开挖边线及基坑底界线
弃土位置高度尽量不超过1
(3)在采用机械开挖沟槽
