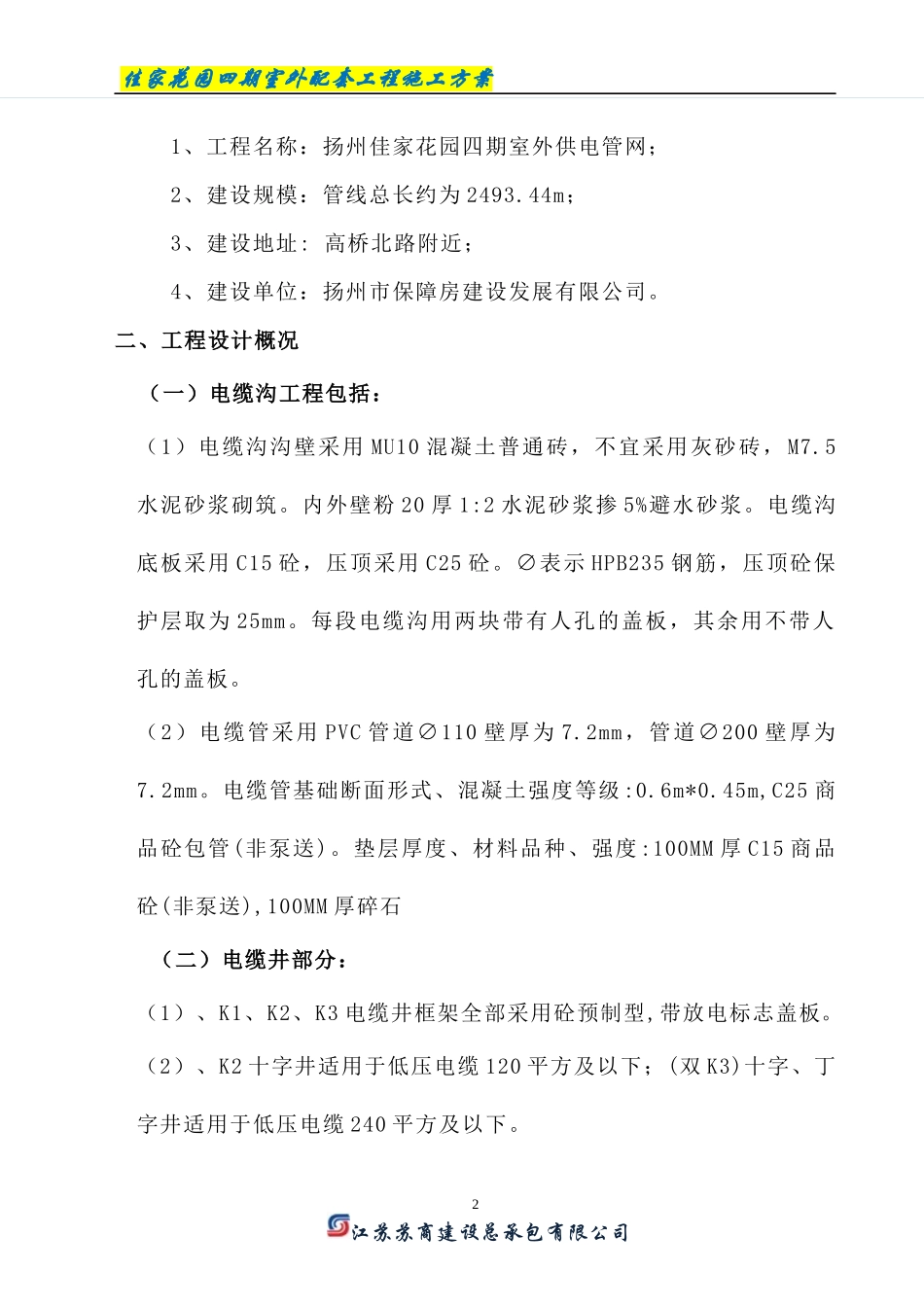

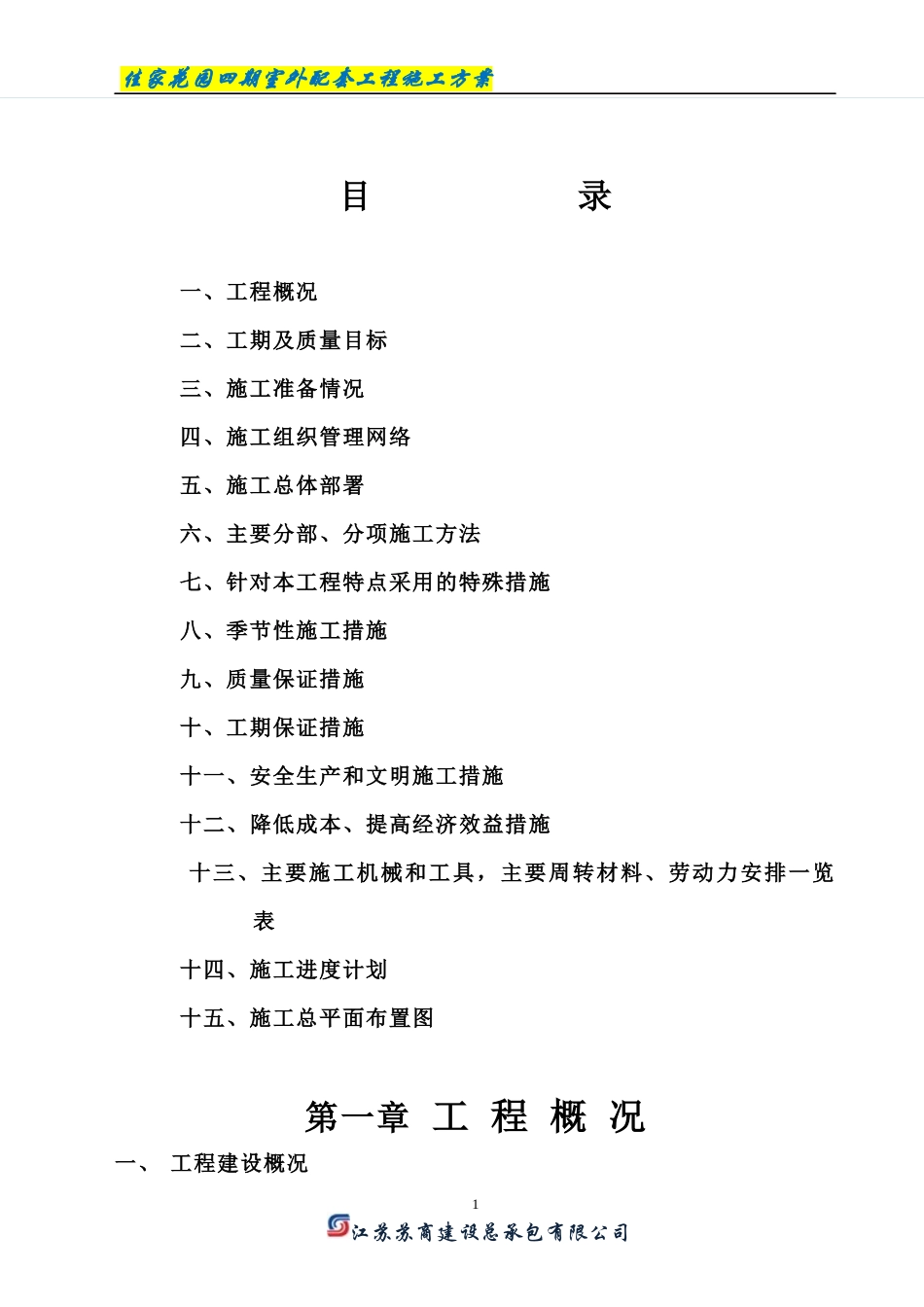

佳家花园四期室外配套工程施工方案目录一、工程概况二、工期及质量目标三、施工准备情况四、施工组织管理网络五、施工总体部署六、主要分部、分项施工方法七、针对本工程特点采用的特殊措施八、季节性施工措施九、质量保证措施十、工期保证措施十一、安全生产和文明施工措施十二、降低成本、提高经济效益措施十三、主要施工机械和工具,主要周转材料、劳动力安排一览表十四、施工进度计划十五、施工总平面布置图第一章工程概况一、工程建设概况1江苏苏商建设总承包有限公司佳家花园四期室外配套工程施工方案1、工程名称:扬州佳家花园四期室外供电管网;2、建设规模:管线总长约为2493
44m;3、建设地址:高桥北路附近;4、建设单位:扬州市保障房建设发展有限公司
二、工程设计概况(一)电缆沟工程包括:(1)电缆沟沟壁采用MU10混凝土普通砖,不宜采用灰砂砖,M7
5水泥砂浆砌筑
内外壁粉20厚1:2水泥砂浆掺5%避水砂浆
电缆沟底板采用C15砼,压顶采用C25砼
∅表示HPB235钢筋,压顶砼保护层取为25mm
每段电缆沟用两块带有人孔的盖板,其余用不带人孔的盖板
(2)电缆管采用PVC管道∅110壁厚为7
2mm,管道∅200壁厚为7
电缆管基础断面形式、混凝土强度等级:0
45m,C25商品砼包管(非泵送)
垫层厚度、材料品种、强度:100MM厚C15商品砼(非泵送),100MM厚碎石(二)电缆井部分:(1)、K1、K2、K3电缆井框架全部采用砼预制型,带放电标志盖板
(2)、K2十字井适用于低压电缆120平方及以下;(双K3)十字、丁字井适用于低压电缆240平方及以下

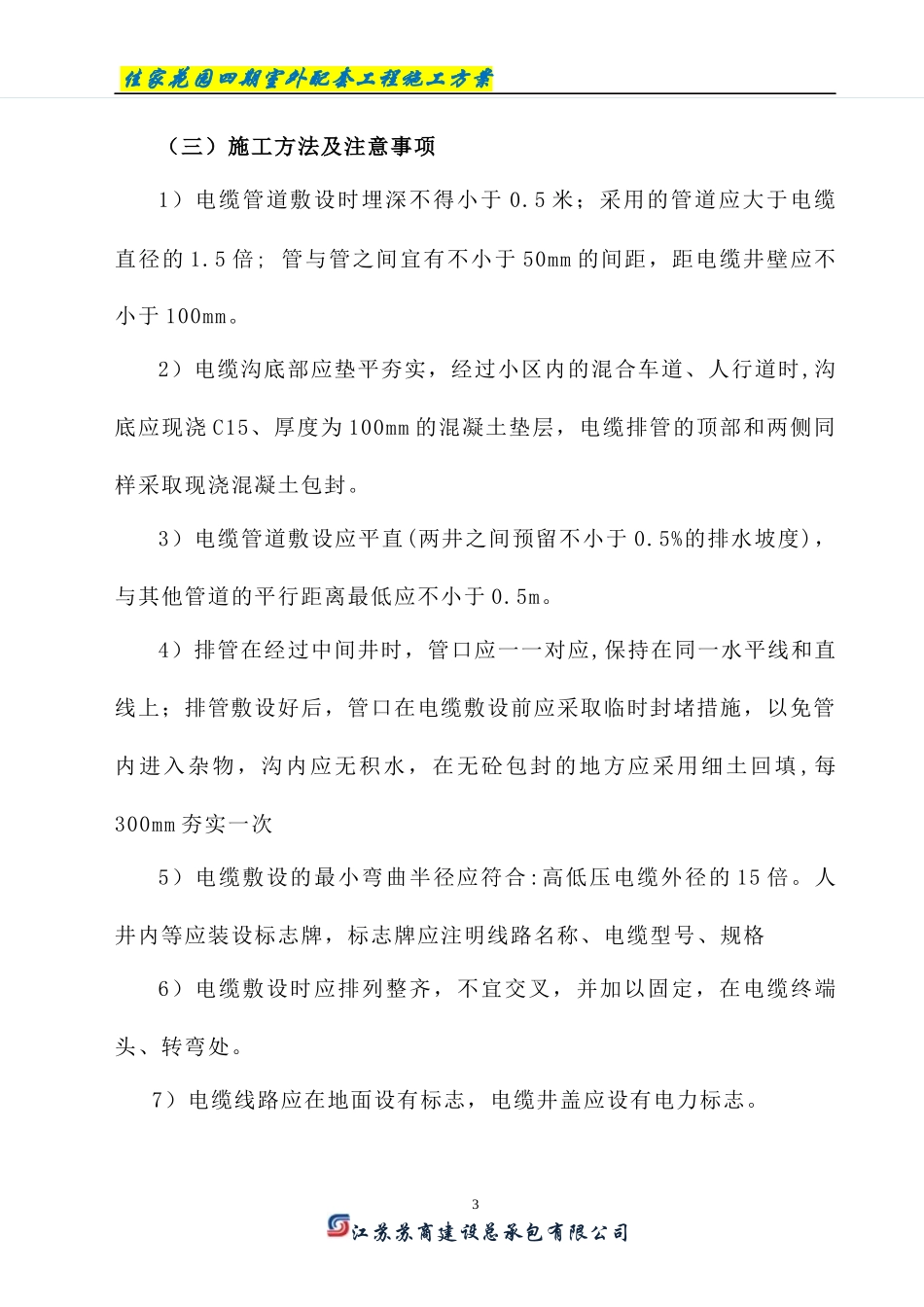

2江苏苏商建设总承包有限公司佳家花园四期室外配套工程施工方案(三)施工方法及注意事项1)电缆管道敷设时埋深不得小于0
5米;采用的管道应大于电缆直径的1
5倍;管与管之间宜有不小于50mm的间距,距电缆井壁应不小于100mm
