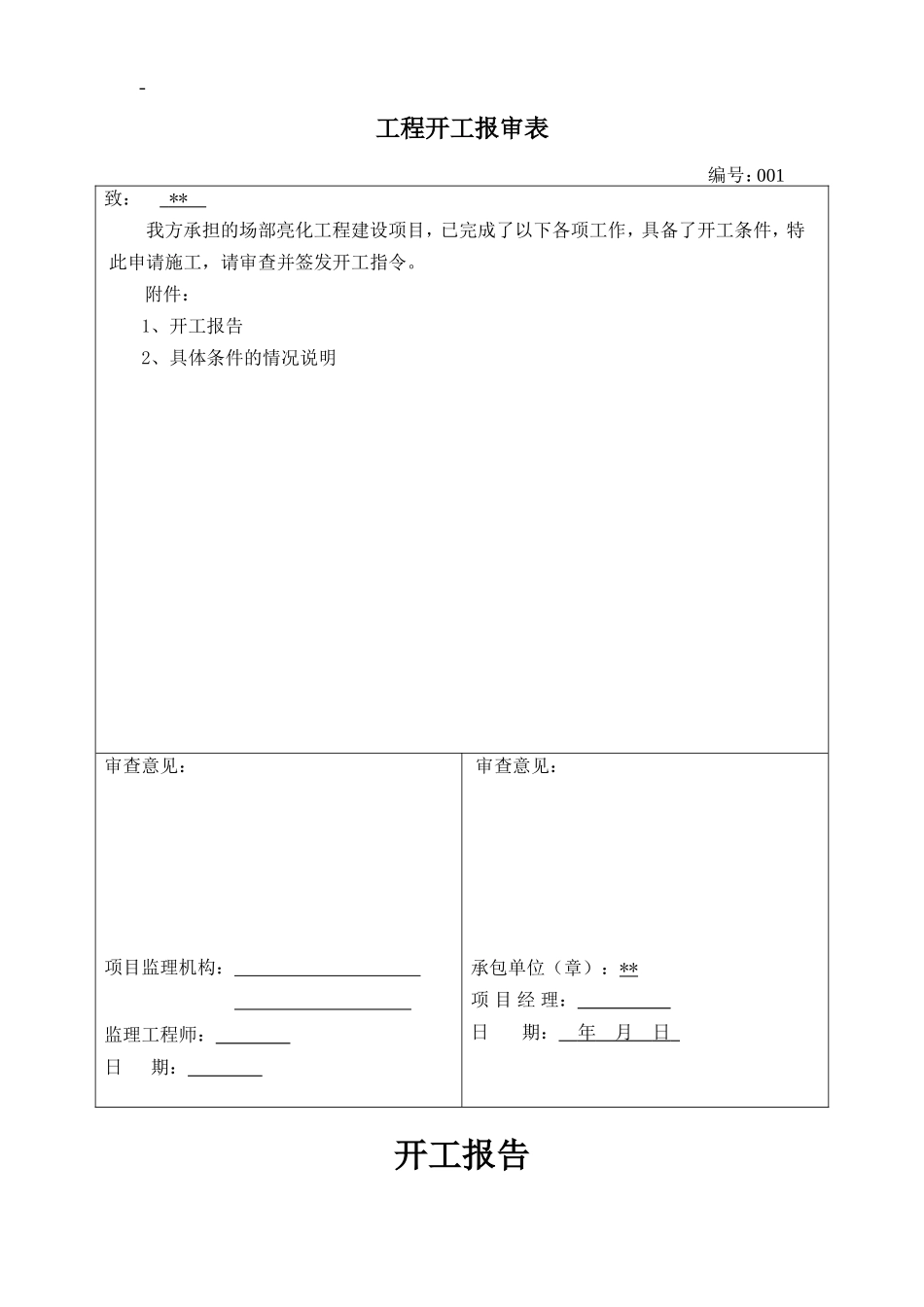

**工程竣工资料建设单位:**监理单位:施工单位:**开工报告工程开工报审表编号:001致:**我方承担的场部亮化工程建设项目,已完成了以下各项工作,具备了开工条件,特此申请施工,请审查并签发开工指令
附件:1、开工报告2、具体条件的情况说明审查意见:项目监理机构:监理工程师:日期:审查意见:承包单位(章):**项目经理:日期:年月日开工报告工程名称**工程工程地点**建设单位**施工单位**开工日期2011年12月25日竣工工期2012年4月30日开工条件准备情况:(一)、开工所需施工人员已组织到位
(二)、甲方要求及意图已熟悉掌握
(三)、开工所需施工材料、机械、车辆均到位
已具备开工条件建设单位监理单位施工单位年月日年月日年月日具体条件情况说明1、亮化工程建设项目工程范围主要包括楼体亮化工程内容
2、机械设备、公司项目部成员已全部到位
施工组织设计施工组织设计报审表致:**我方已根据施工合同的有关规定完成了**工程施工组织设计的编制,并经我单位技术负责人审查批准,请予以审查
1、附:1、施工组织设计(方案)审查意见:项目监理机构:监理工程师:日期:审查意见:承包单位(章):**项目经理:日期:年月日一、施工组织设计一工程概况1、工程名称:**工程2、建设地点:**3、建设单位:**4、工程范围:室外楼体亮化照明;5、现场条件:施工场地已平整,施工用水、用电已通,场内外道路已通;6、承包形式:包工、包料、包质量、包工期、包安全;7、工期要求:不超过128日历天8、工程质量要求:合格二管理组织、机构体系第一节项目组织、机构体系我公司针对此工程严格实行“项目法”施工,新组建一个由公司总经理亲自挂帅,公司总工程师任工程负责人,由公司优秀的项目经理组建的项目经理部来负责此工程的具体施工管理
我公司推选的项目班子一律持证上岗、押证施工,并且该项目经理部仅负责此工程
实行项目经理责
