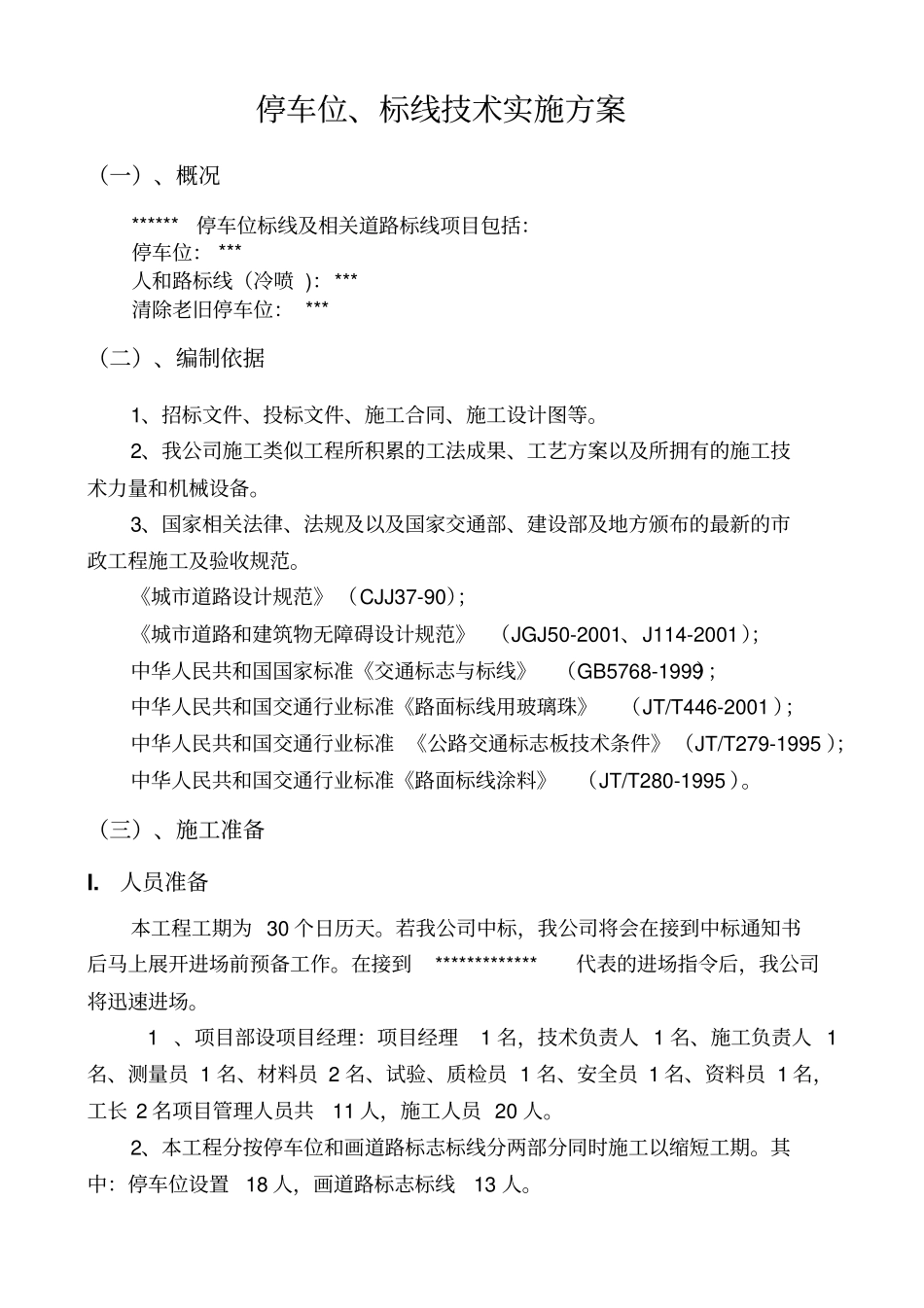

停车位、标线技术实施方案(一)、概况******停车位标线及相关道路标线项目包括:停车位:***人和路标线(冷喷):***清除老旧停车位:***(二)、编制依据1、招标文件、投标文件、施工合同、施工设计图等
2、我公司施工类似工程所积累的工法成果、工艺方案以及所拥有的施工技术力量和机械设备
3、国家相关法律、法规及以及国家交通部、建设部及地方颁布的最新的市政工程施工及验收规范
《城市道路设计规范》(CJJ37-90);《城市道路和建筑物无障碍设计规范》(JGJ50-2001、J114-2001);中华人民共和国国家标准《交通标志与标线》(GB5768-1999);中华人民共和国交通行业标准《路面标线用玻璃珠》(JT/T446-2001);中华人民共和国交通行业标准《公路交通标志板技术条件》(JT/T279-1995);中华人民共和国交通行业标准《路面标线涂料》(JT/T280-1995)
(三)、施工准备I
人员准备本工程工期为30个日历天
若我公司中标,我公司将会在接到中标通知书后马上展开进场前预备工作
在接到*************代表的进场指令后,我公司将迅速进场
1、项目部设项目经理:项目经理1名,技术负责人1名、施工负责人1名、测量员1名、材料员2名、试验、质检员1名、安全员1名、资料员1名,工长2名项目管理人员共11人,施工人员20人
2、本工程分按停车位和画道路标志标线分两部分同时施工以缩短工期
其中:停车位设置18人,画道路标志标线13人
设备、人员、主要材料进场方案1、从业主发出通知之日起,并在工程项目开工前3天内,陆续到达现场,准备材料购置
2、接到通知后,前期施工人员先期到场,保证按时开工
劳动力需用量计划(1)、针对每个分项工程挑选熟练的施工队伍,并保证施工操作的人数
(2)、施工人员都提前进场,熟悉施工现场的情况,需工人20人
