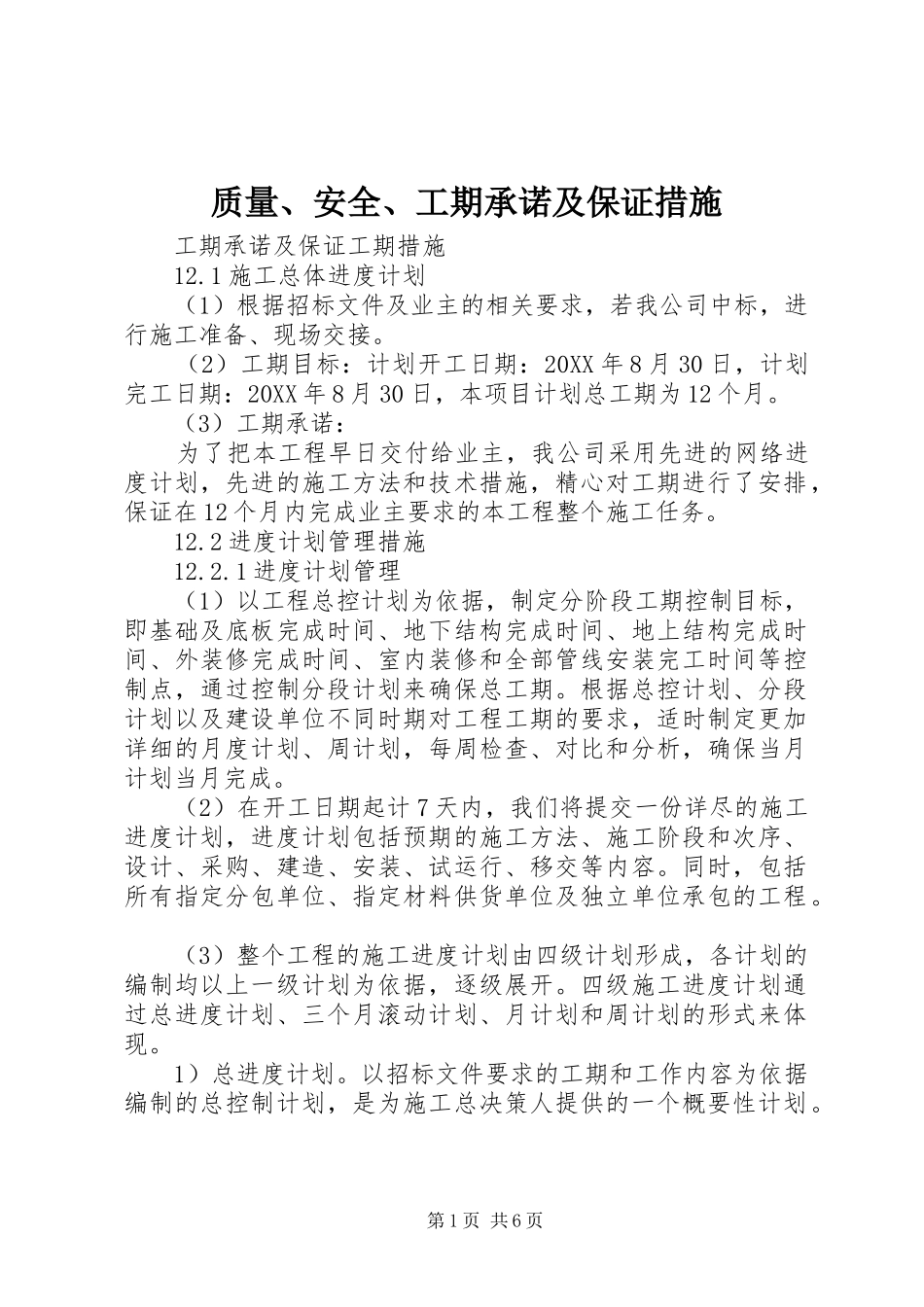

质量、安全、工期承诺及保证措施工期承诺及保证工期措施12
1施工总体进度计划(1)根据招标文件及业主的相关要求,若我公司中标,进行施工准备、现场交接
(2)工期目标:计划开工日期:20XX年8月30日,计划完工日期:20XX年8月30日,本项目计划总工期为12个月
(3)工期承诺:为了把本工程早日交付给业主,我公司采用先进的网络进度计划,先进的施工方法和技术措施,精心对工期进行了安排,保证在12个月内完成业主要求的本工程整个施工任务
2进度计划管理措施12
1进度计划管理(1)以工程总控计划为依据,制定分阶段工期控制目标,即基础及底板完成时间、地下结构完成时间、地上结构完成时间、外装修完成时间、室内装修和全部管线安装完工时间等控制点,通过控制分段计划来确保总工期
根据总控计划、分段计划以及建设单位不同时期对工程工期的要求,适时制定更加详细的月度计划、周计划,每周检查、对比和分析,确保当月计划当月完成
(2)在开工日期起计7天内,我们将提交一份详尽的施工进度计划,进度计划包括预期的施工方法、施工阶段和次序、设计、采购、建造、安装、试运行、移交等内容
同时,包括所有指定分包单位、指定材料供货单位及独立单位承包的工程
(3)整个工程的施工进度计划由四级计划形成,各计划的编制均以上一级计划为依据,逐级展开
四级施工进度计划通过总进度计划、三个月滚动计划、月计划和周计划的形式来体现
1)总进度计划
以招标文件要求的工期和工作内容为依据编制的总控制计划,是为施工总决策人提供的一个概要性计划

第1页共6页2)月计划
是总承包商作为当月工程施工的主要计划,该计划要体现出机械设备使用状况、必要的临时工作、各项工程内容工作的持续时间和施工顺序以及各分包商之间交叉配合的安排
向建设单位提交月进度计划中还包括工程进度照片
是详细的阶段进度计划和实现总进度计划的根本保证,该计划
