干挂石材施工工艺本项目主要柱为干挂石材,干挂石材缝隙采用密封胶;龙骨形式主要规格型号有:石材立柱采用L50*5角钢,立柱与结构连接支座为14#槽钢,所有横梁均采用L40*4角钢,所有钢材表面热浸镀锌;石材面板采用挂件结构系统,局部采用后置背栓

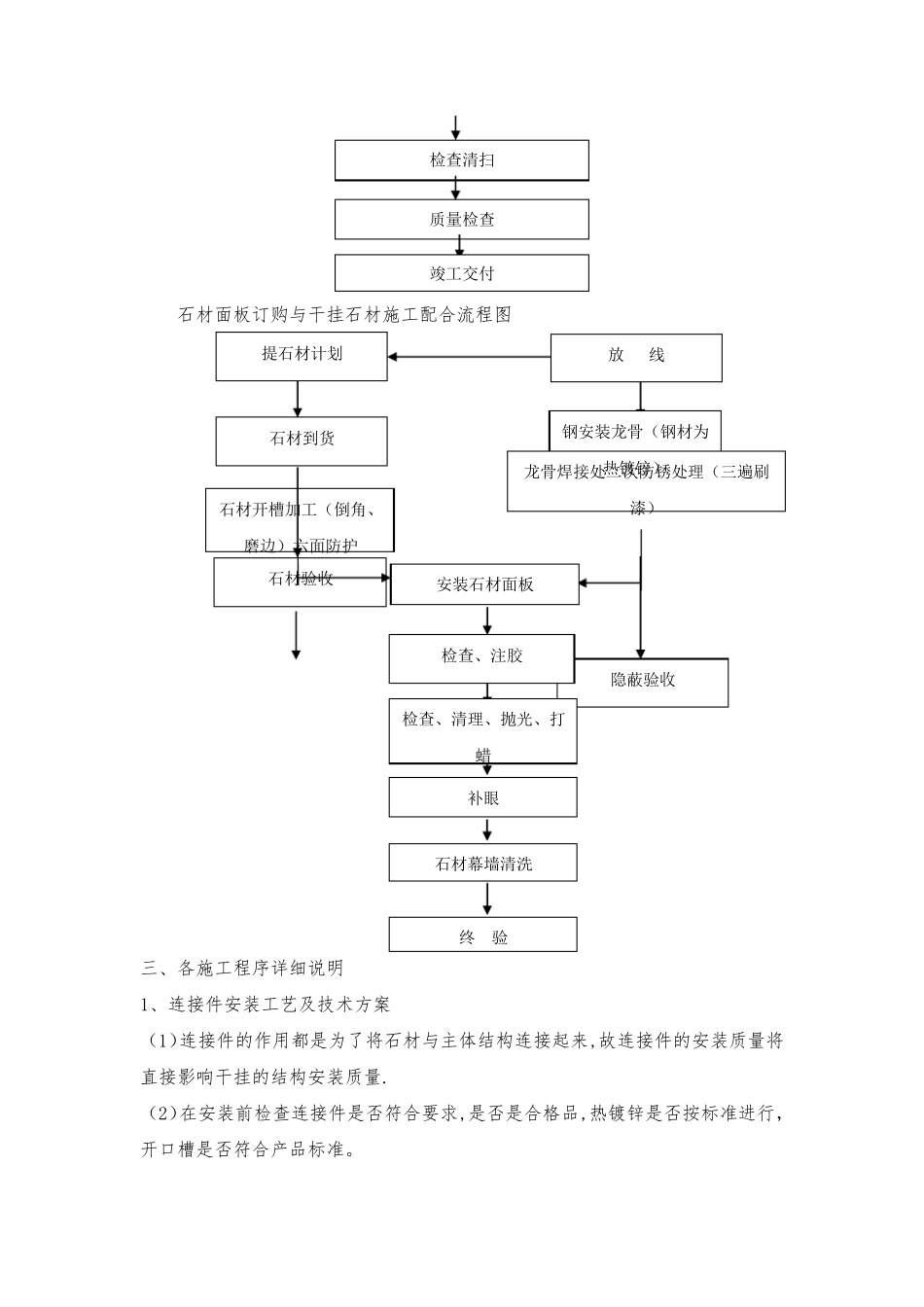

一、主要做法如下:石材柱横剖节点石材柱横剖节点石材长短边连接方式二、石材幕墙的安装工艺流程:石材幕墙施工流程图放线基准线移交复核开工质量检查质量检查钢龙骨安装埋件检查检查放线精度埋件校准补埋连接件安装质量检查石材面板安装质量检查竣工交付检查清扫石材面板订购与干挂石材施工配合流程图三、各施工程序详细说明1、连接件安装工艺及技术方案(1)连接件的作用都是为了将石材与主体结构连接起来,故连接件的安装质量将直接影响干挂的结构安装质量

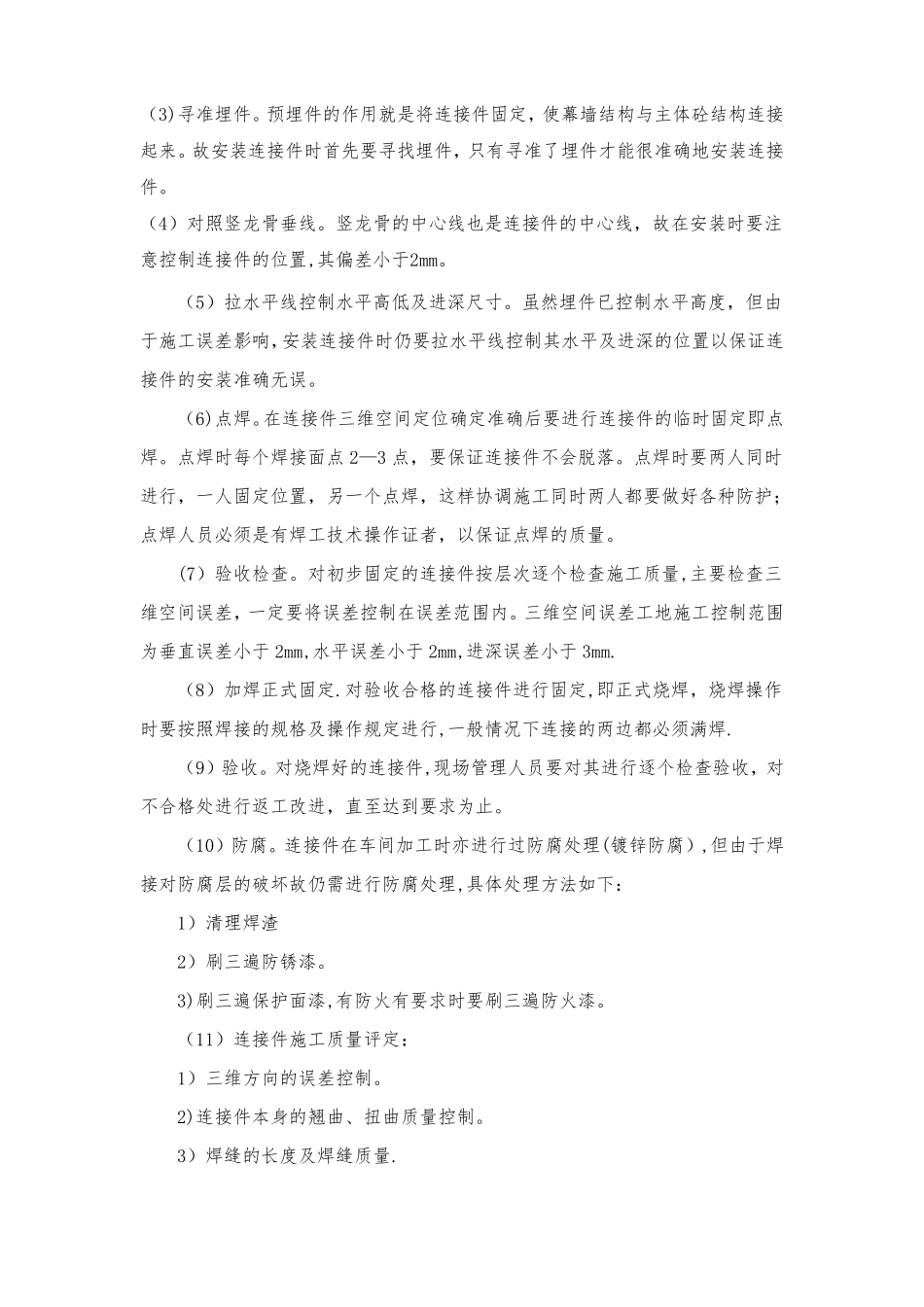

(2)在安装前检查连接件是否符合要求,是否是合格品,热镀锌是否按标准进行,开口槽是否符合产品标准
终验石材幕墙清洗检查、注胶隐蔽验收检查、清理、抛光、打蜡补眼石材开槽加工(倒角、磨边)六面防护石材验收安装石材面板石材到货钢安装龙骨(钢材为热镀锌)龙骨焊接处二次防锈处理(三遍刷漆)提石材计划放线(3)寻准埋件
预埋件的作用就是将连接件固定,使幕墙结构与主体砼结构连接起来
故安装连接件时首先要寻找埋件,只有寻准了埋件才能很准确地安装连接件
(4)对照竖龙骨垂线
竖龙骨的中心线也是连接件的中心线,故在安装时要注意控制连接件的位置,其偏差小于2mm
(5)拉水平线控制水平高低及进深尺寸
虽然埋件已控制水平高度,但由于施工误差影响,安装连接件时仍要拉水平线控制其水平及进深的位置以保证连接件的安装准确无误
在连接件三维空间定位确定准确后要进行连接件的临时固定即点焊
点焊时每个焊接面点2—3点,要保证连接件不会脱落
点焊时要两人同时进行,一人固定位置,另一个点焊,这样协调施工同时两人都要做好各种防护;点焊人员必须是
