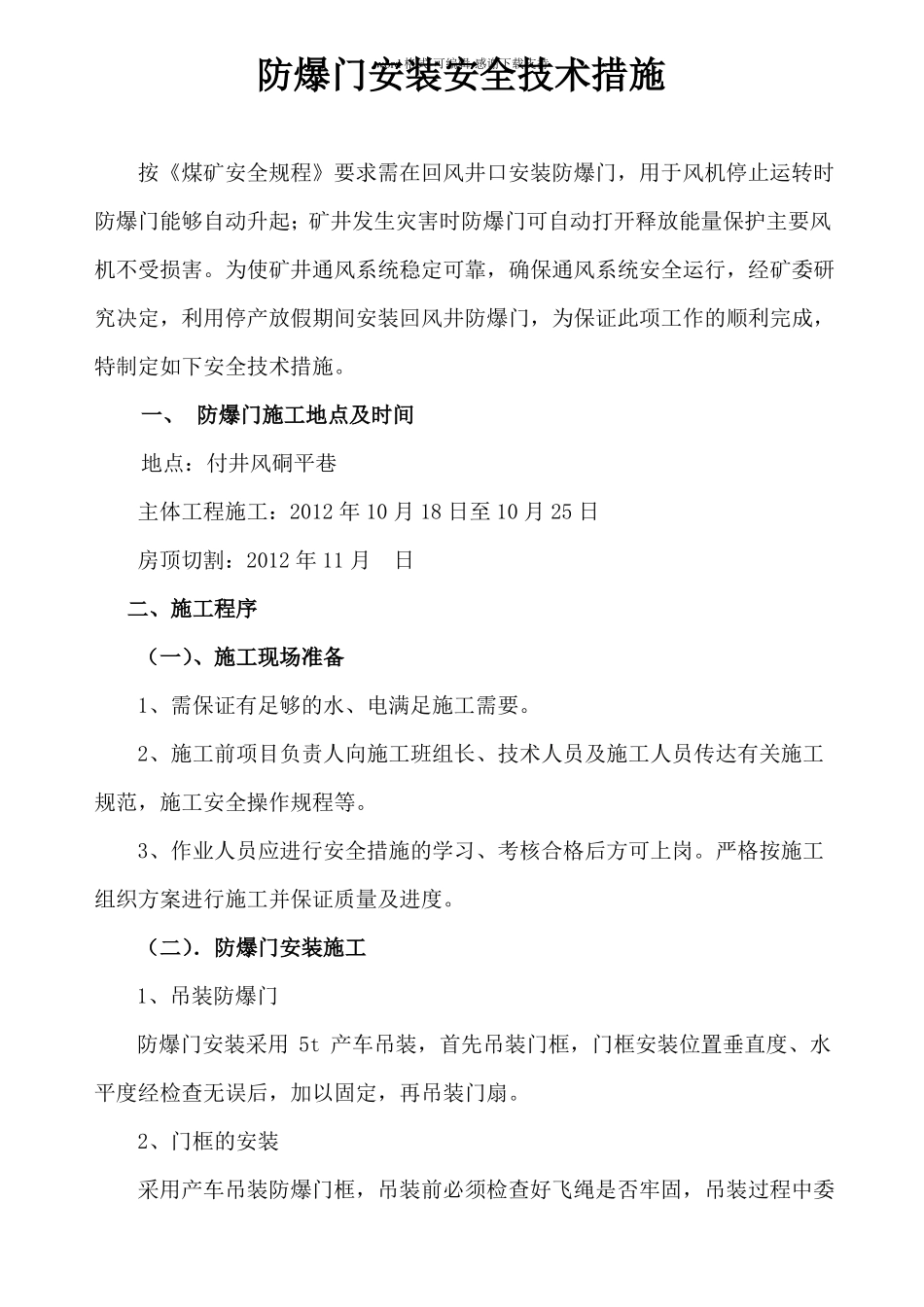

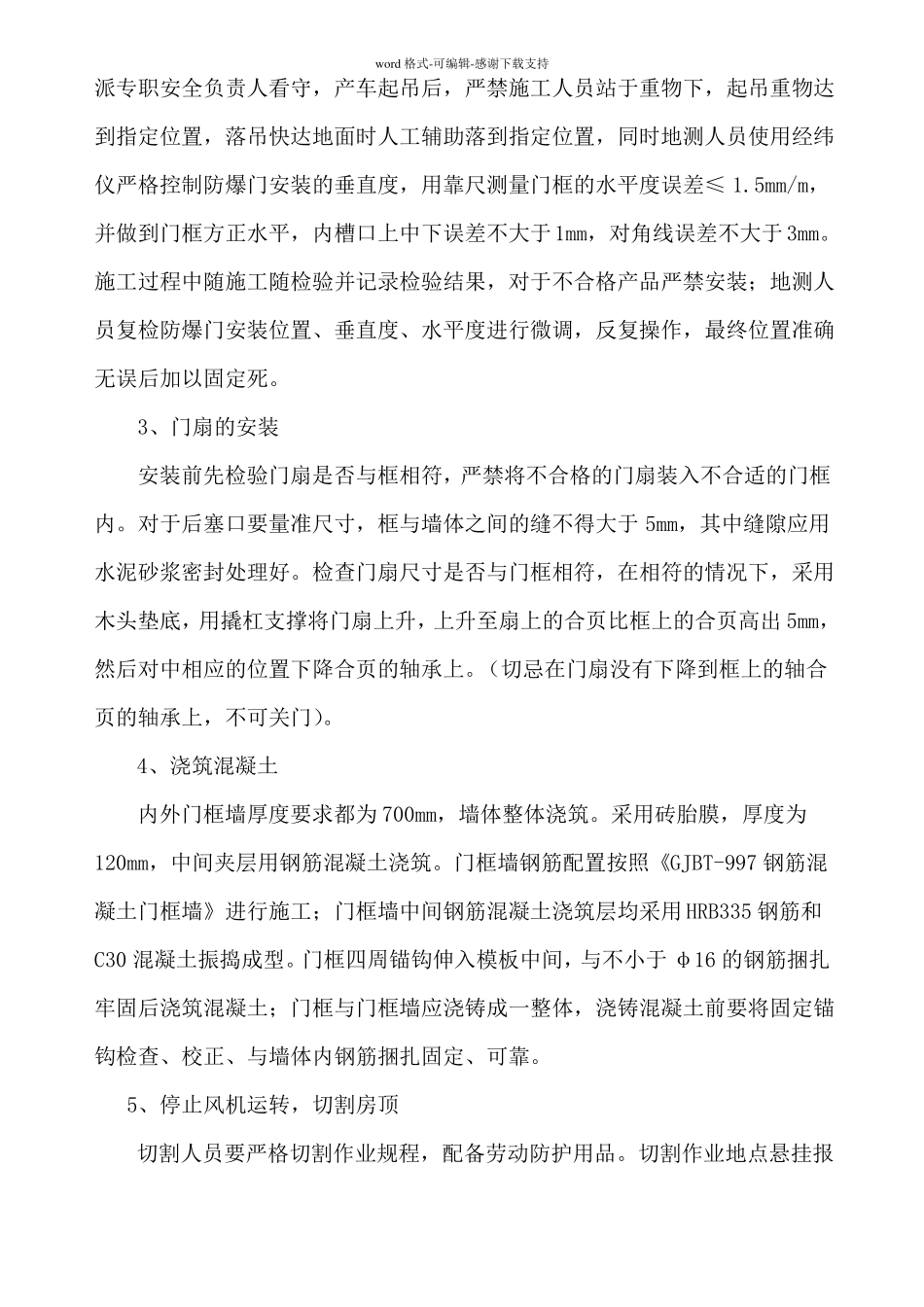

word格式-可编辑-感谢下载支持防爆门安装安全技术措施按《煤矿安全规程》要求需在回风井口安装防爆门,用于风机停止运转时防爆门能够自动升起;矿井发生灾害时防爆门可自动打开释放能量保护主要风机不受损害。为使矿井通风系统稳定可靠,确保通风系统安全运行,经矿委研究决定,利用停产放假期间安装回风井防爆门,为保证此项工作的顺利完成,特制定如下安全技术措施。一、防爆门施工地点及时间地点:付井风硐平巷主体工程施工:2012年10月18日至10月25日房顶切割:2012年11月日二、施工程序(一)、施工现场准备1、需保证有足够的水、电满足施工需要。2、施工前项目负责人向施工班组长、技术人员及施工人员传达有关施工规范,施工安全操作规程等。3、作业人员应进行安全措施的学习、考核合格后方可上岗。严格按施工组织方案进行施工并保证质量及进度。(二).防爆门安装施工1、吊装防爆门防爆门安装采用5t产车吊装,首先吊装门框,门框安装位置垂直度、水平度经检查无误后,加以固定,再吊装门扇。2、门框的安装采用产车吊装防爆门框,吊装前必须检查好飞绳是否牢固,吊装过程中委word格式-可编辑-感谢下载支持派专职安全负责人看守,产车起吊后,严禁施工人员站于重物下,起吊重物达到指定位置,落吊快达地面时人工辅助落到指定位置,同时地测人员使用经纬仪严格控制防爆门安装的垂直度,用靠尺测量门框的水平度误差≤1.5mm/m,并做到门框方正水平,内槽口上中下误差不大于1mm,对角线误差不大于3mm。施工过程中随施工随检验并记录检验结果,对于不合格产品严禁安装;地测人员复检防爆门安装位置、垂直度、水平度进行微调,反复操作,最终位置准确无误后加以固定死。3、门扇的安装安装前先检验门扇是否与框相符,严禁将不合格的门扇装入不合适的门框内。对于后塞口要量准尺寸,框与墙体之间的缝不得大于5mm,其中缝隙应用水泥砂浆密封处理好。检查门扇尺寸是否与门框相符,在相符的情况下,采用木头垫底,用撬杠支撑将门扇上升,上升至扇上的合页比框上的合页高出5mm,然后对中相应的位置下降合页的轴承上。(切忌在门扇没有下降到框上的轴合页的轴承上,不可关门)。4、浇筑混凝土内外门框墙厚度要求都为700mm,墙体整体浇筑。采用砖胎膜,厚度为120mm,中间夹层用钢筋混凝土浇筑。门框墙钢筋配置按照《GJBT-997钢筋混凝土门框墙》进行施工;门框墙中间钢筋混凝土浇筑层均采用HRB335钢筋和C30混凝土振捣成型。门框四周锚钩伸入模板中间,与不小于φ16的钢筋捆扎牢固后浇筑混凝土;门框与门框墙应浇铸成一整体,浇铸混凝土前要将固定锚钩检查、校正、与墙体内钢筋捆扎固定、可靠。5、停止风机运转,切割房顶切割人员要严格切割作业规程,配备劳动防护用品。切割作业地点悬挂报word格式-可编辑-感谢下载支持警仪、配置洒水管路以及灭火装置。在切割作业前,要检测作业地点20米内瓦斯情况,只有在瓦斯浓度低于0.5%时方可作业。6、清理施工现场施工完成后人工清理施工现场,保证施工现场的清洁、卫生。三、安全措施(一)、基础施工安全措施1、施工前机电矿长和通防矿长应亲自督促全体工作人员准备好所需工具,召开班前会,明确任务,并认真贯彻学习安全技术措施。2、施工地点严禁烟火,防爆门基础应根据风井井筒断面、所采用的防爆门型号、安装要求等进行施工。3、施工前必须将井口场地杂物清理,按图纸要求,建好基础,将模型支标准,用配比好的材料进行浇注。4、支模型时必须要2人以上协助、配合,将模型支牢固,防止掉落伤人。5、施工时带班班长必须亲临指挥,现场操作,确保施工安全作业。6、防爆门应与通风井同一轴线上,正对着风井风流方向安置;风井与风硐交叉点到防爆门距离比该点到主要通风机吸风口距离至少要短10米。7、防爆门出口严禁正对其它建筑物。8、防爆门标准设计适用于最大负压3500Pa。(二)、安装防爆门的安全措施1、项目负责人应督促全体工作人员将所需的经检验合格的工器具运到场,并召开班前会,明确工作任务及贯彻安全技术措施。2、安装过程中由机电矿长和通防矿长现场督导,由安全负责人带班作业,现场指挥,各工作人员应尽职尽责,发现问题,立即处理。w...
