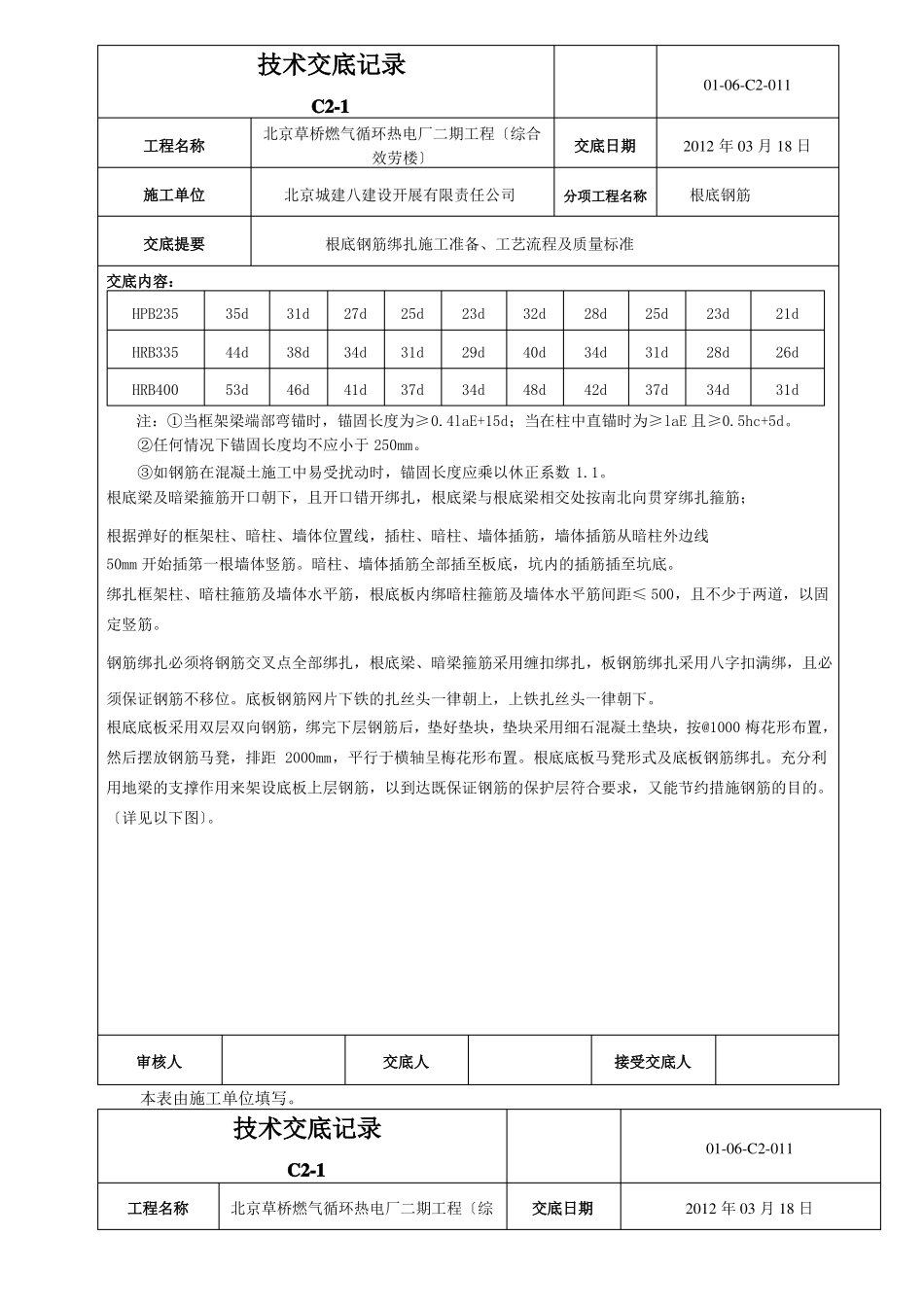

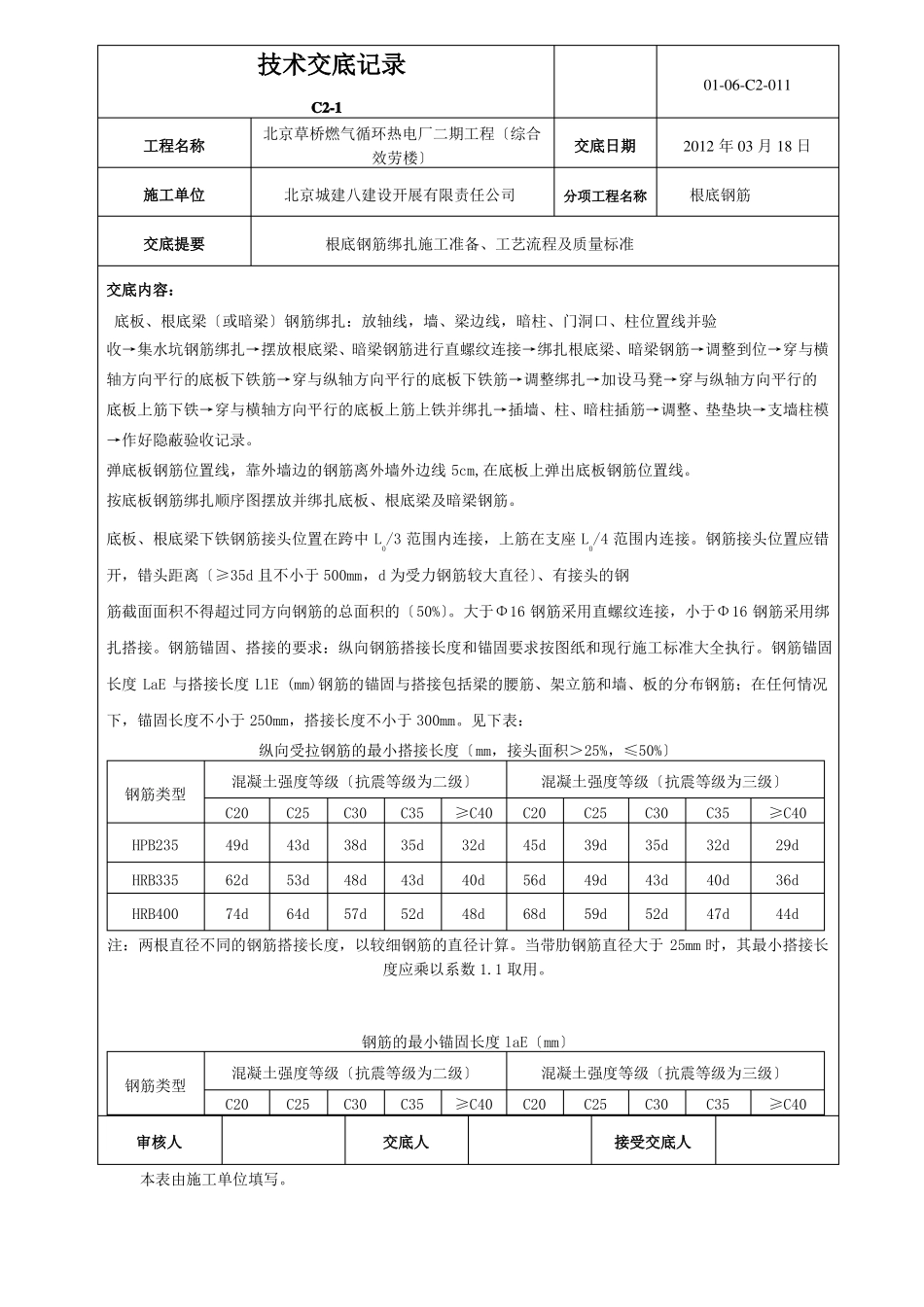

技术交底记录C2-1工程名称施工单位交底提要交底内容:北京草桥燃气循环热电厂二期工程〔综合效劳楼〕北京城建八建设开展有限责任公司01-06-C2-011交底日期分项工程名称2012年03月18日根底钢筋根底钢筋绑扎施工准备、工艺流程及质量标准底板、根底梁〔或暗梁〕钢筋绑扎:放轴线,墙、梁边线,暗柱、门洞口、柱位置线并验收→集水坑钢筋绑扎→摆放根底梁、暗梁钢筋进行直螺纹连接→绑扎根底梁、暗梁钢筋→调整到位→穿与横轴方向平行的底板下铁筋→穿与纵轴方向平行的底板下铁筋→调整绑扎→加设马凳→穿与纵轴方向平行的底板上筋下铁→穿与横轴方向平行的底板上筋上铁并绑扎→插墙、柱、暗柱插筋→调整、垫垫块→支墙柱模→作好隐蔽验收记录
弹底板钢筋位置线,靠外墙边的钢筋离外墙外边线5cm,在底板上弹出底板钢筋位置线
按底板钢筋绑扎顺序图摆放并绑扎底板、根底梁及暗梁钢筋
底板、根底梁下铁钢筋接头位置在跨中L0/3范围内连接,上筋在支座L0/4范围内连接
钢筋接头位置应错开,错头距离〔≥35d且不小于500mm,d为受力钢筋较大直径〕、有接头的钢筋截面面积不得超过同方向钢筋的总面积的〔50%〕
大于Φ16钢筋采用直螺纹连接,小于Φ16钢筋采用绑扎搭接
钢筋锚固、搭接的要求:纵向钢筋搭接长度和锚固要求按图纸和现行施工标准大全执行
钢筋锚固长度LaE与搭接长度LlE(mm)钢筋的锚固与搭接包括梁的腰筋、架立筋和墙、板的分布钢筋;在任何情况下,锚固长度不小于250mm,搭接长度不小于300mm
见下表:纵向受拉钢筋的最小搭接长度〔mm,接头面积>25%,≤50%〕钢筋类型HPB235HRB335HRB400混凝土强度等级〔抗震等级为二级〕C2049d62d74dC2543d53d64dC3038d48d57dC3535d43d52d≥C4032d40d48d混凝土强度等级〔抗震等级为三级〕C2045d56d6
