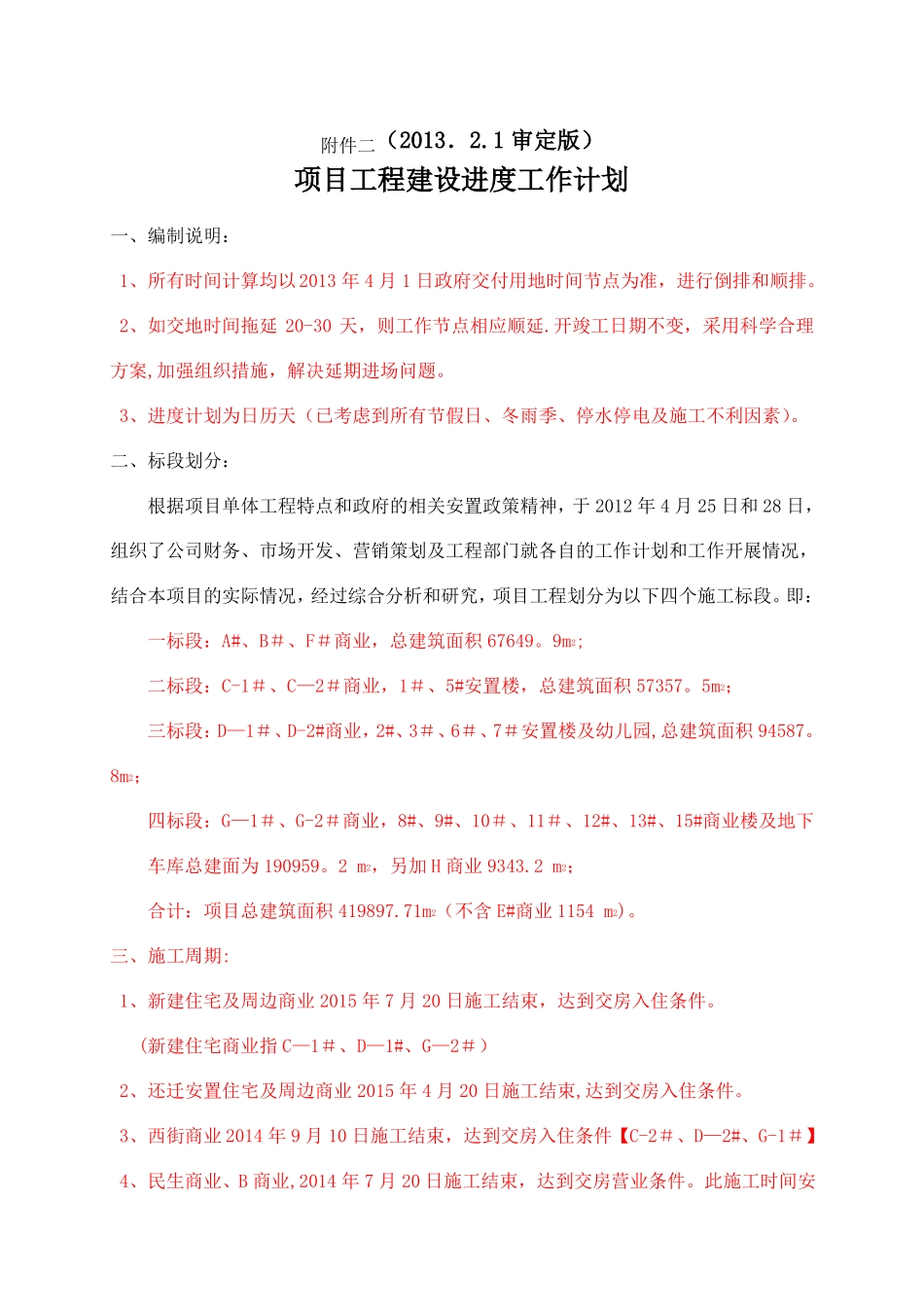

1审定版)项目工程建设进度工作计划一、编制说明:1、所有时间计算均以2013年4月1日政府交付用地时间节点为准,进行倒排和顺排
2、如交地时间拖延20-30天,则工作节点相应顺延
开竣工日期不变,采用科学合理方案,加强组织措施,解决延期进场问题
3、进度计划为日历天(已考虑到所有节假日、冬雨季、停水停电及施工不利因素)
二、标段划分:根据项目单体工程特点和政府的相关安置政策精神,于2012年4月25日和28日,组织了公司财务、市场开发、营销策划及工程部门就各自的工作计划和工作开展情况,结合本项目的实际情况,经过综合分析和研究,项目工程划分为以下四个施工标段
即:一标段:A#、B#、F#商业,总建筑面积67649
9m2;二标段:C-1#、C—2#商业,1#、5#安置楼,总建筑面积57357
5m2;三标段:D—1#、D-2#商业,2#、3#、6#、7#安置楼及幼儿园,总建筑面积94587
8m2;四标段:G—1#、G-2#商业,8#、9#、10#、11#、12#、13#、15#商业楼及地下车库总建面为190959
2m2,另加H商业9343
2m2;合计:项目总建筑面积419897
71m2(不含E#商业1154m2)
三、施工周期:1、新建住宅及周边商业2015年7月20日施工结束,达到交房入住条件
(新建住宅商业指C—1#、D—1#、G—2#)2、还迁安置住宅及周边商业2015年4月20日施工结束,达到交房入住条件
3、西街商业2014年9月10日施工结束,达到交房入住条件【C-2#、D—2#、G-1#】4、民生商业、B商业,2014年7月20日施工结束,达到交房营业条件

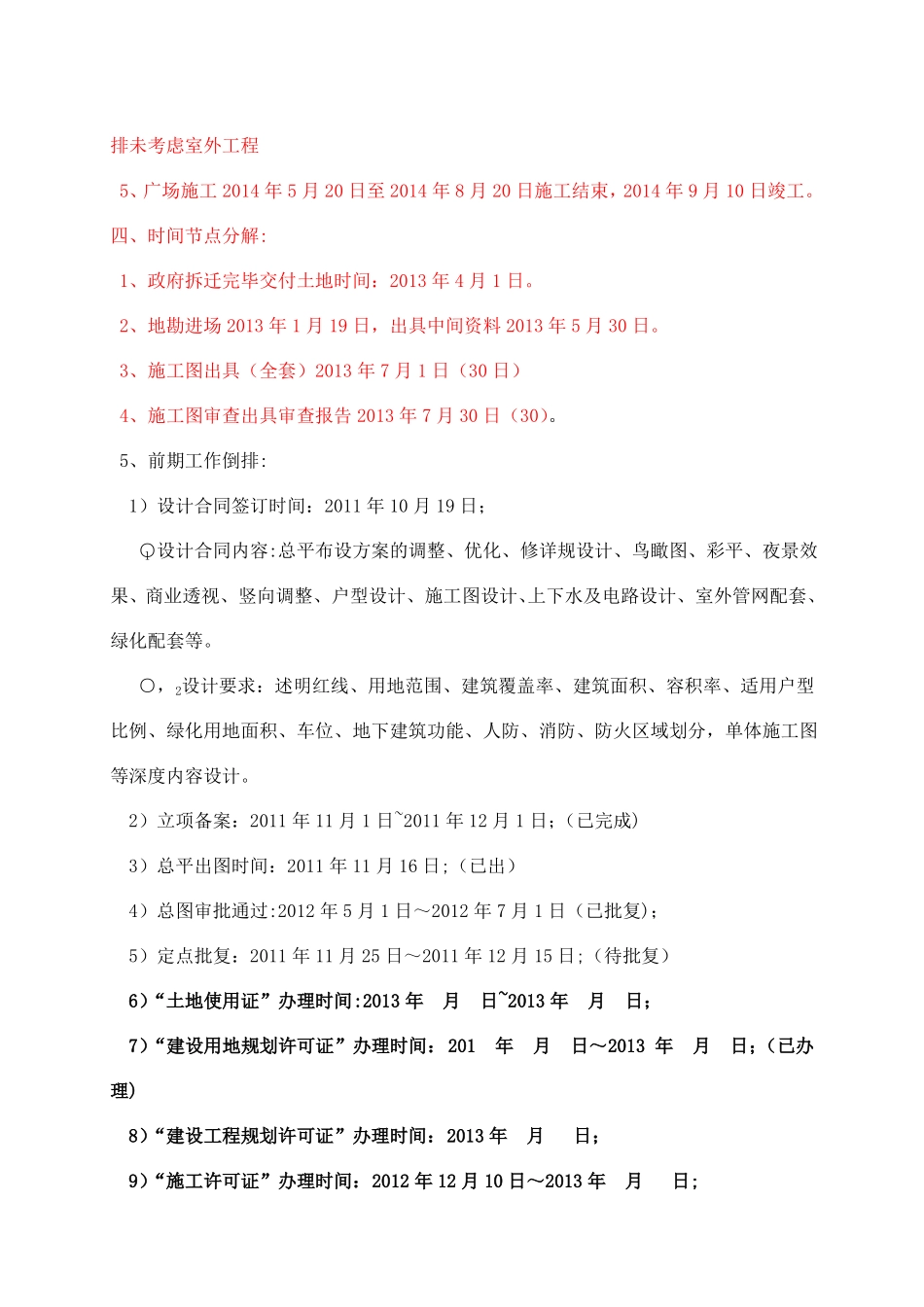

此施工时间安排未考虑室外工程5、广场施工2014年5月20日至2014年8月20日施工结束,2014年9月10日竣工
四、时间节点分解:1、政府拆迁完毕交付土地时间:2013年4
