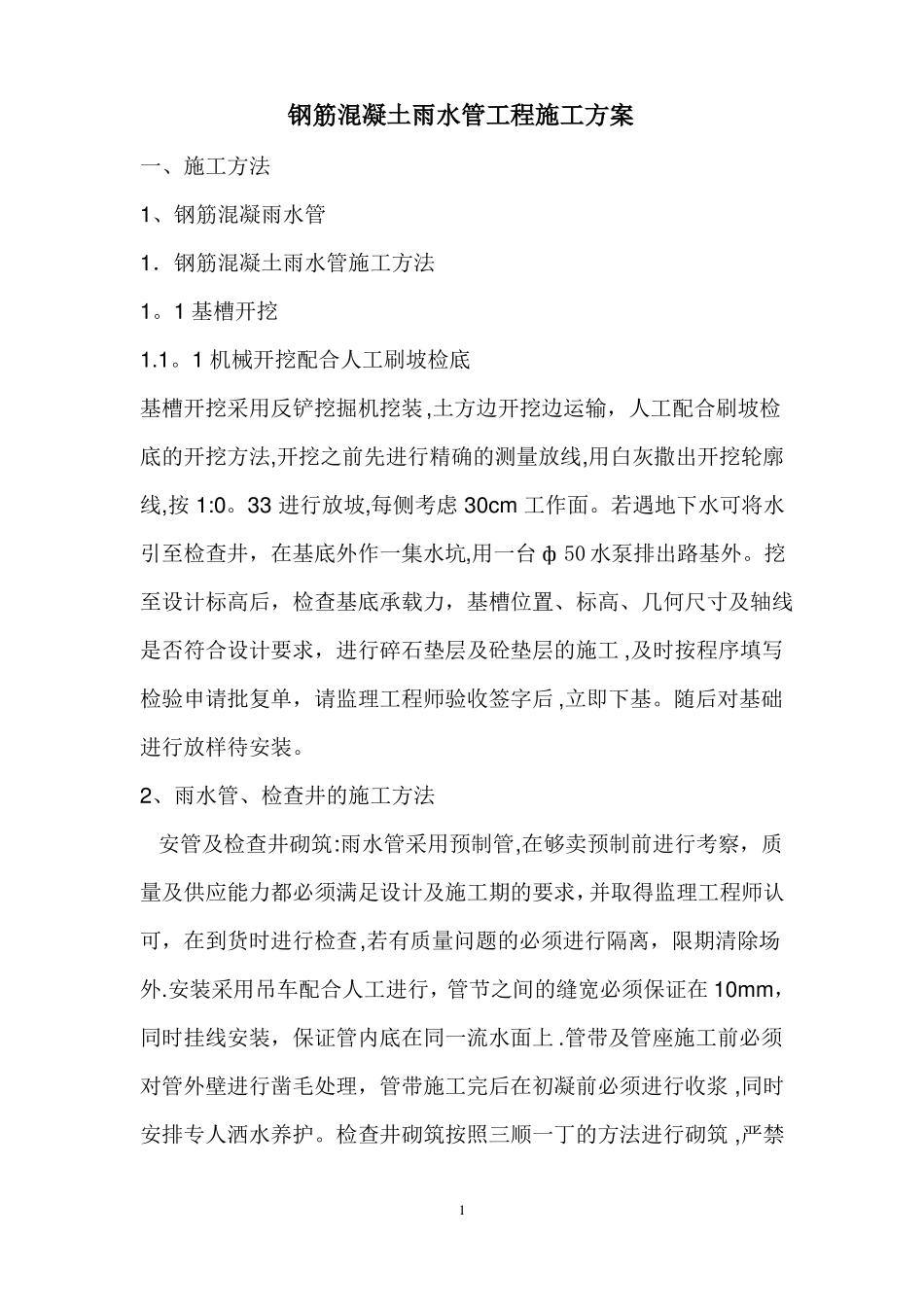

钢筋混凝土雨水管工程施工方案一、施工方法1、钢筋混凝雨水管1.钢筋混凝土雨水管施工方法1
1基槽开挖1
1机械开挖配合人工刷坡检底基槽开挖采用反铲挖掘机挖装,土方边开挖边运输,人工配合刷坡检底的开挖方法,开挖之前先进行精确的测量放线,用白灰撒出开挖轮廓线,按1:0
33进行放坡,每侧考虑30cm工作面
若遇地下水可将水引至检查井,在基底外作一集水坑,用一台ф50水泵排出路基外
挖至设计标高后,检查基底承载力,基槽位置、标高、几何尺寸及轴线是否符合设计要求,进行碎石垫层及砼垫层的施工,及时按程序填写检验申请批复单,请监理工程师验收签字后,立即下基
随后对基础进行放样待安装
2、雨水管、检查井的施工方法安管及检查井砌筑:雨水管采用预制管,在够卖预制前进行考察,质量及供应能力都必须满足设计及施工期的要求,并取得监理工程师认可,在到货时进行检查,若有质量问题的必须进行隔离,限期清除场外

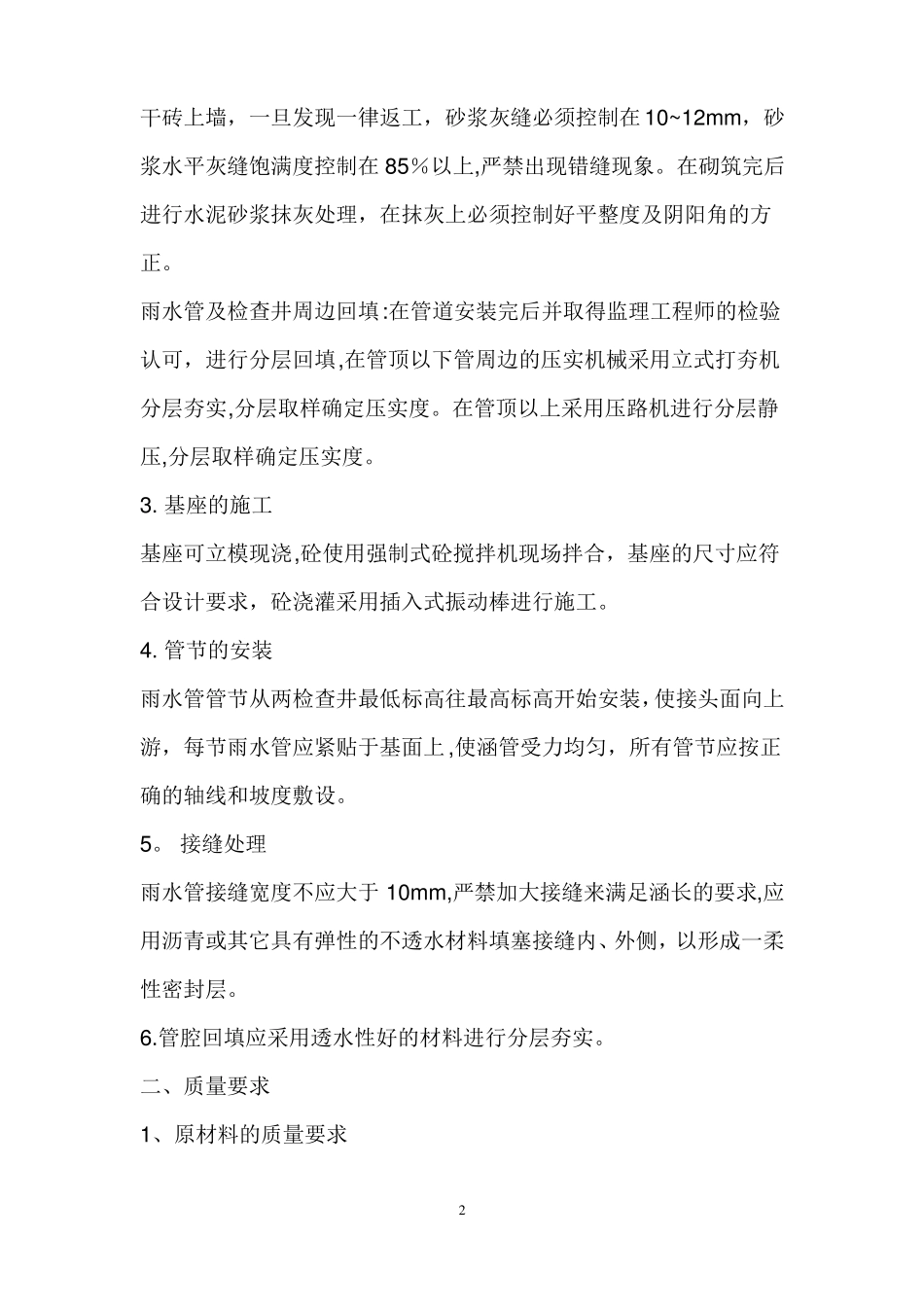

安装采用吊车配合人工进行,管节之间的缝宽必须保证在10mm,同时挂线安装,保证管内底在同一流水面上
管带及管座施工前必须对管外壁进行凿毛处理,管带施工完后在初凝前必须进行收浆,同时安排专人洒水养护
检查井砌筑按照三顺一丁的方法进行砌筑,严禁1干砖上墙,一旦发现一律返工,砂浆灰缝必须控制在10~12mm,砂浆水平灰缝饱满度控制在85%以上,严禁出现错缝现象
在砌筑完后进行水泥砂浆抹灰处理,在抹灰上必须控制好平整度及阴阳角的方正
雨水管及检查井周边回填:在管道安装完后并取得监理工程师的检验认可,进行分层回填,在管顶以下管周边的压实机械采用立式打夯机分层夯实,分层取样确定压实度
在管顶以上采用压路机进行分层静压,分层取样确定压实度
基座的施工基座可立模现浇,砼使用强制式砼搅拌机现场拌合,基座的尺寸应符合设计要求,砼浇灌采用插入式振动棒进行施工
管节的安装雨水管管节从两检查井最低标高往最高标高开
