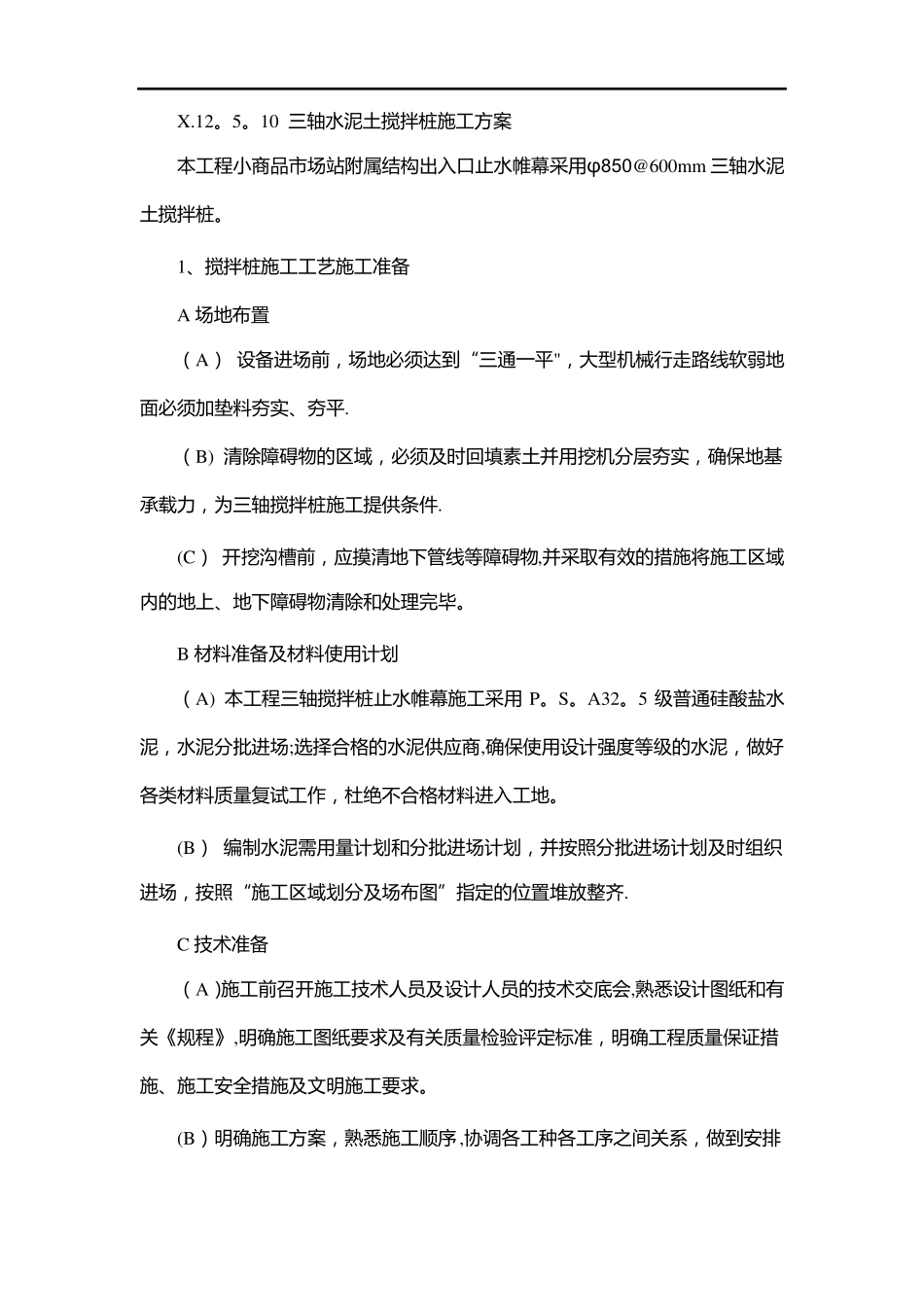

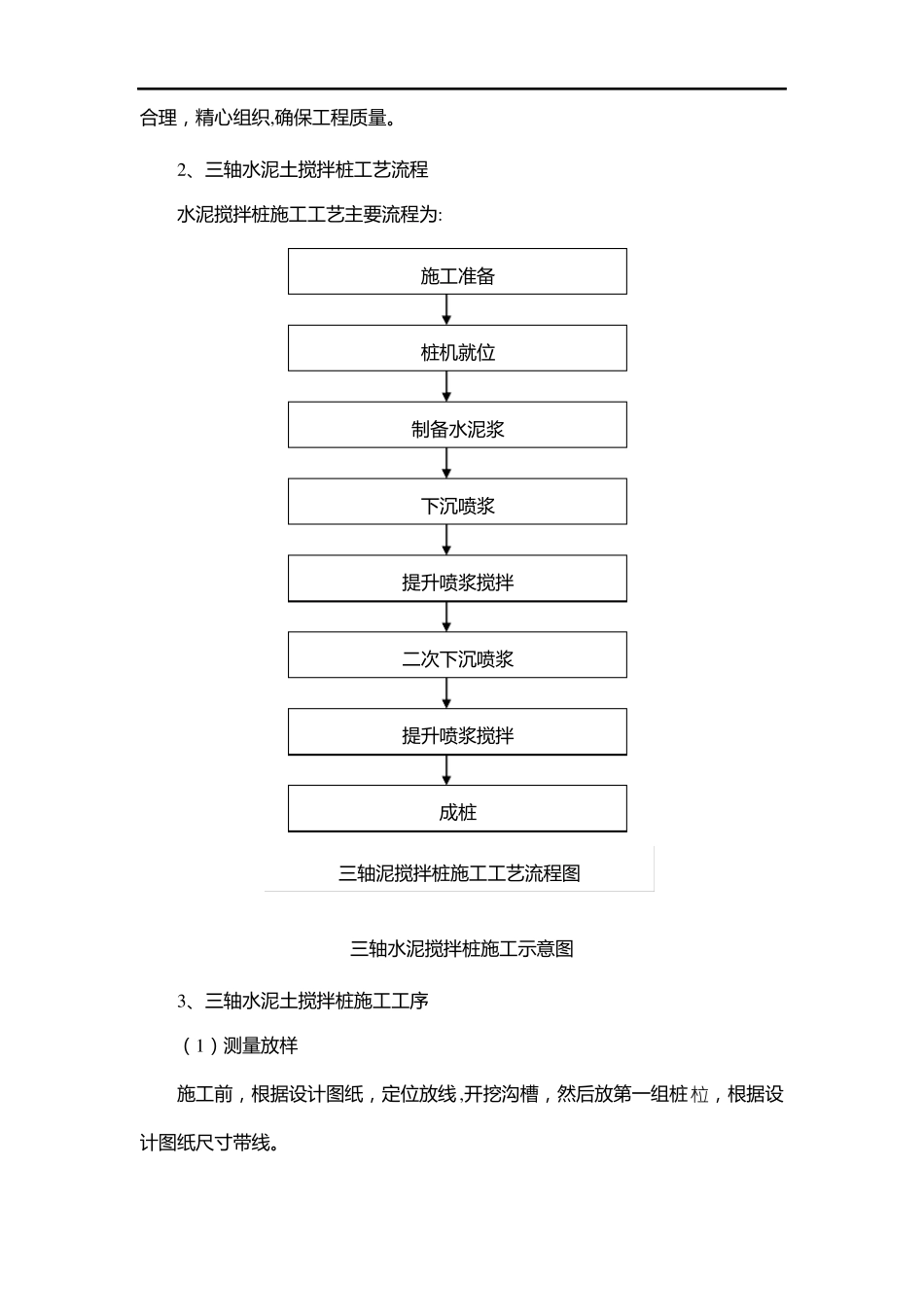

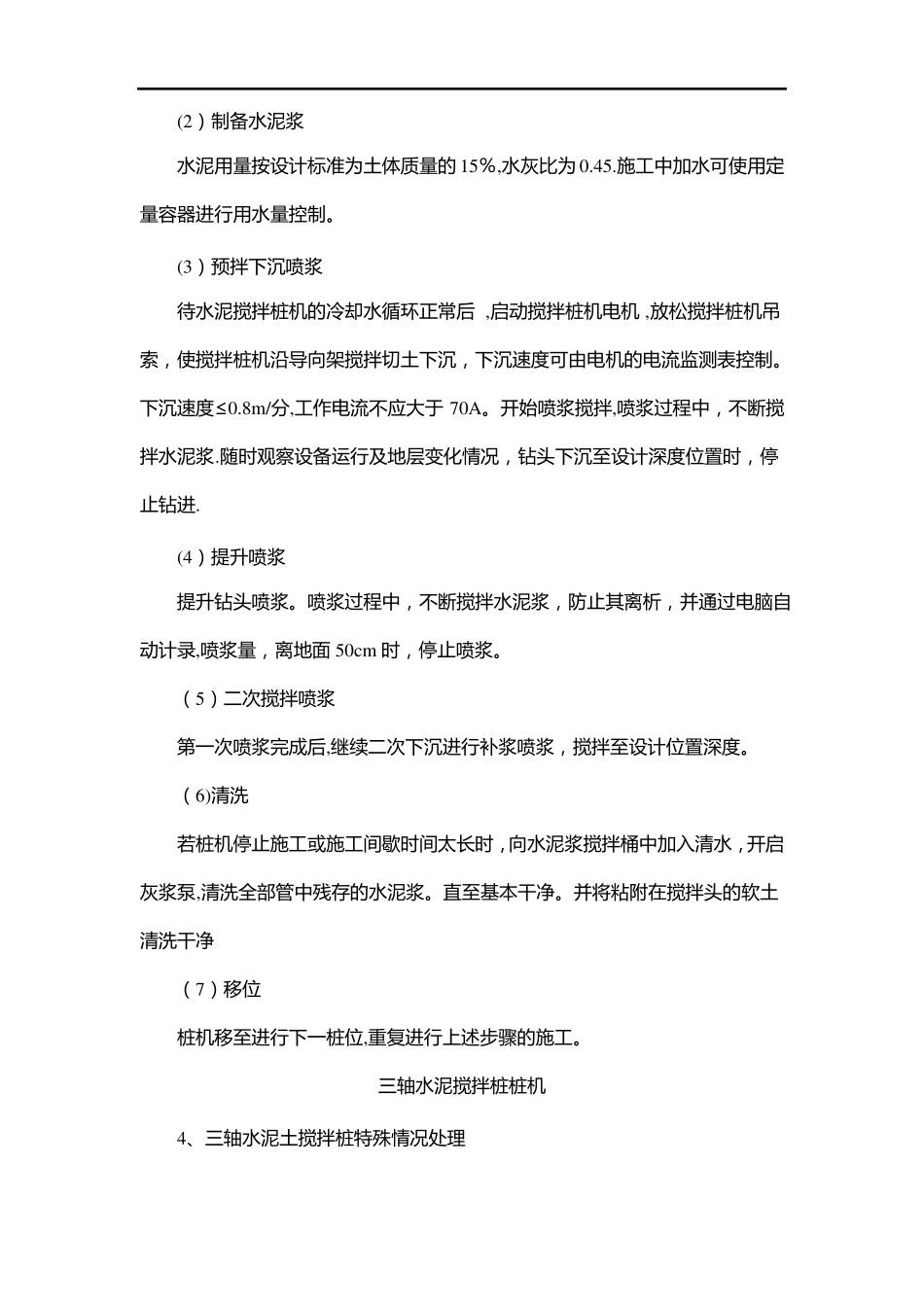

X.12。5。10三轴水泥土搅拌桩施工方案本工程小商品市场站附属结构出入口止水帷幕采用φ850@600mm三轴水泥土搅拌桩。1、搅拌桩施工工艺施工准备A场地布置(A)设备进场前,场地必须达到“三通一平",大型机械行走路线软弱地面必须加垫料夯实、夯平.(B)清除障碍物的区域,必须及时回填素土并用挖机分层夯实,确保地基承载力,为三轴搅拌桩施工提供条件.(C)开挖沟槽前,应摸清地下管线等障碍物,并采取有效的措施将施工区域内的地上、地下障碍物清除和处理完毕。B材料准备及材料使用计划(A)本工程三轴搅拌桩止水帷幕施工采用P。S。A32。5级普通硅酸盐水泥,水泥分批进场;选择合格的水泥供应商,确保使用设计强度等级的水泥,做好各类材料质量复试工作,杜绝不合格材料进入工地。(B)编制水泥需用量计划和分批进场计划,并按照分批进场计划及时组织进场,按照“施工区域划分及场布图”指定的位置堆放整齐.C技术准备(A)施工前召开施工技术人员及设计人员的技术交底会,熟悉设计图纸和有关《规程》,明确施工图纸要求及有关质量检验评定标准,明确工程质量保证措施、施工安全措施及文明施工要求。(B)明确施工方案,熟悉施工顺序,协调各工种各工序之间关系,做到安排合理,精心组织,确保工程质量。2、三轴水泥土搅拌桩工艺流程水泥搅拌桩施工工艺主要流程为:施工准备桩机就位制备水泥浆下沉喷浆提升喷浆搅拌二次下沉喷浆提升喷浆搅拌成桩三轴泥搅拌桩施工工艺流程图三轴水泥搅拌桩施工示意图3、三轴水泥土搅拌桩施工工序(1)测量放样施工前,根据设计图纸,定位放线,开挖沟槽,然后放第一组桩柆,根据设计图纸尺寸带线。(2)制备水泥浆水泥用量按设计标准为土体质量的15%,水灰比为0.45.施工中加水可使用定量容器进行用水量控制。(3)预拌下沉喷浆待水泥搅拌桩机的冷却水循环正常后,启动搅拌桩机电机,放松搅拌桩机吊索,使搅拌桩机沿导向架搅拌切土下沉,下沉速度可由电机的电流监测表控制。下沉速度≤0.8m/分,工作电流不应大于70A。开始喷浆搅拌,喷浆过程中,不断搅拌水泥浆.随时观察设备运行及地层变化情况,钻头下沉至设计深度位置时,停止钻进.(4)提升喷浆提升钻头喷浆。喷浆过程中,不断搅拌水泥浆,防止其离析,并通过电脑自动计录,喷浆量,离地面50cm时,停止喷浆。(5)二次搅拌喷浆第一次喷浆完成后,继续二次下沉进行补浆喷浆,搅拌至设计位置深度。(6)清洗若桩机停止施工或施工间歇时间太长时,向水泥浆搅拌桶中加入清水,开启灰浆泵,清洗全部管中残存的水泥浆。直至基本干净。并将粘附在搅拌头的软土清洗干净(7)移位桩机移至进行下一桩位,重复进行上述步骤的施工。三轴水泥搅拌桩桩机4、三轴水泥土搅拌桩特殊情况处理(1)发现管道堵塞,应立即停泵处理.待处理结束后立即把搅拌钻具上提或下沉1。0m后方能继续注浆,等注浆10~20秒后恢复提升或下沉搅拌施工,以防断桩发生。(2)施工冷缝处理:A由常规套钻1个孔改为套钻2个孔来增加搭接的强度和抗渗度。B严格控制上提和下沉的速度,做到轻压慢速以提高搭接的质量。5、三轴水泥土搅拌桩质量保证措施(1)原材料复试计划水泥进场应附质保单,按规定做好原材料复试,水泥按每批每500t做一组原材料试验.(2)工程测量技术复核计划序号12复核项目定位桩与水准点三轴搅拌桩轴线、垂直度(3)试块制作计划序1块(4)关键过程及控制做到工艺检查,设备检查,施工操作检查,建立严格验收把关制度。施工现场专人检查复核桩机垂直度、桩机的移位,钻具的钻进深度及搅拌速度,检查浆液的拌制、控制水灰比.施工前需检查桩机平稳性,做到固定端正,桩架垂直,并采用测量仪器或其它初验收人测量员测量员复核人施工员施工员试块名称水泥土试试块规格组备注每次成墙搅拌制作2组(6块),7。07×7。07×7。07cm1组抽检1组手段,完成桩架的水平度,桩架的垂直度确认,在确认无误后,指挥下达操作命令。整个施工接受监理的监督,听从监理有益的建议,并与工程有关协作单位建立良好协作关系,确保工程顺利进行.6、质量保证措施(1)施工现场事先予以平整,不得回填杂填土或生活垃圾。(2)施工前根据设计要求进行试钻,确定出各项施工参数,施工过程中严格按...
