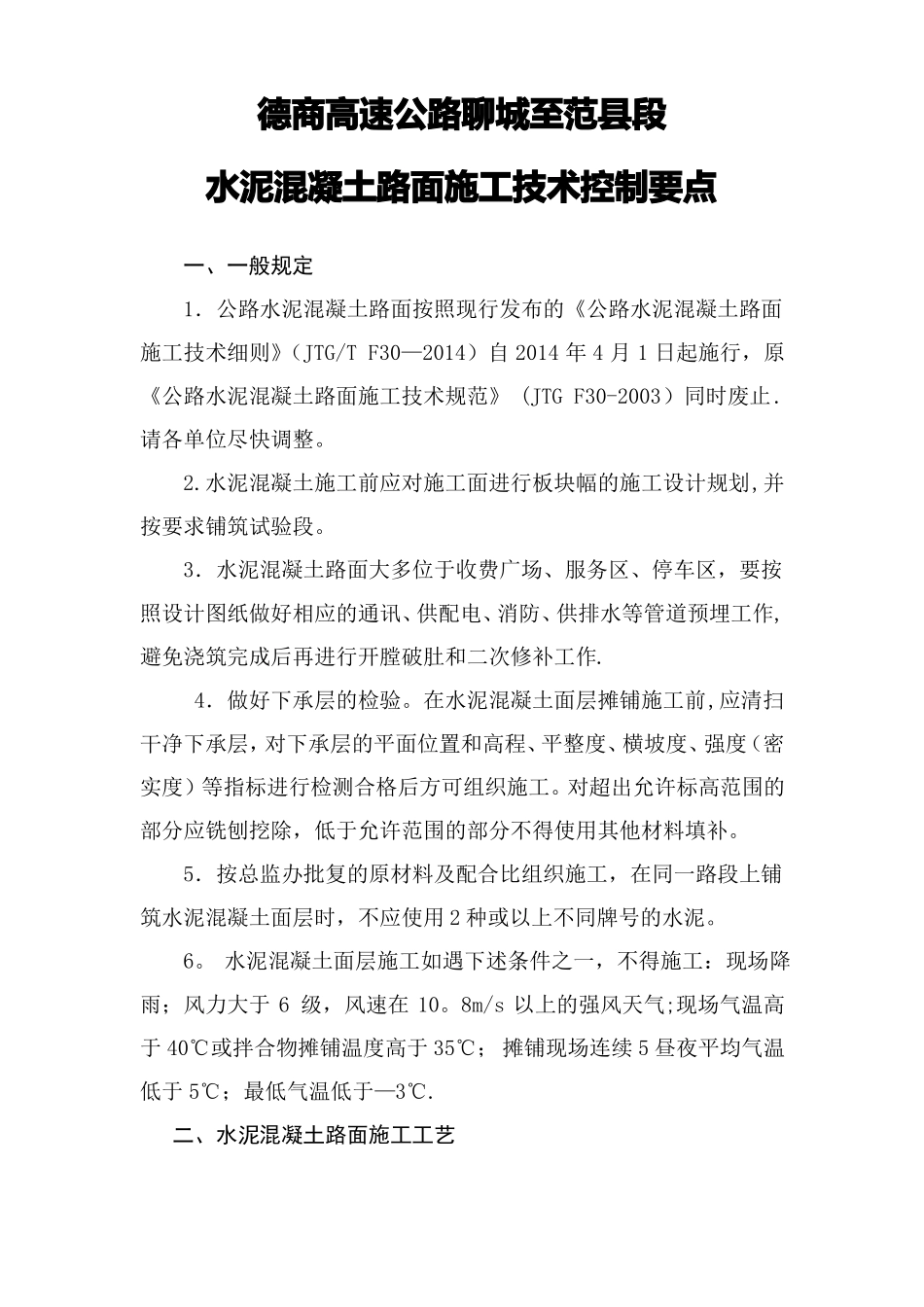

德商高速公路聊城至范县段水泥混凝土路面施工技术控制要点一、一般规定1.公路水泥混凝土路面按照现行发布的《公路水泥混凝土路面施工技术细则》(JTG/TF30—2014)自2014年4月1日起施行,原《公路水泥混凝土路面施工技术规范》(JTGF30-2003)同时废止
请各单位尽快调整
水泥混凝土施工前应对施工面进行板块幅的施工设计规划,并按要求铺筑试验段
3.水泥混凝土路面大多位于收费广场、服务区、停车区,要按照设计图纸做好相应的通讯、供配电、消防、供排水等管道预埋工作,避免浇筑完成后再进行开膛破肚和二次修补工作
4.做好下承层的检验
在水泥混凝土面层摊铺施工前,应清扫干净下承层,对下承层的平面位置和高程、平整度、横坡度、强度(密实度)等指标进行检测合格后方可组织施工
对超出允许标高范围的部分应铣刨挖除,低于允许范围的部分不得使用其他材料填补
5.按总监办批复的原材料及配合比组织施工,在同一路段上铺筑水泥混凝土面层时,不应使用2种或以上不同牌号的水泥
水泥混凝土面层施工如遇下述条件之一,不得施工:现场降雨;风力大于6级,风速在10
8m/s以上的强风天气;现场气温高于40℃或拌合物摊铺温度高于35℃;摊铺现场连续5昼夜平均气温低于5℃;最低气温低于—3℃

二、水泥混凝土路面施工工艺施工准备→施工放样→钢筋绑扎→安装模板→设置拉杆、传力杆→砼的拌和与运输→砼的浇筑和振捣→砼养生→接缝设置→砼养生→交通管制→抗滑构造施工三、混凝土浇筑前准备工作1.恢复中桩并放出混凝土面层内外侧边线和分块线,要间隔分幅施工,必须保持横向分块线与路中心线垂直,且与胀缝、缩缝位置相对应
对设计标注需预埋称重设备及感应线圈的板块,采用素混凝土浇筑
水泥混凝土路面与沥青路面搭接,收费广场路面与沥青路面搭接处需设置混凝土埋板,埋板长4
5m,分2级台阶错台,每个台阶长1
5m台阶高度对应搭接
