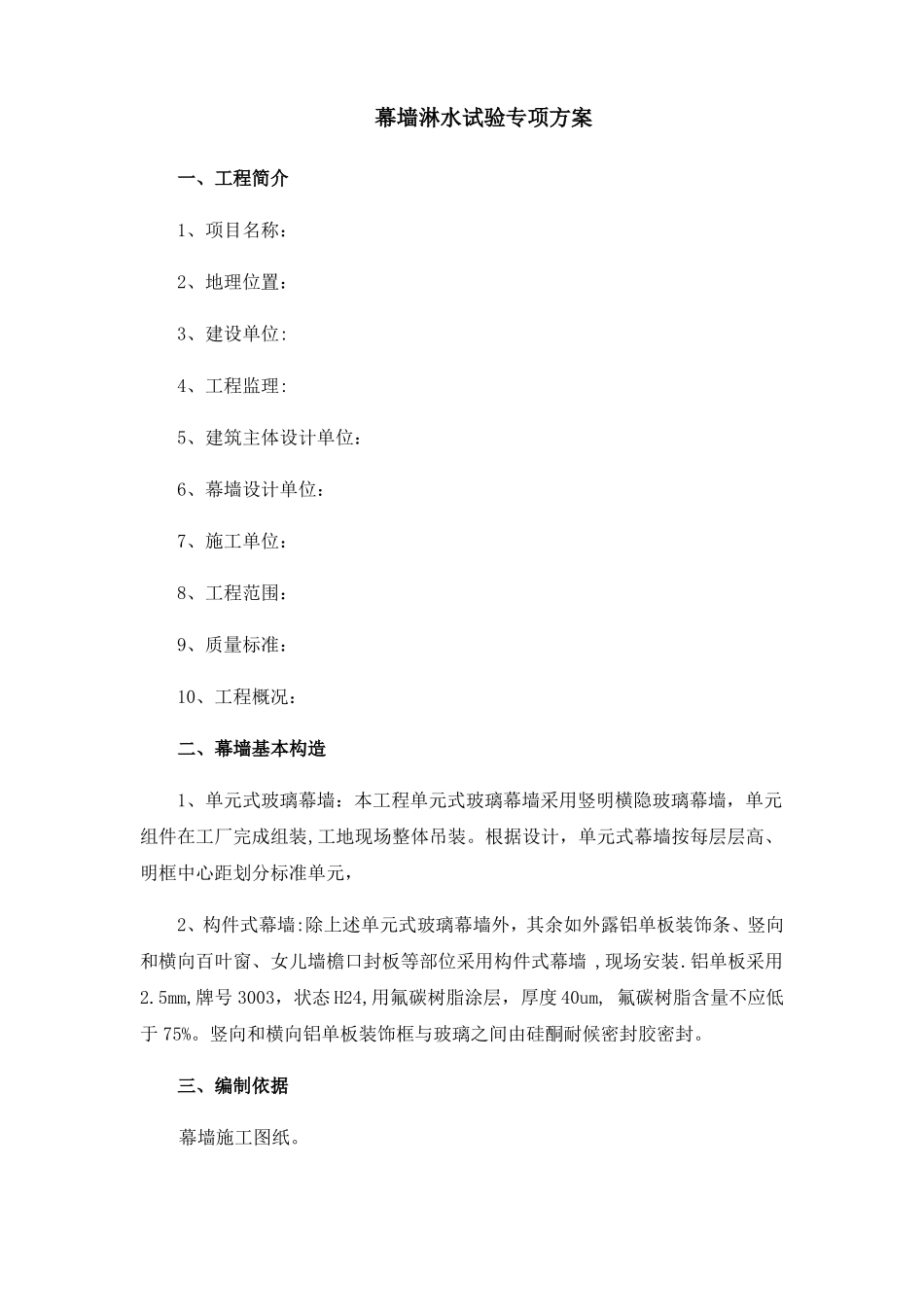

幕墙淋水试验专项方案一、工程简介1、项目名称:2、地理位置:3、建设单位:4、工程监理:5、建筑主体设计单位:6、幕墙设计单位:7、施工单位:8、工程范围:9、质量标准:10、工程概况:二、幕墙基本构造1、单元式玻璃幕墙:本工程单元式玻璃幕墙采用竖明横隐玻璃幕墙,单元组件在工厂完成组装,工地现场整体吊装
根据设计,单元式幕墙按每层层高、明框中心距划分标准单元,2、构件式幕墙:除上述单元式玻璃幕墙外,其余如外露铝单板装饰条、竖向和横向百叶窗、女儿墙檐口封板等部位采用构件式幕墙,现场安装
铝单板采用2
5mm,牌号3003,状态H24,用氟碳树脂涂层,厚度40um,氟碳树脂含量不应低于75%
竖向和横向铝单板装饰框与玻璃之间由硅酮耐候密封胶密封
三、编制依据幕墙施工图纸
2、幕墙施工组织设计
3、《建筑施工组织设计规范》GB/T505024、《玻璃幕墙工程技术规范》JGJ102—20035、《玻璃幕墙工程质量检验标准》JGJ/T139-2001四、现场淋水试验1、试验目的在幕墙安装期间定期进行现场淋水试验,为了检查幕墙工程在使用过程中的抗雨水渗漏情况
2、试验部位根据本工程实际情况及冬季的气候条件,玻璃幕墙系统做3次淋水试验,在幕墙标高每间隔50m的部位进行
位置由建设单位指定
3、试验条件(1)淋水过程中,对环境因素要求室内温度达到零摄氏度以上,由于临近冬季,近期气候不稳定,经常处于负温,实验之前首先调查气温,选择零摄氏度以上的天气进行试验
(2)淋水工序之前的工作必须全部完成,且经检查验收合格
(3)根据本工程的实际情况,我司建议采用现场的临时消防栓或采用外部水源作为现场淋水试验水源
4、幕墙淋水试验现场人员配置计划为保证幕墙淋水试验顺利进行,现场配置各专业人员进行该淋水试验

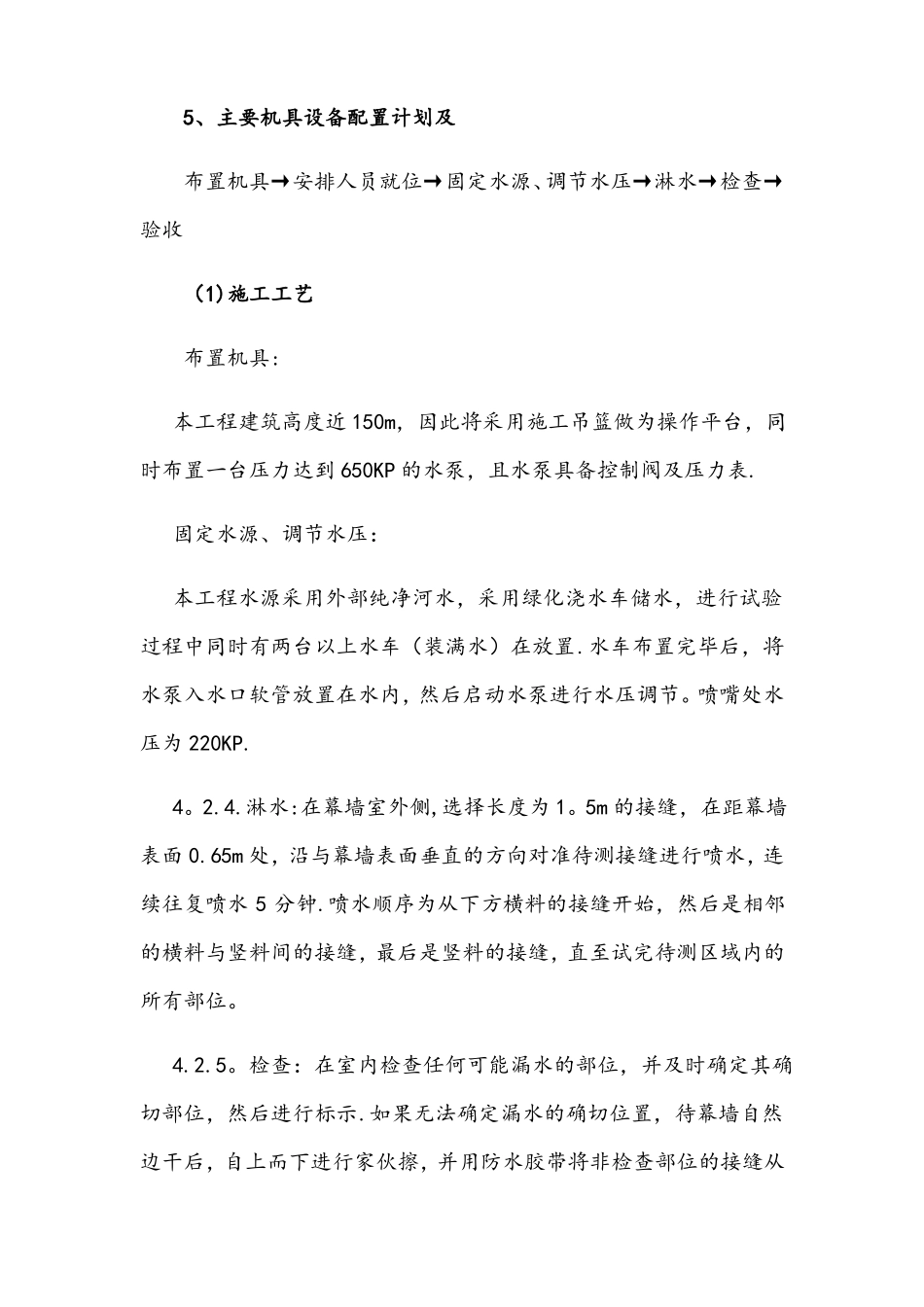

其中水源控制2人;上吊篮淋水控制设备淋水2人;室内检查有无漏水现象4人;专职安全员检查现场吊篮等施
