隧道混凝土路面面板施工方案一、工程概况五指山隧道内路面分重交通和特重交通,左线为重交通,右线为特重交通
路面的种类分两种,一种是复合式路面(洞口300m范围内,具体里程桩号为:左洞ZK61+630~ZK61+930、右洞K61+595~K61+895),另一种是混凝土路面(洞口300m范围以外地段),各种路面类型结构部分如下
复合式路面:重车道:4cm细粒式改性沥青混凝土+6cm中粒径沥青混凝土+26cm水泥混凝土板+15cm贫混凝土基层+10cm贫混凝土整平层(只在无仰拱段施工)
特重车道:4cm细粒式改性沥青混凝土+6cm中粒径沥青混凝土+28cm水泥混凝土板+15cm贫混凝土基层+10cm贫混凝土整平层(只在无仰拱段施工)
混凝土路面:重车道:28cm水泥混凝土板+15cm贫混凝土基层+10cm贫混凝土整平层(只在无仰拱段施工)
特重车道:30cm水泥混凝土板+15cm贫混凝土基层+10cm贫混凝土整平层(只在无仰拱段施工)
隧道车行横洞:采用水泥混凝土路面,路面结构形式为:18cm水泥混凝土板+10cm贫混凝土基层
隧道人行横洞:采用水泥混凝土路面,路面结构形式为:18cm水1泥混凝土板

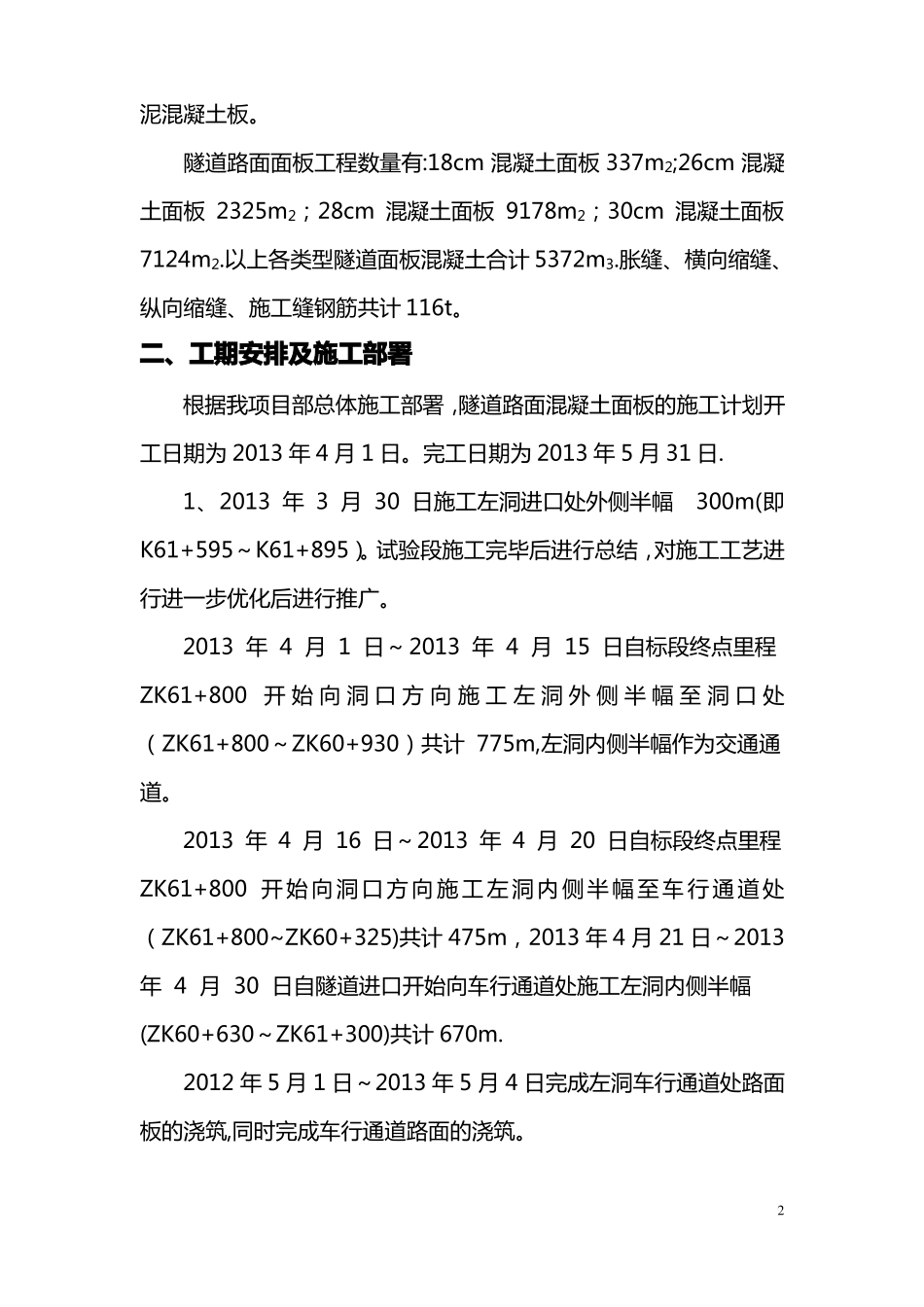

隧道路面面板工程数量有:18cm混凝土面板337m2;26cm混凝土面板2325m2;28cm混凝土面板9178m2;30cm混凝土面板7124m2
以上各类型隧道面板混凝土合计5372m3
胀缝、横向缩缝、纵向缩缝、施工缝钢筋共计116t
二、工期安排及施工部署根据我项目部总体施工部署,隧道路面混凝土面板的施工计划开工日期为2013年4月1日
完工日期为2013年5月31日
1、2013年3月30日施工左洞进口处外侧半幅300m(即K61+595~K61+895)
试验段施工完毕后进行总结,对施工工艺进行进一步优化后进行推广
2013年4月1日~2013年4月15日自标段终点里程
