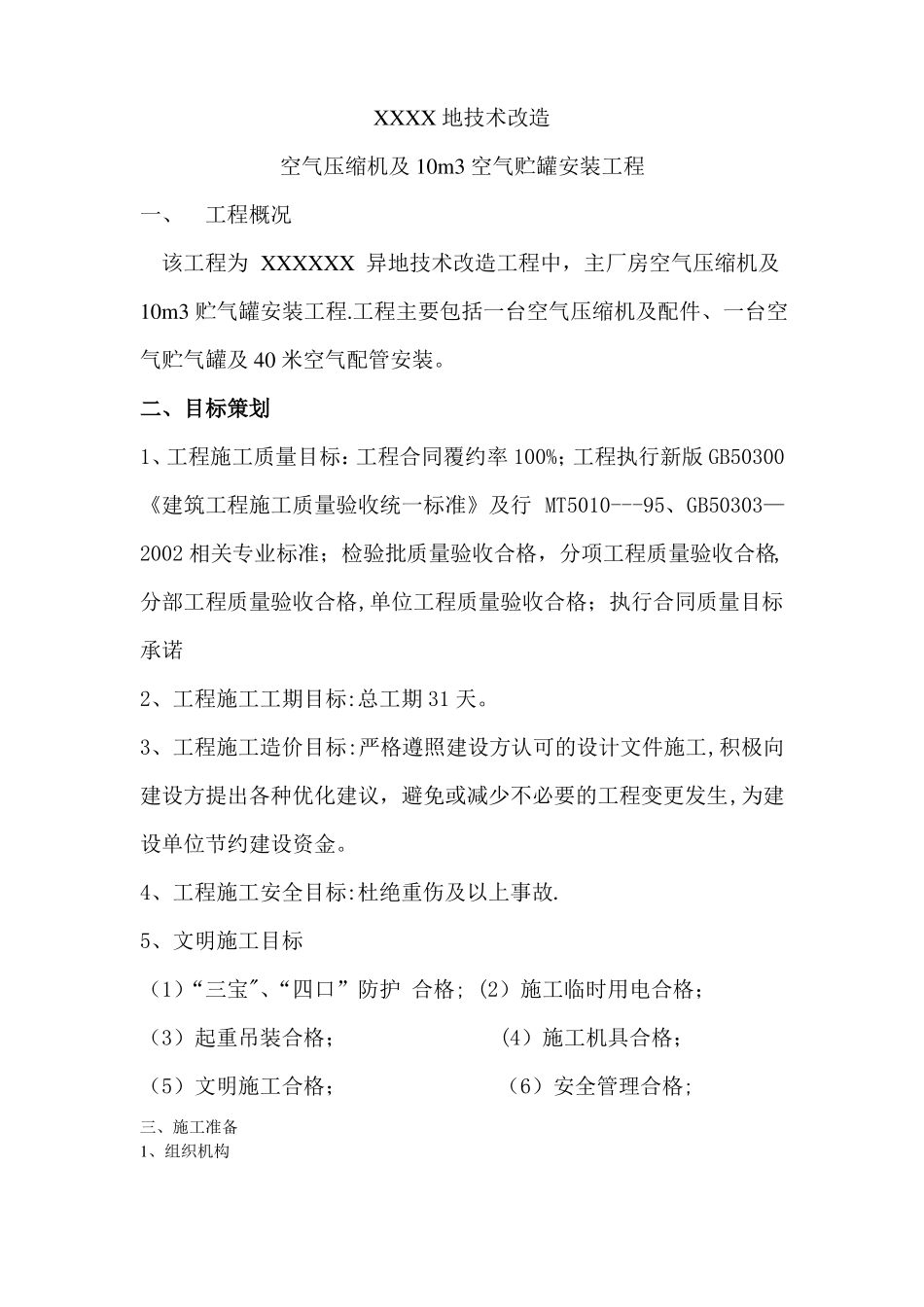

XXXX地技术改造空气压缩机及10m3空气贮罐安装工程一、工程概况该工程为XXXXXX异地技术改造工程中,主厂房空气压缩机及10m3贮气罐安装工程
工程主要包括一台空气压缩机及配件、一台空气贮气罐及40米空气配管安装
二、目标策划1、工程施工质量目标:工程合同覆约率100%;工程执行新版GB50300《建筑工程施工质量验收统一标准》及行MT5010---95、GB50303—2002相关专业标准;检验批质量验收合格,分项工程质量验收合格,分部工程质量验收合格,单位工程质量验收合格;执行合同质量目标承诺2、工程施工工期目标:总工期31天
3、工程施工造价目标:严格遵照建设方认可的设计文件施工,积极向建设方提出各种优化建议,避免或减少不必要的工程变更发生,为建设单位节约建设资金
4、工程施工安全目标:杜绝重伤及以上事故

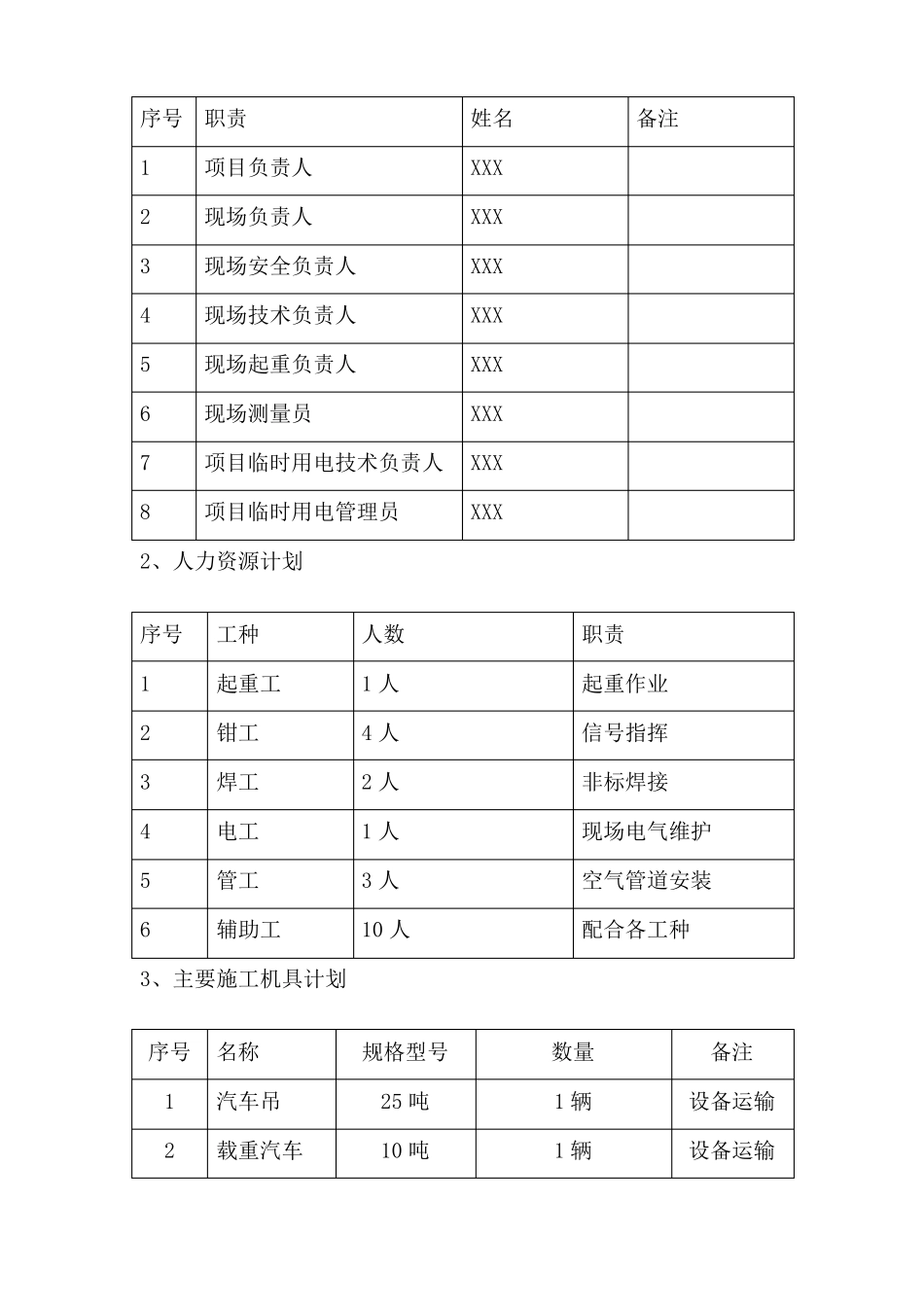

5、文明施工目标(1)“三宝"、“四口”防护合格;(2)施工临时用电合格;(3)起重吊装合格;(4)施工机具合格;(5)文明施工合格;(6)安全管理合格;三、施工准备1、组织机构序号职责12345678项目负责人现场负责人现场安全负责人现场技术负责人现场起重负责人现场测量员姓名XXXXXXXXXXXXXXXXXX备注项目临时用电技术负责人XXX项目临时用电管理员XXX2、人力资源计划序号123456工种起重工钳工焊工电工管工辅助工人数1人4人2人1人3人10人职责起重作业信号指挥非标焊接现场电气维护空气管道安装配合各工种3、主要施工机具计划序号名称12汽车吊载重汽车规格型号25吨10吨数量1辆1辆备注设备运输设备运输3手动葫芦5吨4台设备吊装4、技术准备及要求(1)施工前参加建设单位组织的图纸会审
(2)熟悉施工现场情况,并根据施工现场情况组织有关人员编制施工组织设计并按要求报审后实施
(3)办理开工报告

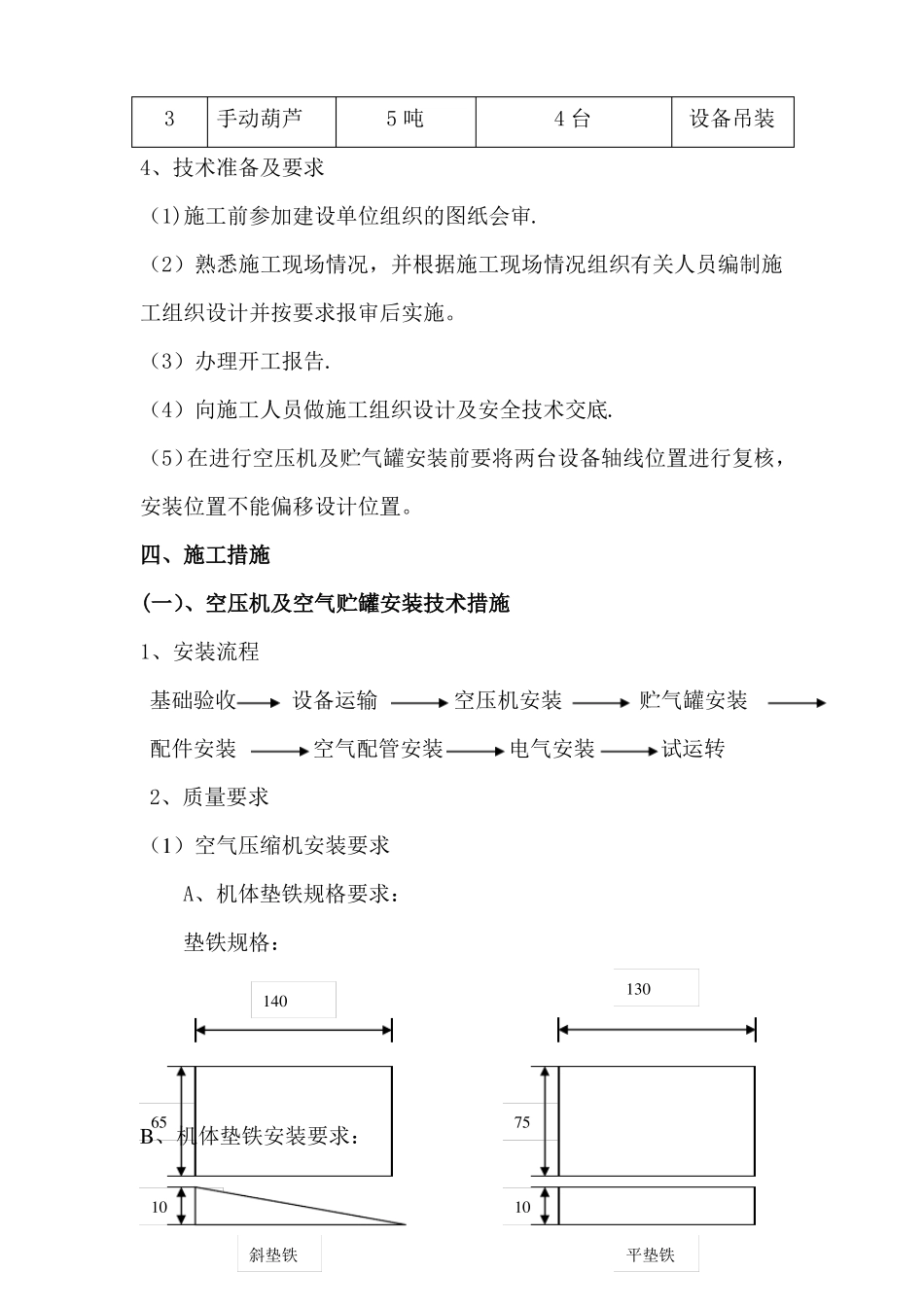

(4)向施工人员做施工组织设计及安全技术交底
