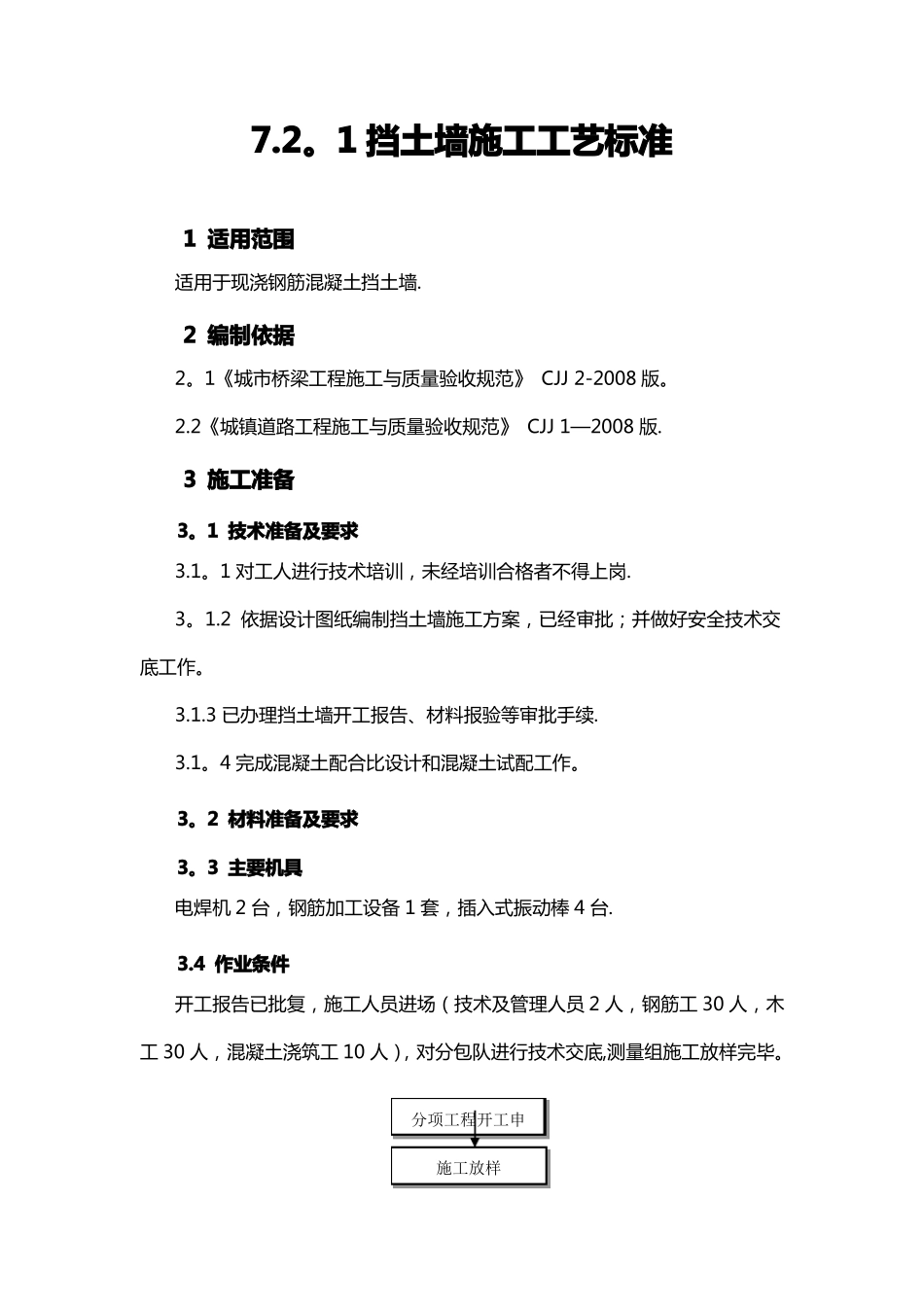

1挡土墙施工工艺标准1适用范围适用于现浇钢筋混凝土挡土墙
2编制依据2
1《城市桥梁工程施工与质量验收规范》CJJ2-2008版
2《城镇道路工程施工与质量验收规范》CJJ1—2008版
3施工准备3
1技术准备及要求3
1对工人进行技术培训,未经培训合格者不得上岗
2依据设计图纸编制挡土墙施工方案,已经审批;并做好安全技术交底工作
3已办理挡土墙开工报告、材料报验等审批手续
4完成混凝土配合比设计和混凝土试配工作
2材料准备及要求3
3主要机具电焊机2台,钢筋加工设备1套,插入式振动棒4台
4作业条件开工报告已批复,施工人员进场(技术及管理人员2人,钢筋工30人,木工30人,混凝土浇筑工10人),对分包队进行技术交底,测量组施工放样完毕
分项工程开工申施工放样挡土墙基础开挖基底压实度砂砾垫层4

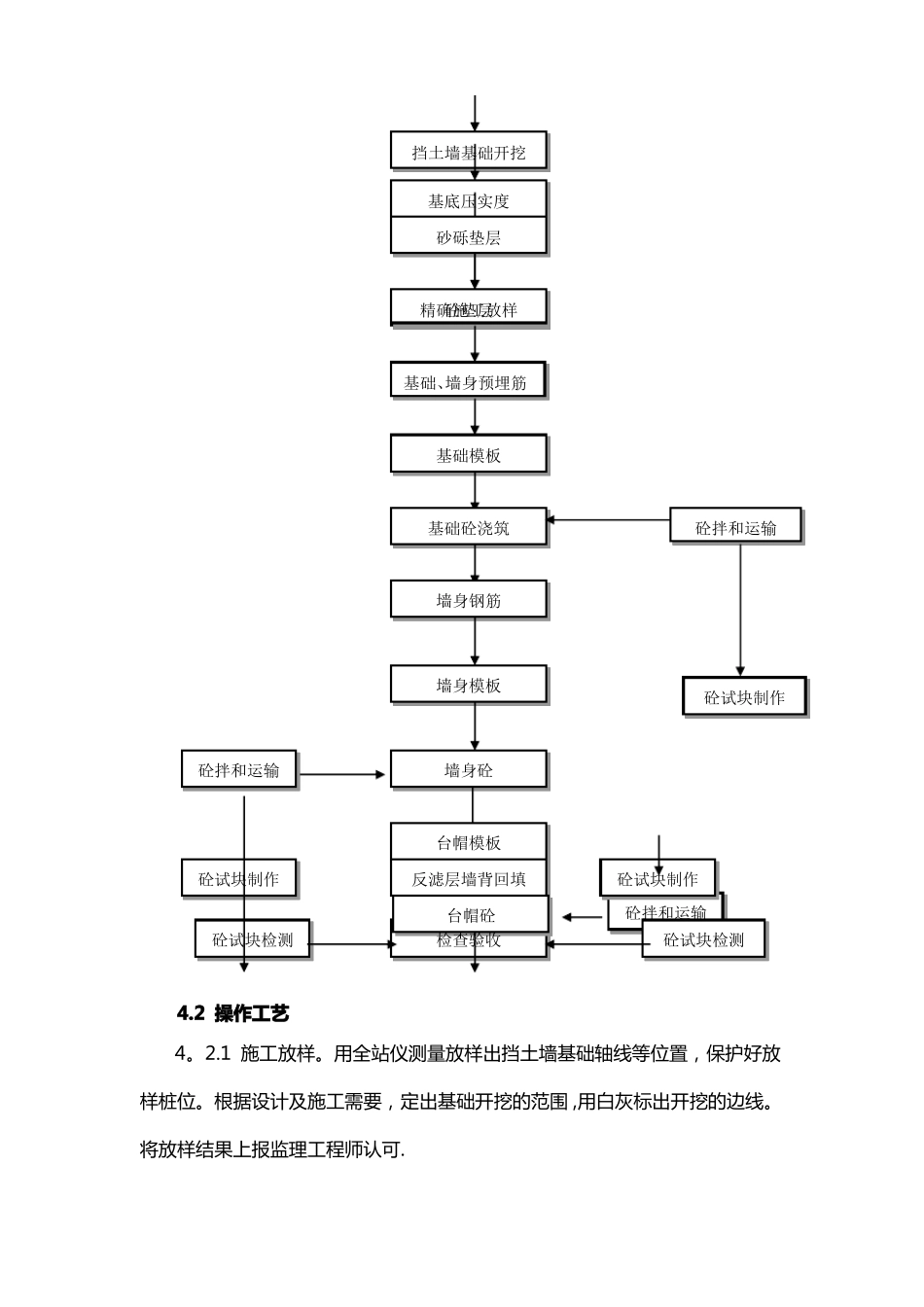

2操作工艺砼试块制作砼拌和运输精确施工放样砼垫层基础、墙身预埋筋基础模板基础砼浇筑砼拌和运输墙身钢筋墙身模板砼试块制作墙身砼台帽模板反滤层墙背回填台帽砼检查验收砼试块制作砼拌和运输砼试块检测砼试块检测4
用全站仪测量放样出挡土墙基础轴线等位置,保护好放样桩位
根据设计及施工需要,定出基础开挖的范围,用白灰标出开挖的边线
将放样结果上报监理工程师认可

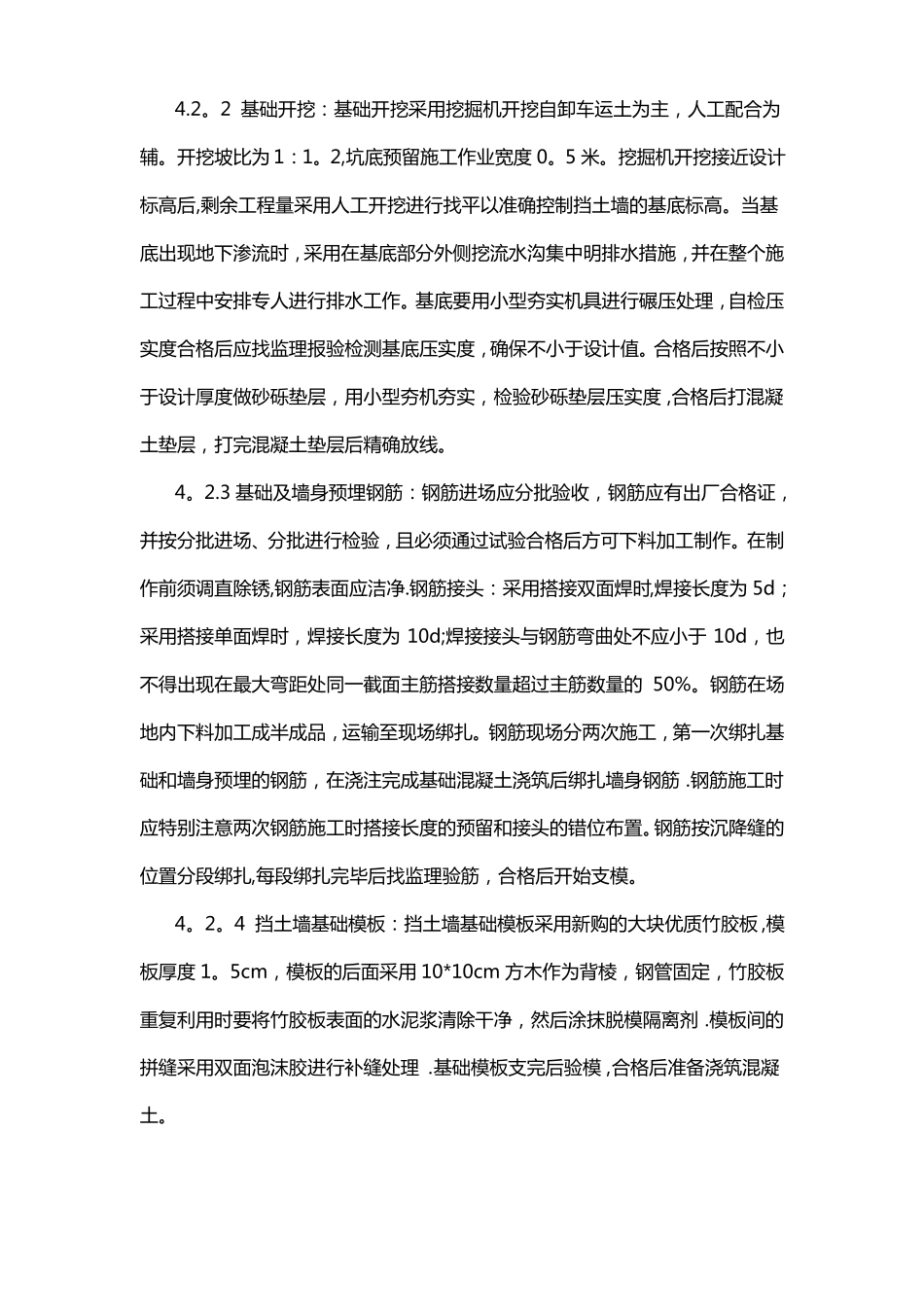

2基础开挖:基础开挖采用挖掘机开挖自卸车运土为主,人工配合为辅
开挖坡比为1:1
2,坑底预留施工作业宽度0
挖掘机开挖接近设计标高后,剩余工程量采用人工开挖进行找平以准确控制挡土墙的基底标高
当基底出现地下渗流时,采用在基底部分外侧挖流水沟集中明排水措施,并在整个施工过程中安排专人进行排水工作
基底要用小型夯实机具进行碾压处理,自检压实度合格后应找监理报验检测基底压实度,确保不小于设计值
合格后按照不小于设计厚度做砂砾垫层,用小型夯机夯实,检验砂砾垫层压实度
