碎石化原水泥混凝土路面施工方案一、工程概况该路段旧水泥混凝土路面进行碎石化处理处理施工桩号K50+000~K60+700长10km;碎石化处理后,利用作为下承层
本段施工计划安排如下:于2017年5月9日开工,2017年11月31日完工
二、施工准备由于是旧路大修工程,需要维护交通,因此施工时采取半幅施工、幅通车方式,故施工时应安排紧凑,抓紧施工时机
1、劳动力组织现场技术人员3名,施工作业人员6名
施工作业组各工种人员应配备合理,且长期从事路面施工,有丰富的施工经验
同时可以在当地聘用有相应工作经验的劳务人员以满足高峰期对施工人员的需要
项目主要人员安排详见下表:序号姓名1234职务项目经理项目总工项目副经理路基路面工程师序号姓名56职务专职安全员试验工程师2、机械设备组织0多锤头破碎机、Z型轮振动压路机、光轮振动压路机、洒水车

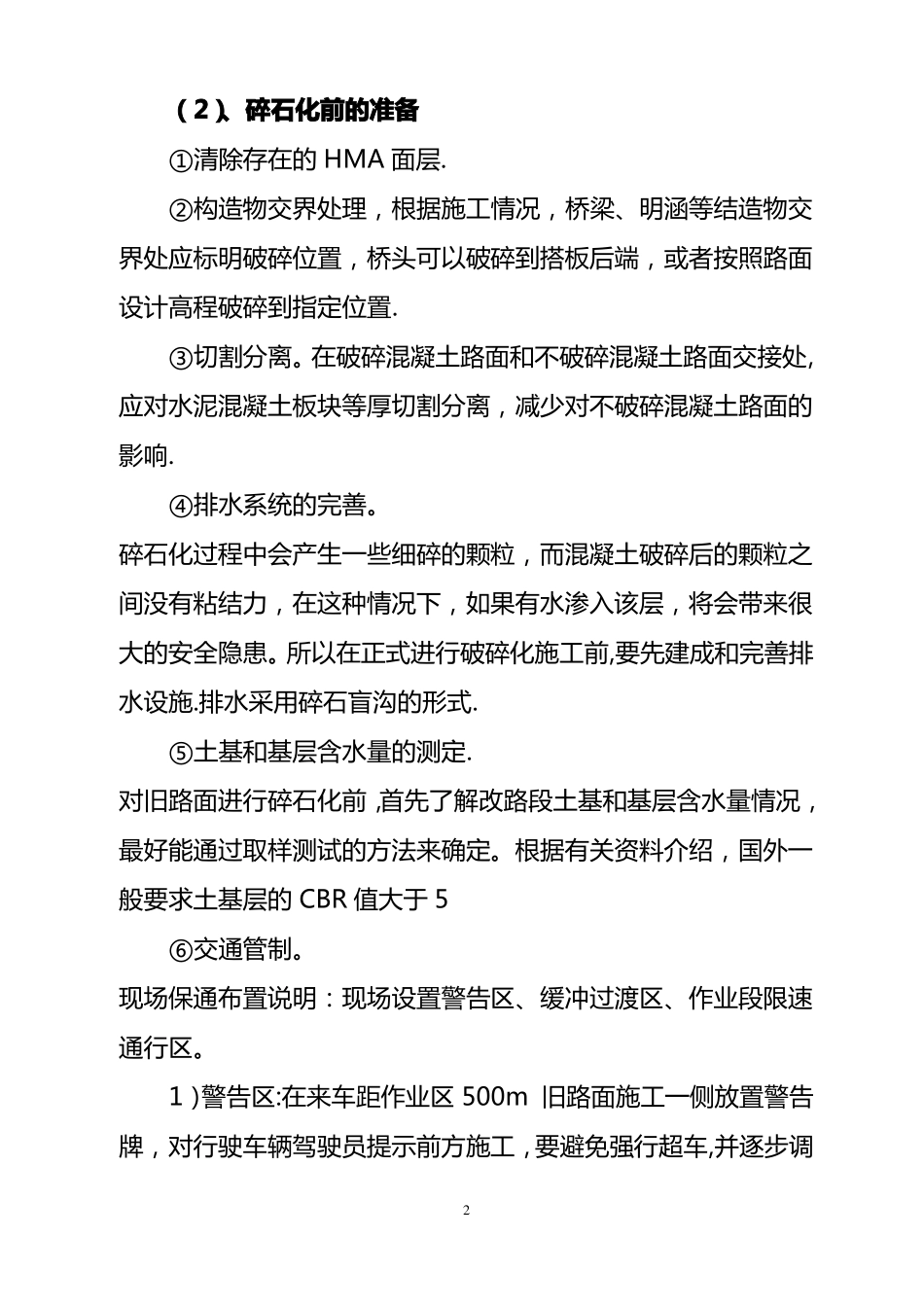

三、施工技术方案1、施工所需的机械设备(1)多锤头破碎机选用MHB-16多锤头自动力破碎机,该设备后部平均配备两排成对锥头,利于设备全宽范围内可以连续破碎,锥头的提升高度可独立调节;多锥头自动力破碎机具备一次破碎45-400cm宽车道的能力,其典型工作量可达到单车道200米/小时,破碎效率高,且破碎机翼锥装备帷幕防止破碎飞屑,机械破碎效果较好
(2)压路机本技术采用专用的Z型震动压路机和震动钢轮压路机,用于破碎混凝土后的补充破碎并压实奇表面,同时为HMA罩面提供平整的破碎后混凝土路面表面
(3)洒水车对碎石化路段洒水防尘、养护
2、碎石化技术工艺流程及要求(1)、隐蔽工程构造物的调查与标记破碎前,结合设计图纸及业主单位提供的有关隐蔽构造物(涵洞、通道、地下管线等)进行调查、标记、分析、判断破碎是否会造成构造物的损坏
通常构造物埋深大于1
5米破碎影响较小,小于1
5米时应降低锥头,或者采取其他方法予挖除处理

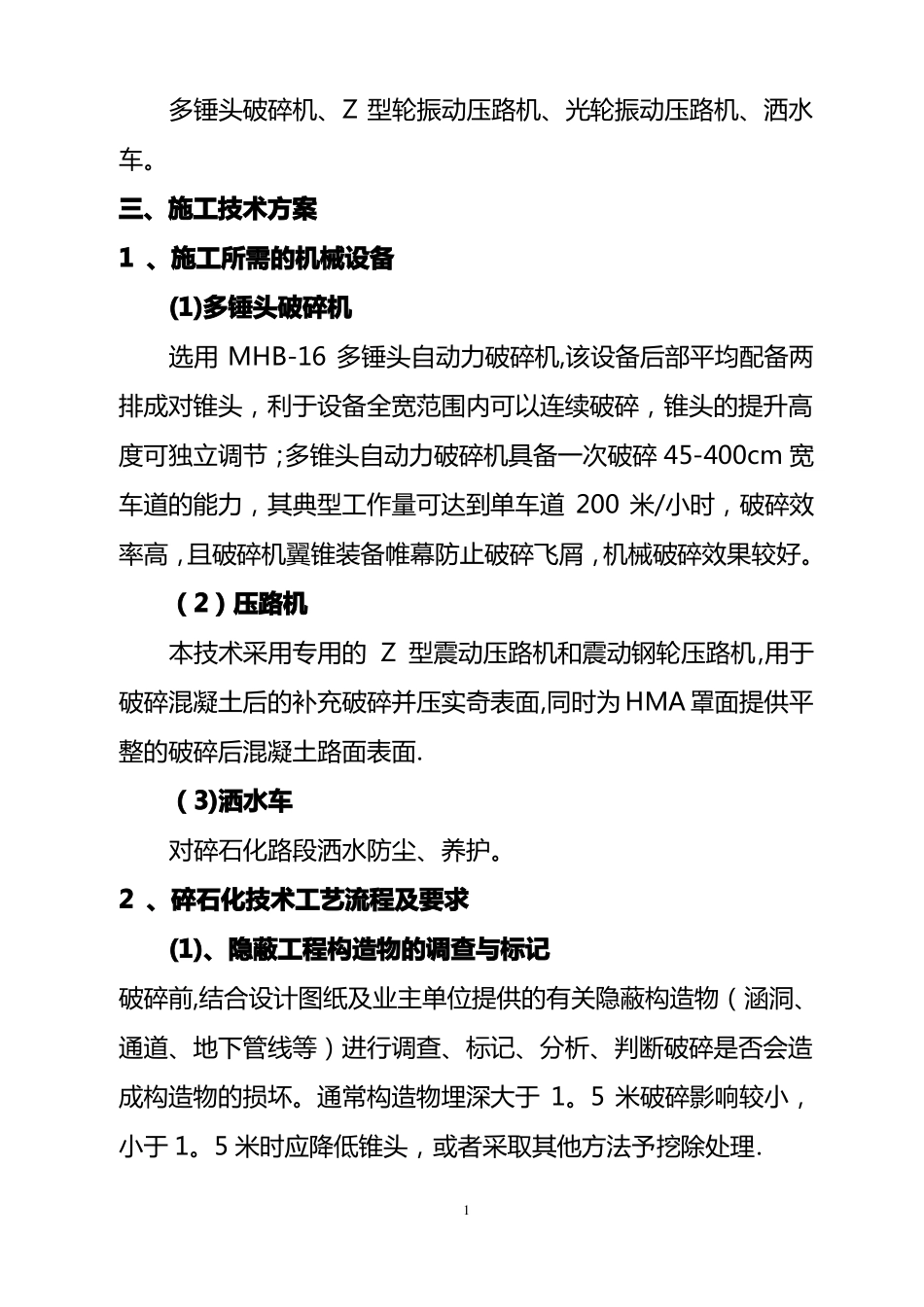

1(2)、碎石化前的准备①清除存在的H
