受控状态:受控号:SHNMLX-ES-WJ-2015-ZCE发布号:煤业集团XX公司灵新煤矿+1113m南翼石门更换皮带的安全技术措施施工单位:综采二队编制时间:2015年1月1/10

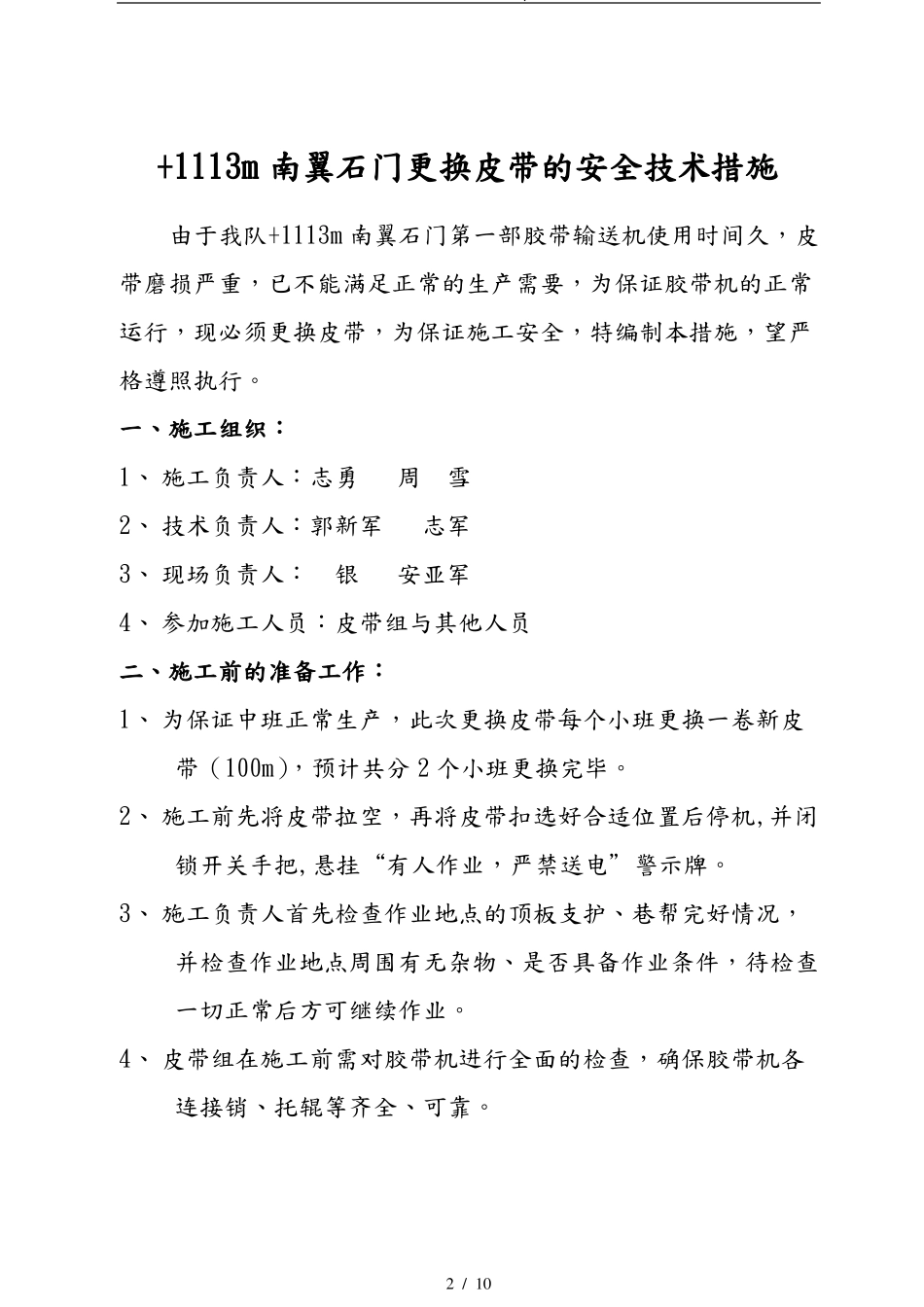

+1113m南翼石门更换皮带的安全技术措施由于我队+1113m南翼石门第一部胶带输送机使用时间久,皮带磨损严重,已不能满足正常的生产需要,为保证胶带机的正常运行,现必须更换皮带,为保证施工安全,特编制本措施,望严格遵照执行
一、施工组织:1、施工负责人:志勇周雪2、技术负责人:郭新军志军3、现场负责人:银安亚军4、参加施工人员:皮带组与其他人员二、施工前的准备工作:1、为保证中班正常生产,此次更换皮带每个小班更换一卷新皮带(100m),预计共分2个小班更换完毕
2、施工前先将皮带拉空,再将皮带扣选好合适位置后停机,并闭锁开关手把,悬挂“有人作业,严禁送电”警示牌

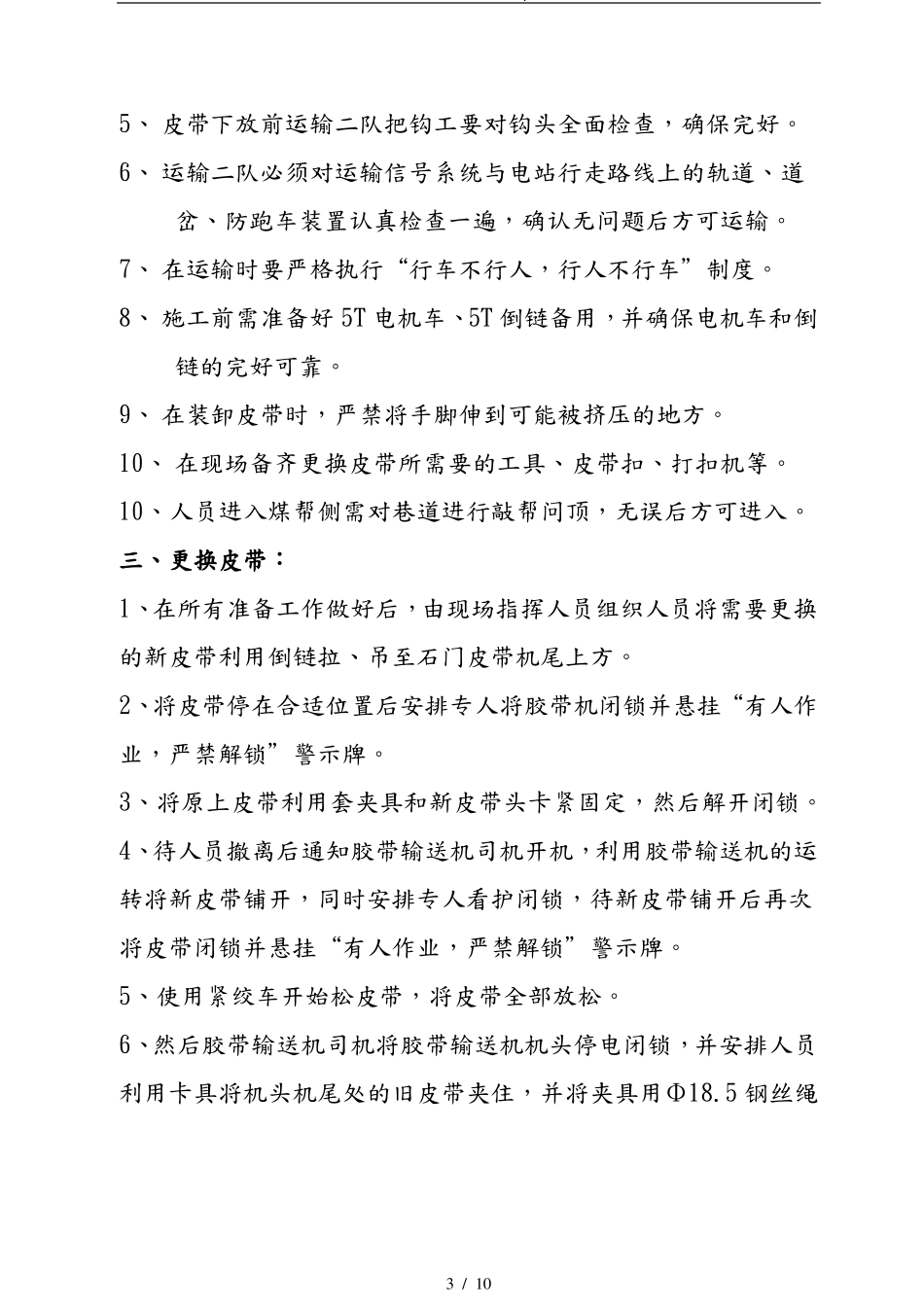

3、施工负责人首先检查作业地点的顶板支护、巷帮完好情况,并检查作业地点周围有无杂物、是否具备作业条件,待检查一切正常后方可继续作业
4、皮带组在施工前需对胶带机进行全面的检查,确保胶带机各连接销、托辊等齐全、可靠
5、皮带下放前运输二队把钩工要对钩头全面检查,确保完好
6、运输二队必须对运输信号系统与电站行走路线上的轨道、道岔、防跑车装置认真检查一遍,确认无问题后方可运输
7、在运输时要严格执行“行车不行人,行人不行车”制度
8、施工前需准备好5T电机车、5T倒链备用,并确保电机车和倒链的完好可靠
9、在装卸皮带时,严禁将手脚伸到可能被挤压的地方
10、在现场备齐更换皮带所需要的工具、皮带扣、打扣机等
10、人员进入煤帮侧需对巷道进行敲帮问顶,无误后方可进入
三、更换皮带:1、在所有准备工作做好后,由现场指挥人员组织人员将需要更换的新皮带利用倒链拉、吊至石门皮带机尾上方
2、将皮带停在合适位置后安排专人将胶带机闭锁并悬挂
