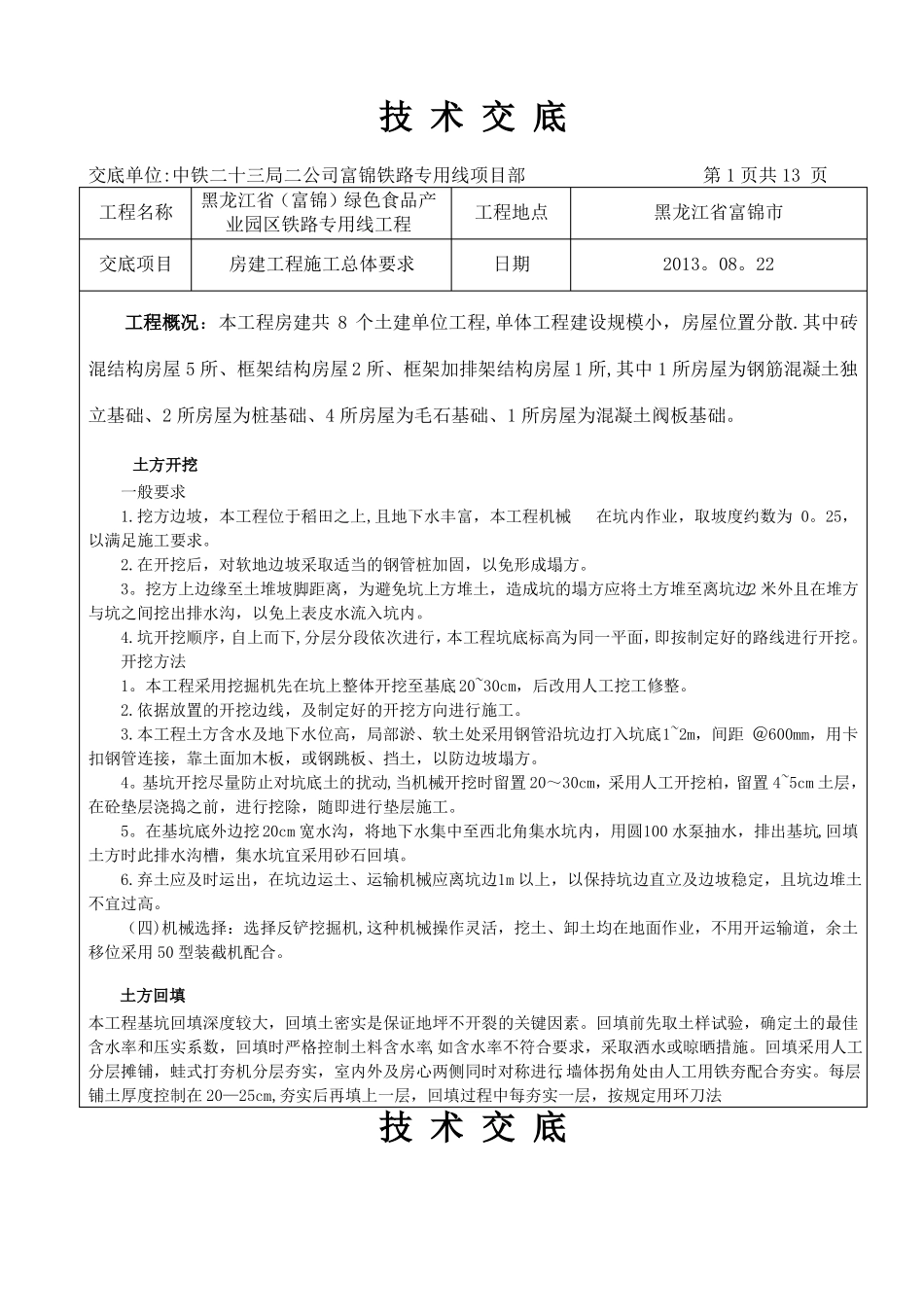

技术交底交底单位:中铁二十三局二公司富锦铁路专用线项目部第1页共13页黑龙江省(富锦)绿色食品产工程名称工程地点黑龙江省富锦市业园区铁路专用线工程交底项目房建工程施工总体要求日期2013
22工程概况:本工程房建共8个土建单位工程,单体工程建设规模小,房屋位置分散
其中砖混结构房屋5所、框架结构房屋2所、框架加排架结构房屋1所,其中1所房屋为钢筋混凝土独立基础、2所房屋为桩基础、4所房屋为毛石基础、1所房屋为混凝土阀板基础
土方开挖一般要求1
挖方边坡,本工程位于稻田之上,且地下水丰富,本工程机械在坑内作业,取坡度约数为0
25,以满足施工要求
在开挖后,对软地边坡采取适当的钢管桩加固,以免形成塌方
挖方上边缘至土堆坡脚距离,为避免坑上方堆土,造成坑的塌方应将土方堆至离坑边2米外且在堆方与坑之间挖出排水沟,以免上表皮水流入坑内
坑开挖顺序,自上而下,分层分段依次进行,本工程坑底标高为同一平面,即按制定好的路线进行开挖
本工程采用挖掘机先在坑上整体开挖至基底20~30cm,后改用人工挖工修整
依据放置的开挖边线,及制定好的开挖方向进行施工
本工程土方含水及地下水位高,局部淤、软土处采用钢管沿坑边打入坑底1~2m,间距@600mm,用卡扣钢管连接,靠土面加木板,或钢跳板、挡土,以防边坡塌方
基坑开挖尽量防止对坑底土的扰动,当机械开挖时留置20~30cm,采用人工开挖柏,留置4~5cm土层,在砼垫层浇捣之前,进行挖除,随即进行垫层施工
在基坑底外边挖20cm宽水沟,将地下水集中至西北角集水坑内,用圆100水泵抽水,排出基坑,回填土方时此排水沟槽,集水坑宜采用砂石回填
弃土应及时运出,在坑边运土、运输机械应离坑边1m以上,以保持坑边直立及边坡稳定,且坑边堆土不宜过高
(四)机械选择:选择反铲挖掘机,这种机械操作灵活,挖土、卸土均在地
