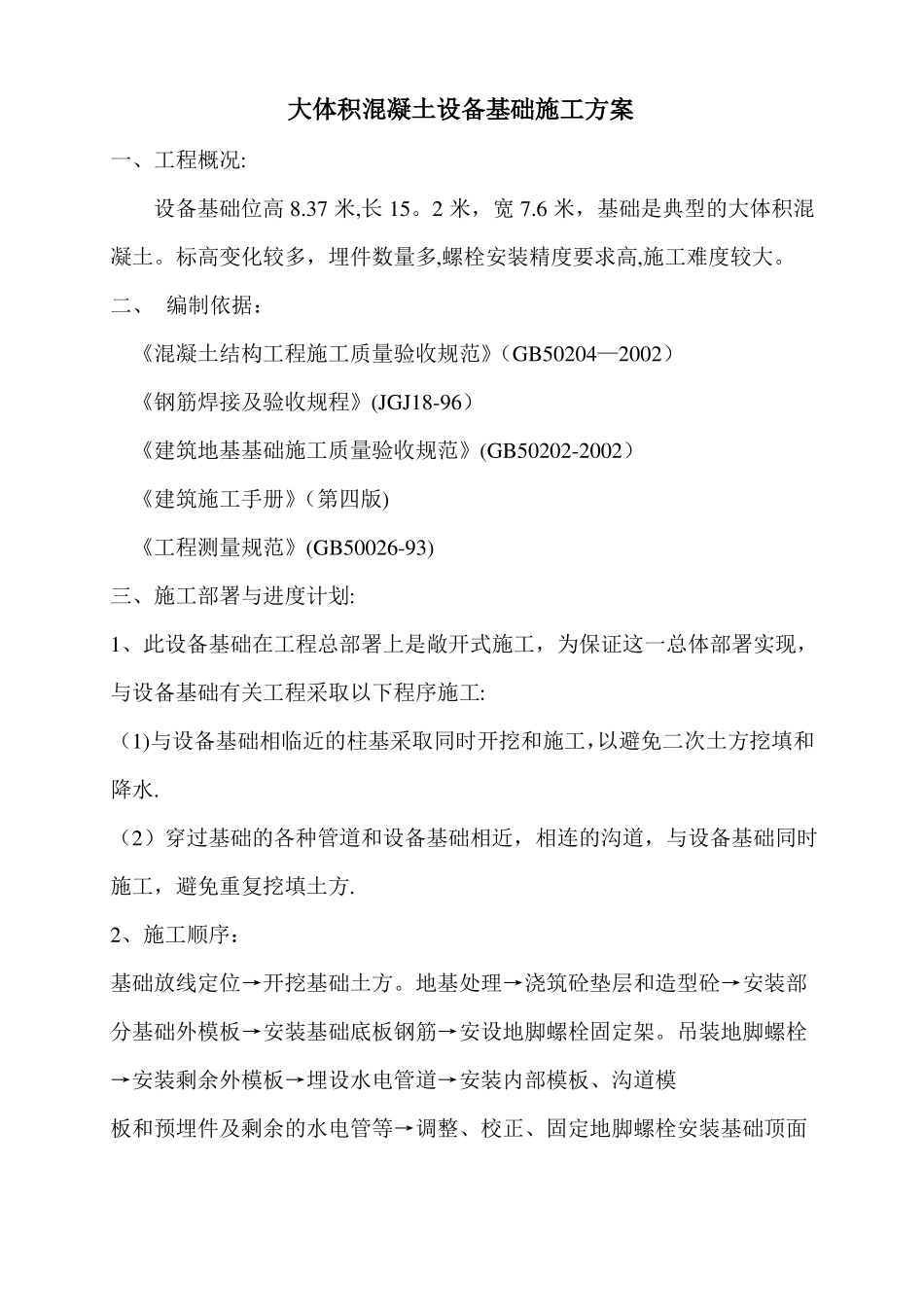

大体积混凝土设备基础施工方案一、工程概况:设备基础位高8
37米,长15
6米,基础是典型的大体积混凝土
标高变化较多,埋件数量多,螺栓安装精度要求高,施工难度较大
二、编制依据:《混凝土结构工程施工质量验收规范》(GB50204—2002)《钢筋焊接及验收规程》(JGJ18-96)《建筑地基基础施工质量验收规范》(GB50202-2002)《建筑施工手册》(第四版)《工程测量规范》(GB50026-93)三、施工部署与进度计划:1、此设备基础在工程总部署上是敞开式施工,为保证这一总体部署实现,与设备基础有关工程采取以下程序施工:(1)与设备基础相临近的柱基采取同时开挖和施工,以避免二次土方挖填和降水
(2)穿过基础的各种管道和设备基础相近,相连的沟道,与设备基础同时施工,避免重复挖填土方
2、施工顺序:基础放线定位→开挖基础土方
地基处理→浇筑砼垫层和造型砼→安装部分基础外模板→安装基础底板钢筋→安设地脚螺栓固定架

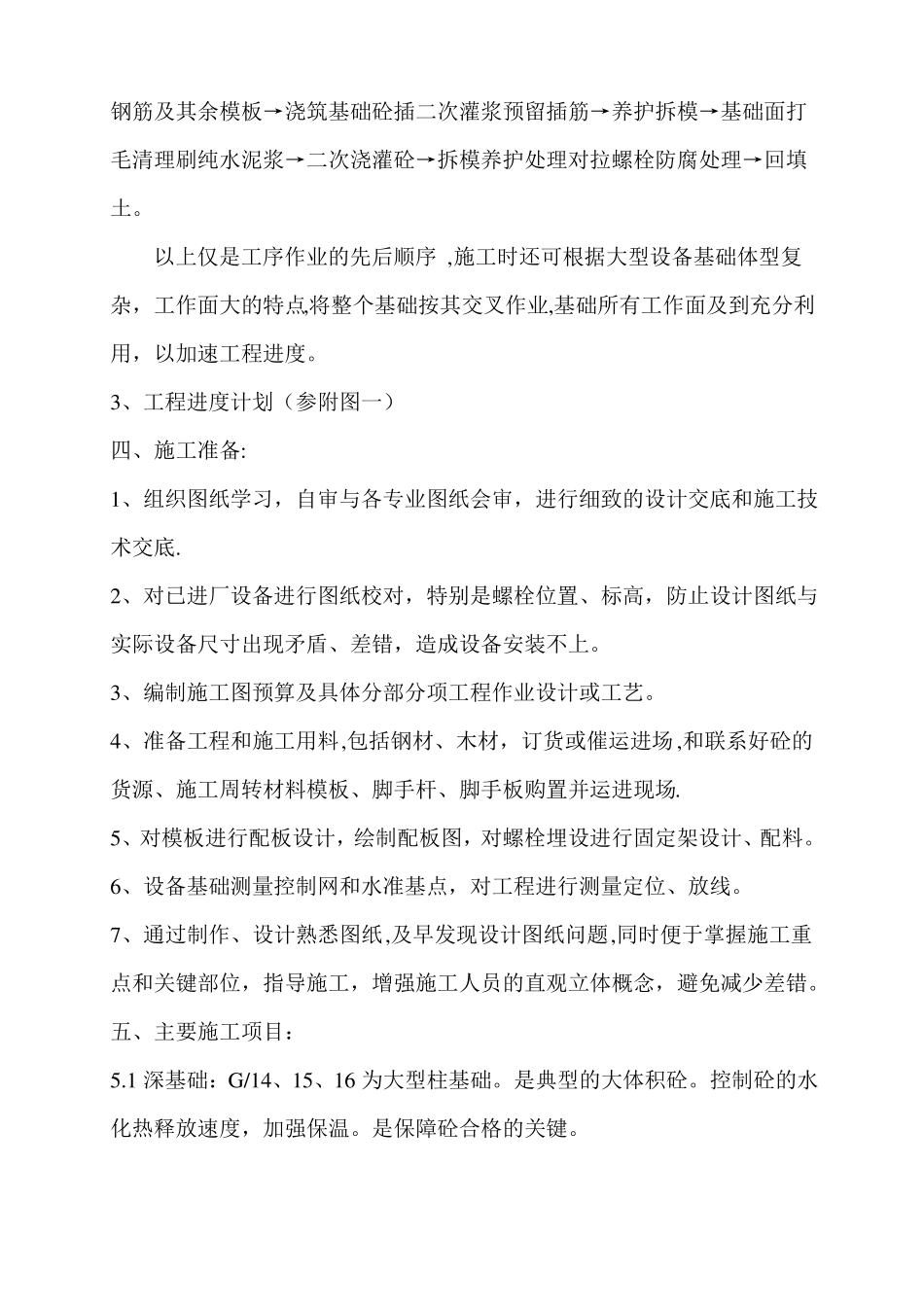

吊装地脚螺栓→安装剩余外模板→埋设水电管道→安装内部模板、沟道模板和预埋件及剩余的水电管等→调整、校正、固定地脚螺栓安装基础顶面钢筋及其余模板→浇筑基础砼插二次灌浆预留插筋→养护拆模→基础面打毛清理刷纯水泥浆→二次浇灌砼→拆模养护处理对拉螺栓防腐处理→回填土
以上仅是工序作业的先后顺序,施工时还可根据大型设备基础体型复杂,工作面大的特点,将整个基础按其交叉作业,基础所有工作面及到充分利用,以加速工程进度

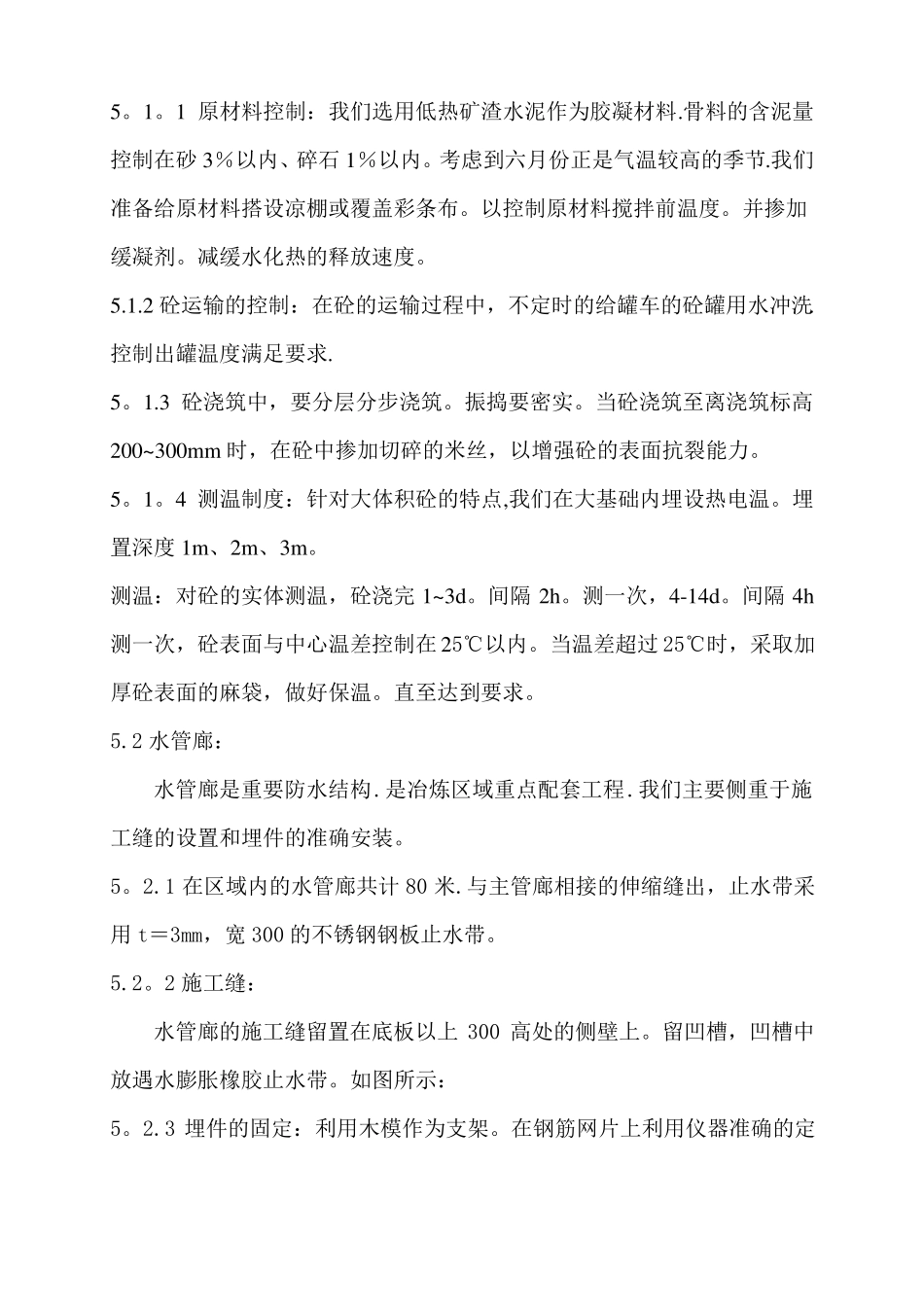

3、工程进度计划(参附图一)四、施工准备:1、组织图纸学习,自审与各专业图纸会审,进行细致的设计交底和施工技术交底
2、对已进厂设备进行图纸校对,特别是螺栓位置、标高,防止设计图纸与实际设备尺寸出现矛盾、差错,造成设备安装不上
3、编制施工图预算及具体分部分项工程作业设计或工艺
4、准备工程和施工用料,包括钢材、木材,订货或催运进场,和联系好砼的货
