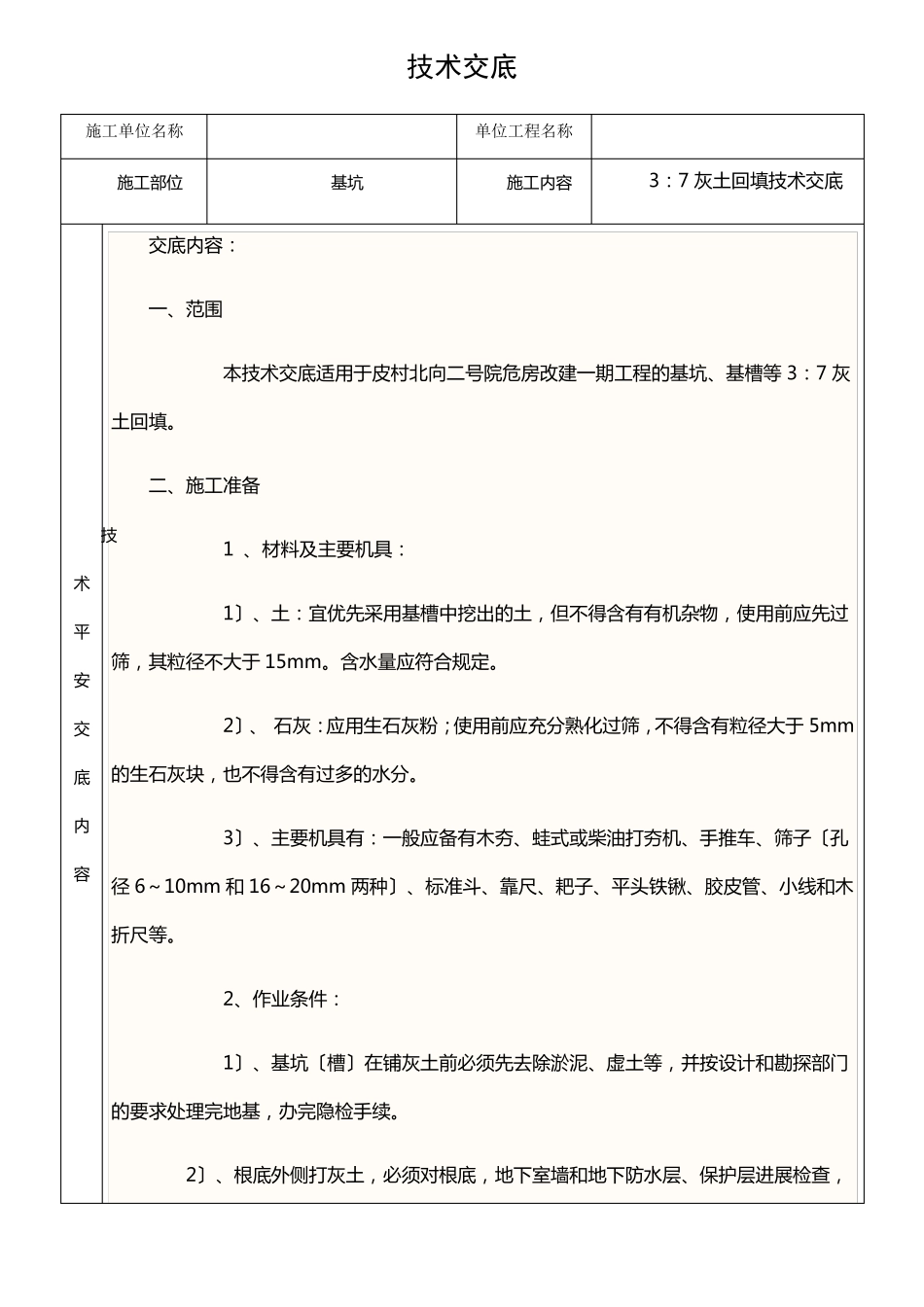

技术交底施工单位名称施工部位基坑单位工程名称施工内容3:7灰土回填技术交底交底内容:一、范围本技术交底适用于皮村北向二号院危房改建一期工程的基坑、基槽等3:7灰土回填
二、施工准备技术平安交底内容1、材料及主要机具:1〕、土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm
含水量应符合规定
2〕、石灰:应用生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分
3〕、主要机具有:一般应备有木夯、蛙式或柴油打夯机、手推车、筛子〔孔径6~10mm和16~20mm两种〕、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等
2、作业条件:1〕、基坑〔槽〕在铺灰土前必须先去除淤泥、虚土等,并按设计和勘探部门的要求处理完地基,办完隐检手续

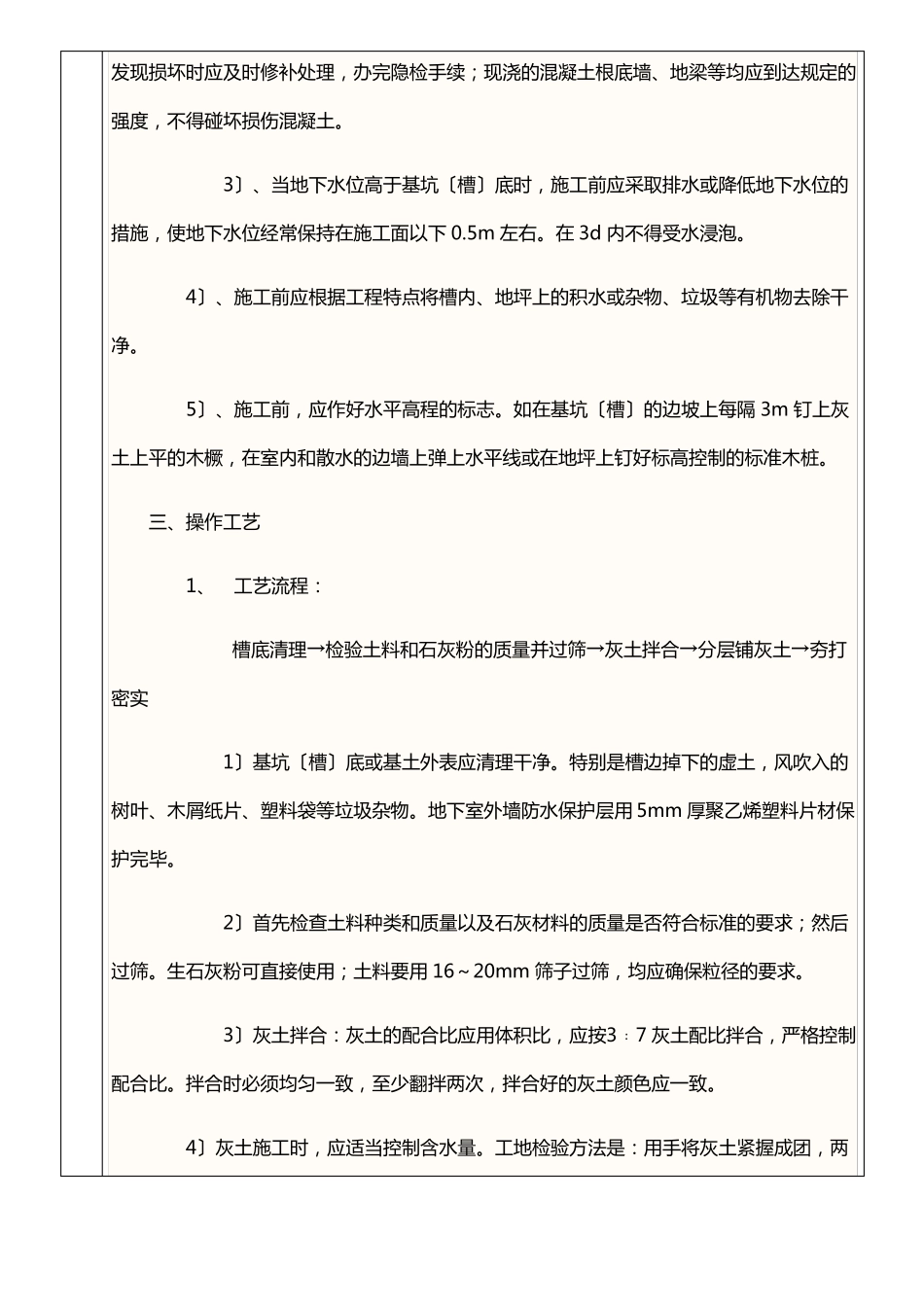

2〕、根底外侧打灰土,必须对根底,地下室墙和地下防水层、保护层进展检查,发现损坏时应及时修补处理,办完隐检手续;现浇的混凝土根底墙、地梁等均应到达规定的强度,不得碰坏损伤混凝土
3〕、当地下水位高于基坑〔槽〕底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下0
在3d内不得受水浸泡
4〕、施工前应根据工程特点将槽内、地坪上的积水或杂物、垃圾等有机物去除干净
5〕、施工前,应作好水平高程的标志
如在基坑〔槽〕的边坡上每隔3m钉上灰土上平的木橛,在室内和散水的边墙上弹上水平线或在地坪上钉好标高控制的标准木桩
三、操作工艺1、工艺流程:槽底清理→检验土料和石灰粉的质量并过筛→灰土拌合→分层铺灰土→夯打密实1〕基坑〔槽〕底或基土外表应清理干净

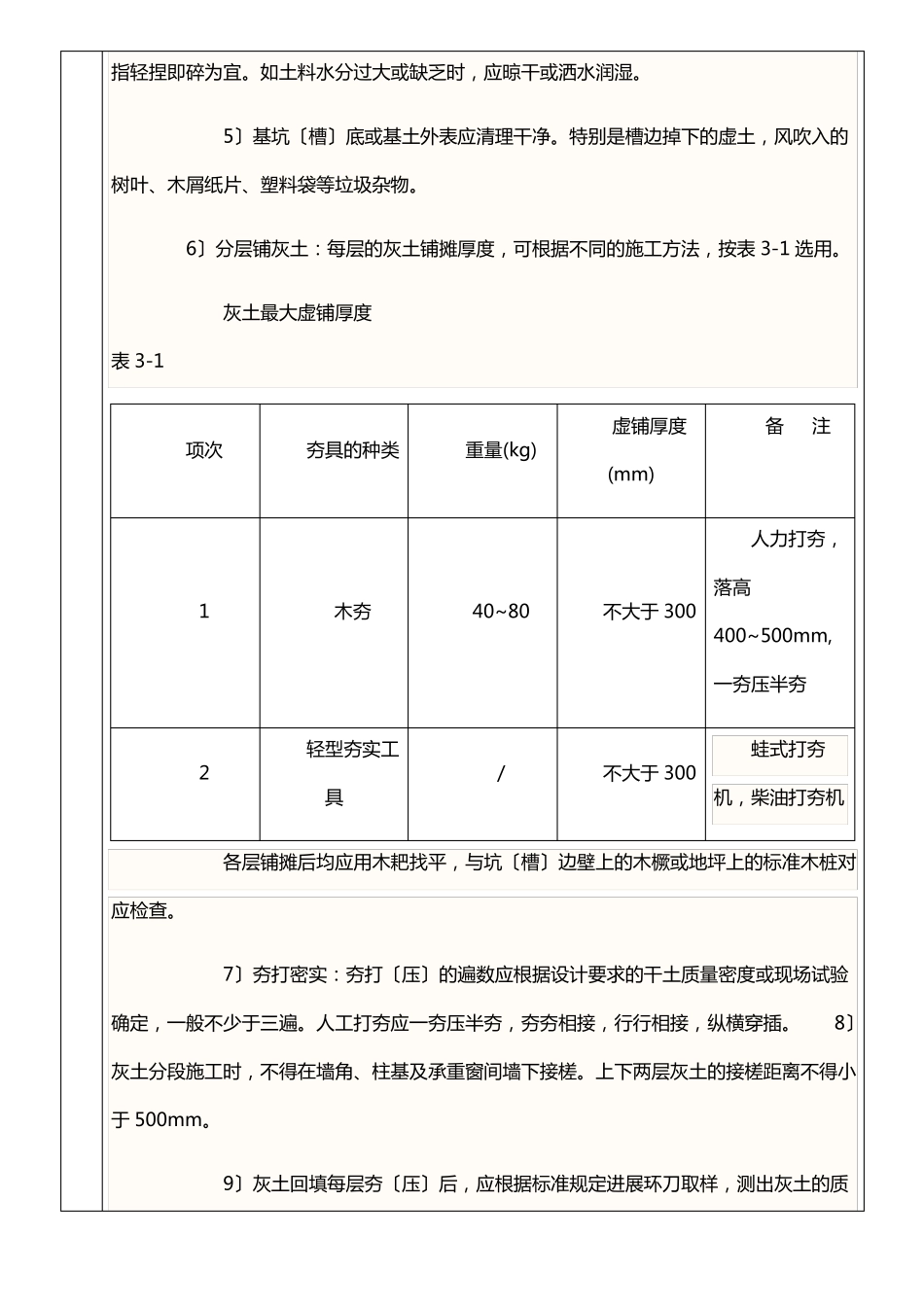

特别是槽边掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物
地下室外墙防水保护层用5mm厚聚乙烯塑料片材保护完毕
2〕首先检查土料种类和质量以及石灰材料的质量是否符合标准的要求;然后过筛
生石灰粉可直接使用;土料
