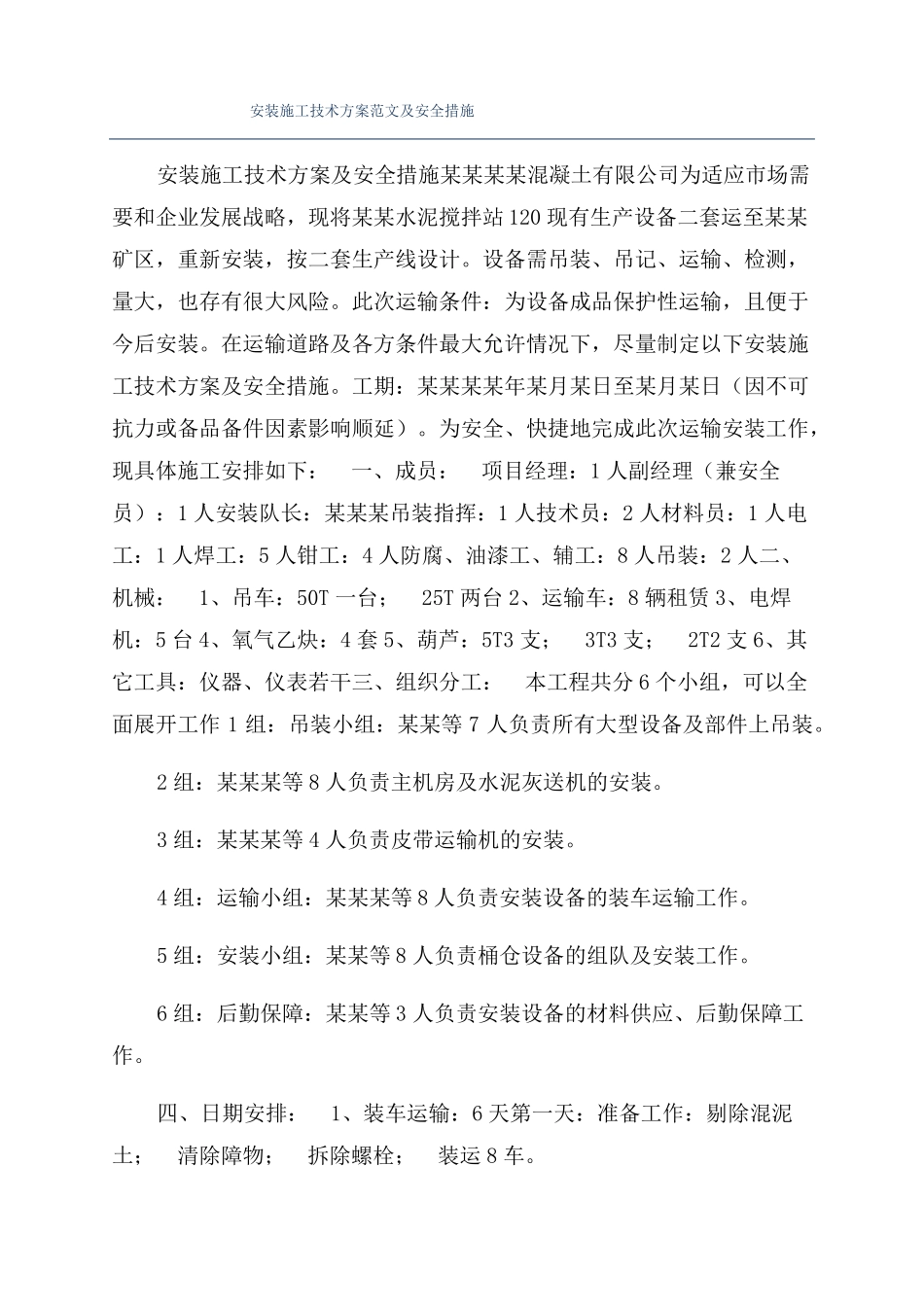

安装施工技术方案范文及安全措施安装施工技术方案及安全措施某某某某混凝土有限公司为适应市场需要和企业发展战略,现将某某水泥搅拌站120现有生产设备二套运至某某矿区,重新安装,按二套生产线设计
设备需吊装、吊记、运输、检测,量大,也存有很大风险
此次运输条件:为设备成品保护性运输,且便于今后安装
在运输道路及各方条件最大允许情况下,尽量制定以下安装施工技术方案及安全措施
工期:某某某某年某月某日至某月某日(因不可抗力或备品备件因素影响顺延)
为安全、快捷地完成此次运输安装工作,现具体施工安排如下:一、成员:项目经理:1人副经理(兼安全员):1人安装队长:某某某吊装指挥:1人技术员:2人材料员:1人电工:1人焊工:5人钳工:4人防腐、油漆工、辅工:8人吊装:2人二、机械:1、吊车:50T一台;25T两台2、运输车:8辆租赁3、电焊机:5台4、氧气乙炔:4套5、葫芦:5T3支;3T3支;2T2支6、其它工具:仪器、仪表若干三、组织分工:本工程共分6个小组,可以全面展开工作1组:吊装小组:某某等7人负责所有大型设备及部件上吊装
2组:某某某等8人负责主机房及水泥灰送机的安装
3组:某某某等4人负责皮带运输机的安装
4组:运输小组:某某某等8人负责安装设备的装车运输工作
5组:安装小组:某某等8人负责桶仓设备的组队及安装工作
6组:后勤保障:某某等3人负责安装设备的材料供应、后勤保障工作

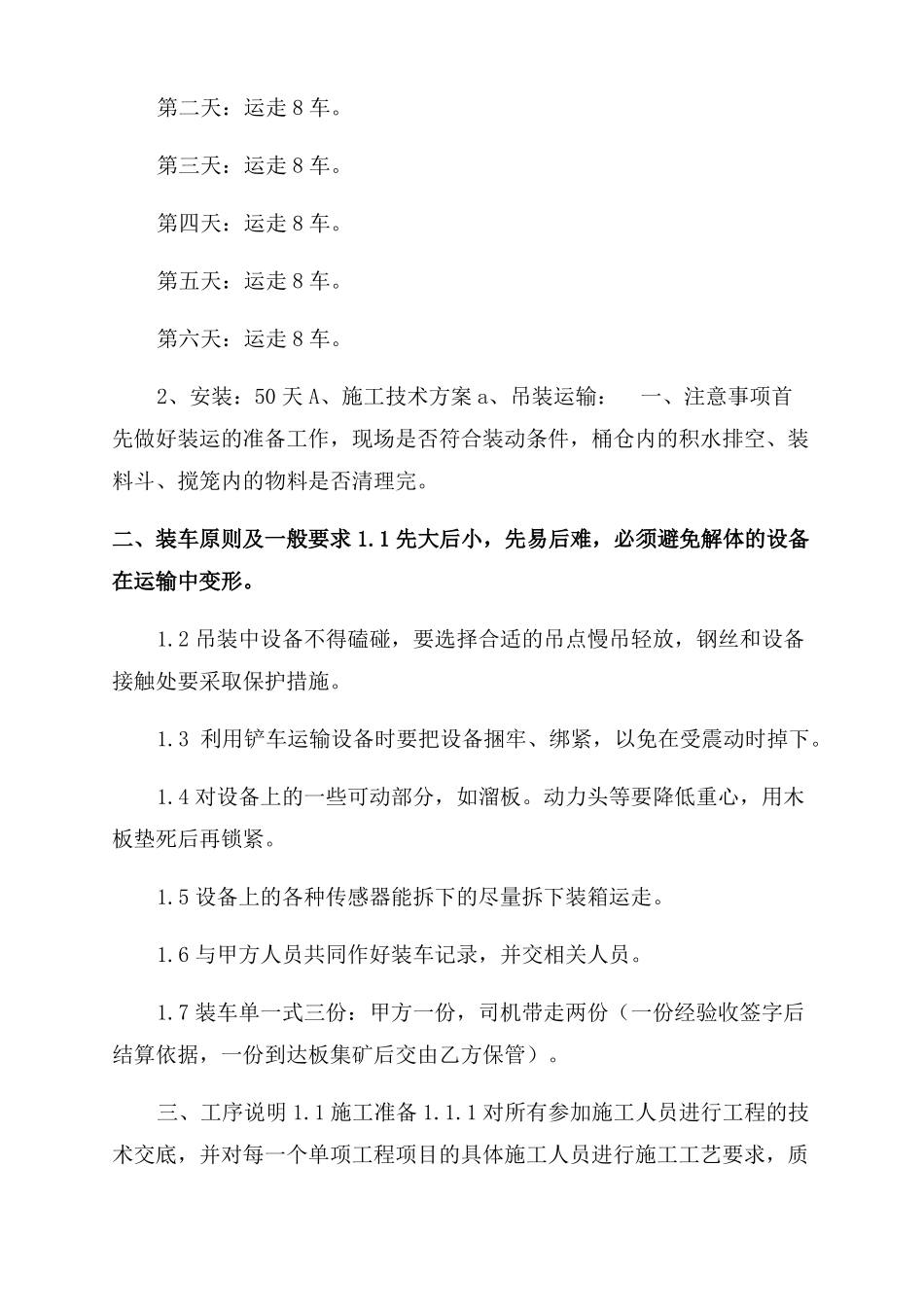

四、日期安排:1、装车运输:6天第一天:准备工作:剔除混泥土;清除障物;拆除螺栓;装运8车
第二天:运走8车
第三天:运走8车
第四天:运走8车
第五天:运走8车
第六天:运走8车
2、安装:50天A、施工技术方案a、吊装运输:一、注意事项首先做好装运的准备工作,现场是否符合装动条件,桶仓内的积水排空、装料斗、搅笼内的物料是否清理完
二、装车原则及一般要求1

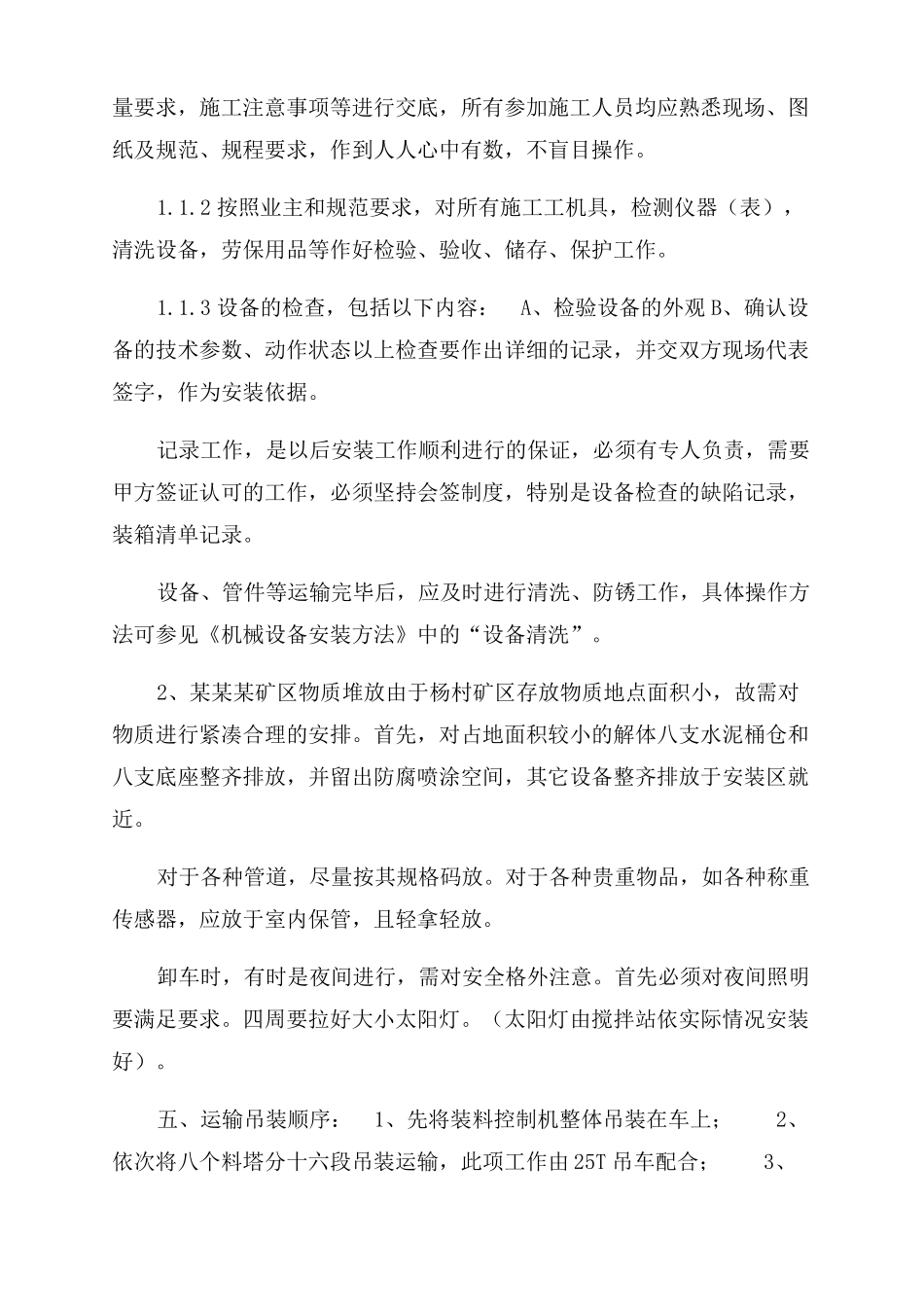

1先大后小,先易后难,必须避免解体的设备在
