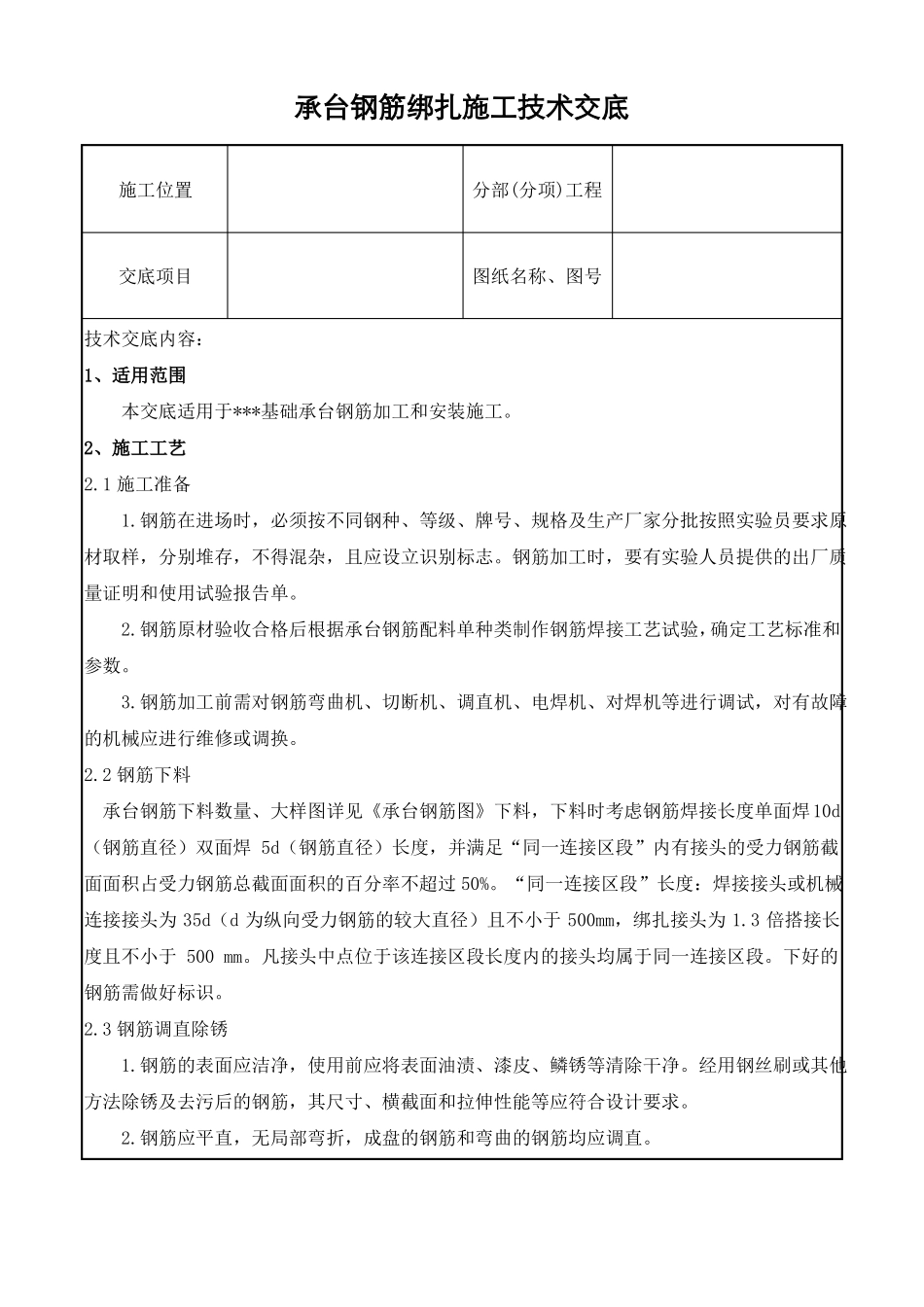

承台钢筋绑扎施工技术交底施工位置分部(分项)工程交底项目技术交底内容:1、适用范围图纸名称、图号本交底适用于***基础承台钢筋加工和安装施工
2、施工工艺2
1施工准备1
钢筋在进场时,必须按不同钢种、等级、牌号、规格及生产厂家分批按照实验员要求原材取样,分别堆存,不得混杂,且应设立识别标志
钢筋加工时,要有实验人员提供的出厂质量证明和使用试验报告单
钢筋原材验收合格后根据承台钢筋配料单种类制作钢筋焊接工艺试验,确定工艺标准和参数
钢筋加工前需对钢筋弯曲机、切断机、调直机、电焊机、对焊机等进行调试,对有故障的机械应进行维修或调换
2钢筋下料承台钢筋下料数量、大样图详见《承台钢筋图》下料,下料时考虑钢筋焊接长度单面焊10d(钢筋直径)双面焊5d(钢筋直径)长度,并满足“同一连接区段”内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率不超过50%
“同一连接区段”长度:焊接接头或机械连接接头为35d(d为纵向受力钢筋的较大直径)且不小于500mm,绑扎接头为1
3倍搭接长度且不小于500mm
凡接头中点位于该连接区段长度内的接头均属于同一连接区段
下好的钢筋需做好标识
3钢筋调直除锈1
钢筋的表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净
经用钢丝刷或其他方法除锈及去污后的钢筋,其尺寸、横截面和拉伸性能等应符合设计要求
钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋均应调直
调直细钢筋时,应根据钢筋的直径选用调直模和传送压辊
用调直机调直粗钢筋时,表面伤痕不应使截面面积减少5%以上
调直后的钢筋应平直、无局部曲折,钢筋表面不得有明显擦伤

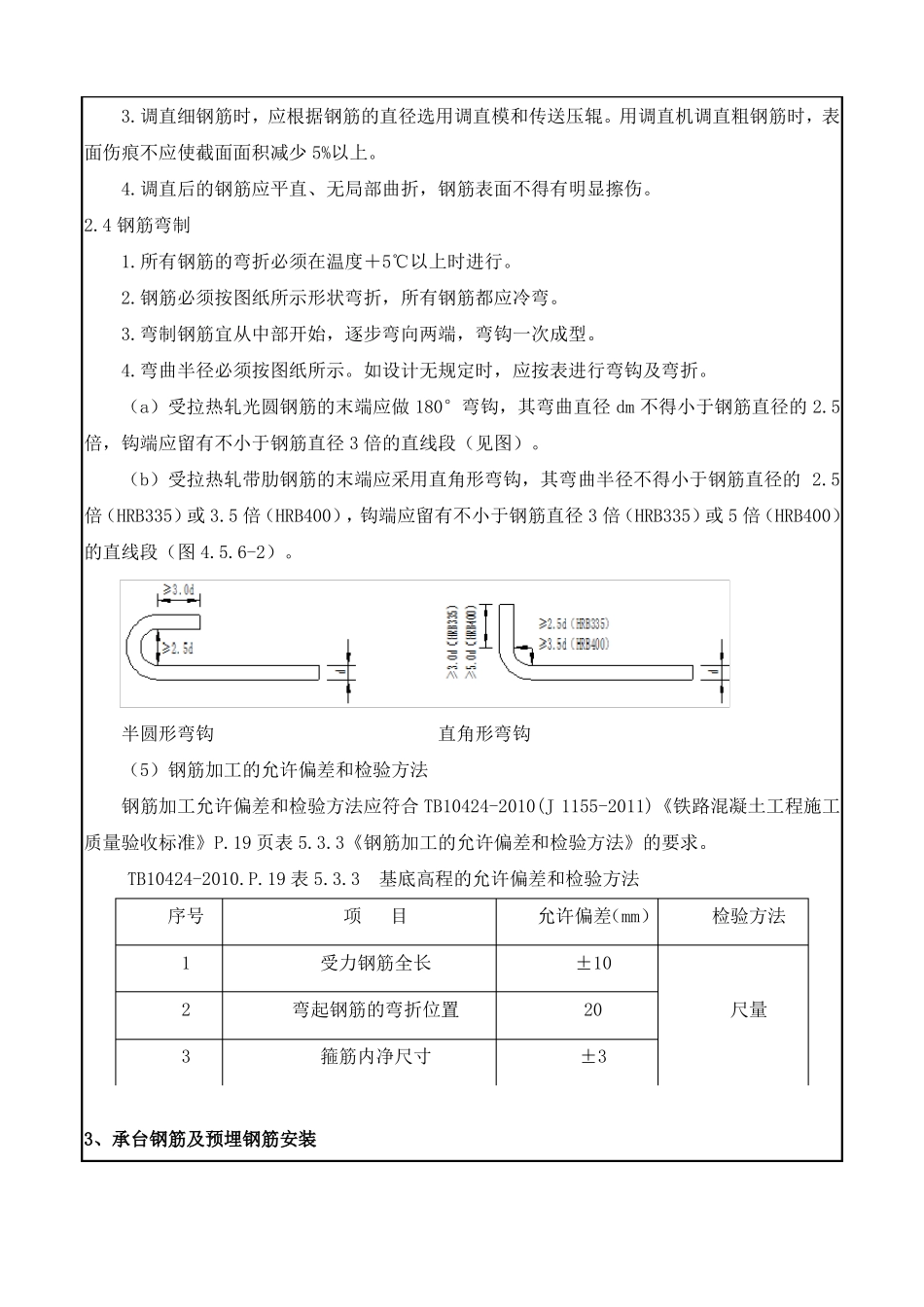

4钢筋弯制1
所有钢筋的弯折必须在温度+5℃以上时进行
钢筋必须按图纸所示形状弯折,所有钢筋都应冷弯
弯制钢筋宜从中部开始,逐步弯向两端,弯钩一次成型
弯曲半径必须按图纸所示

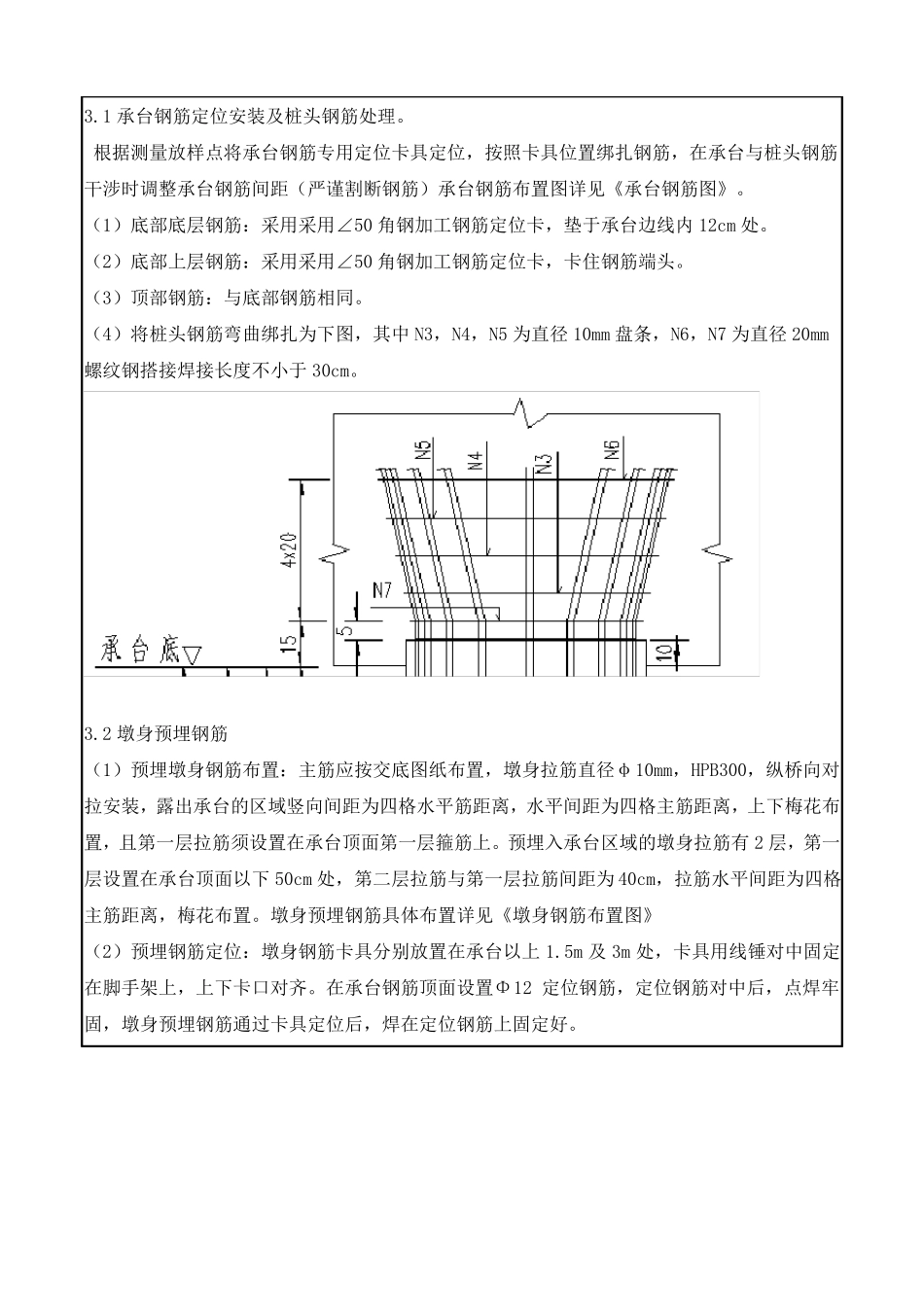

如设计无规定时
