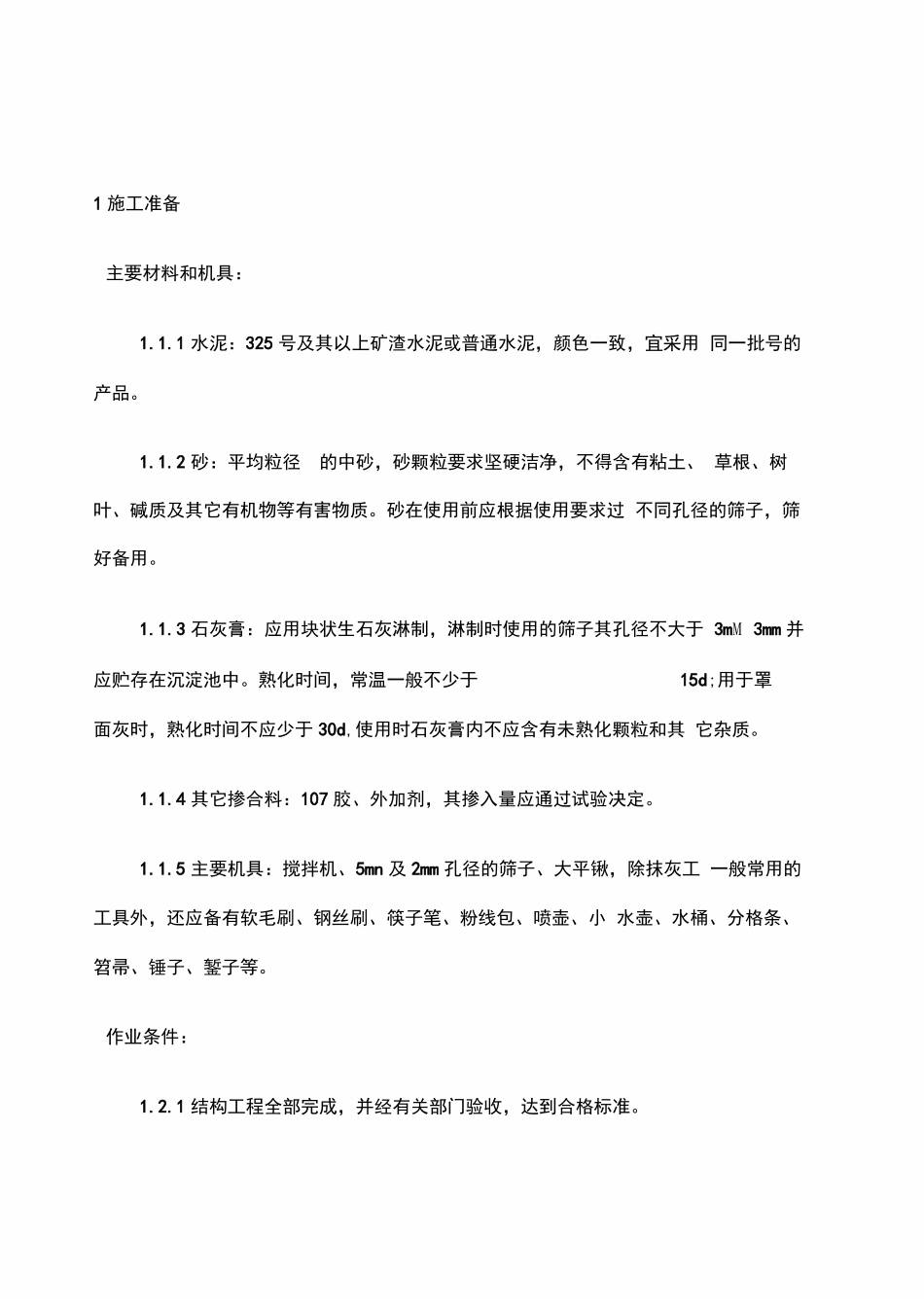

1施工准备主要材料和机具:1
1水泥:325号及其以上矿渣水泥或普通水泥,颜色一致,宜采用同一批号的产品
2砂:平均粒径的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用
3石灰膏:应用块状生石灰淋制,淋制时使用的筛子其孔径不大于3mM3mm并应贮存在沉淀池中
熟化时间,常温一般不少于15d;用于罩面灰时,熟化时间不应少于30d,使用时石灰膏内不应含有未熟化颗粒和其它杂质
4其它掺合料:107胶、外加剂,其掺入量应通过试验决定
5主要机具:搅拌机、5mn及2mm孔径的筛子、大平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等
作业条件:1
1结构工程全部完成,并经有关部门验收,达到合格标准

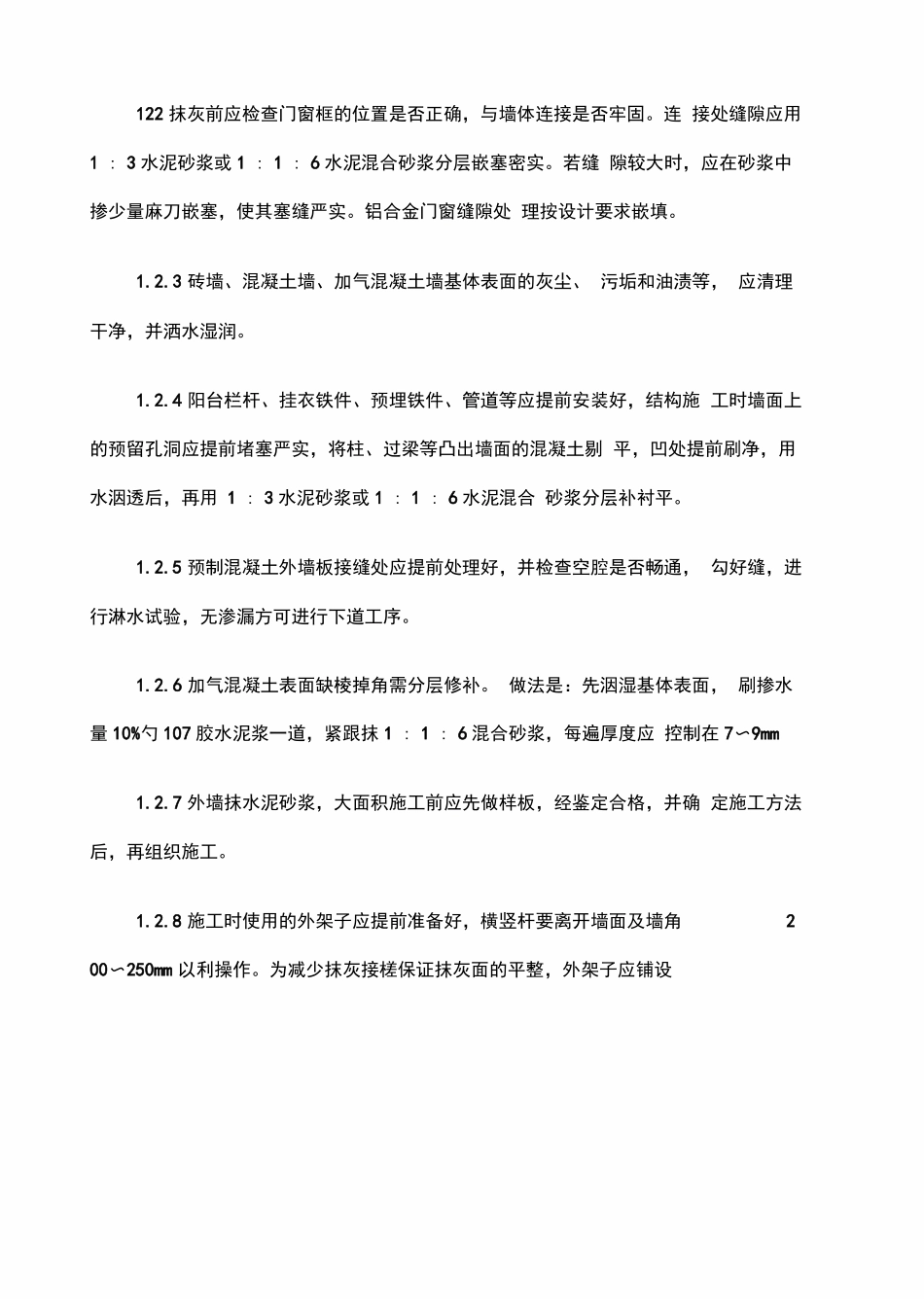

122抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固
连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实
若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝严实
铝合金门窗缝隙处理按设计要求嵌填
3砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润
4阳台栏杆、挂衣铁件、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水洇透后,再用1:3水泥砂浆或1:1:6水泥混合砂浆分层补衬平
5预制混凝土外墙板接缝处应提前处理好,并检查空腔是否畅通,勾好缝,进行淋水试验,无渗漏方可进行下道工序
6加气混凝土表面缺棱掉角需分层修补
做法是:先洇湿基体表面,刷掺水量10%勺107胶水泥浆一道,紧跟抹1:1:6混合砂浆,每遍厚度应控制在7〜9mm1

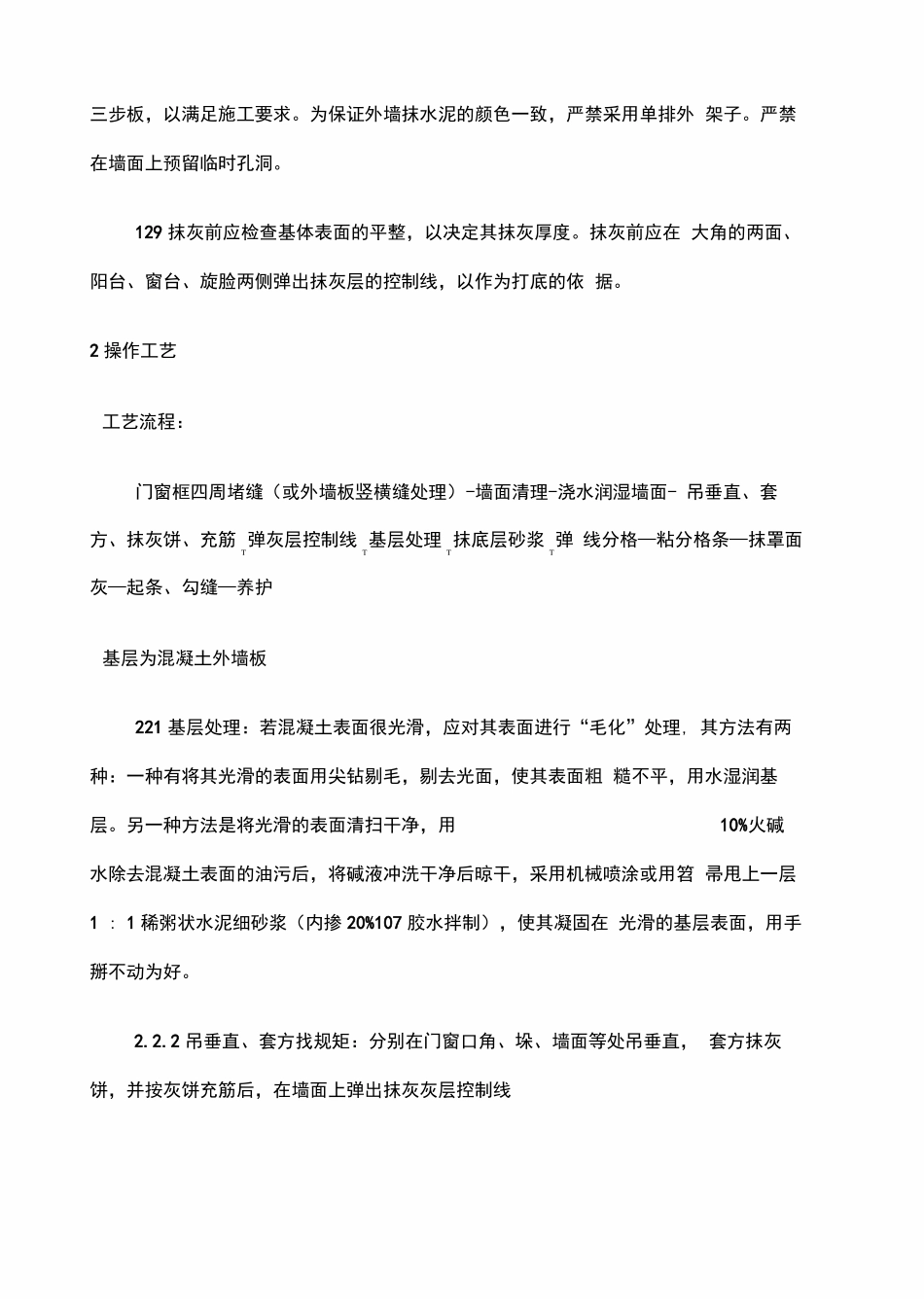

7外墙抹水泥砂
