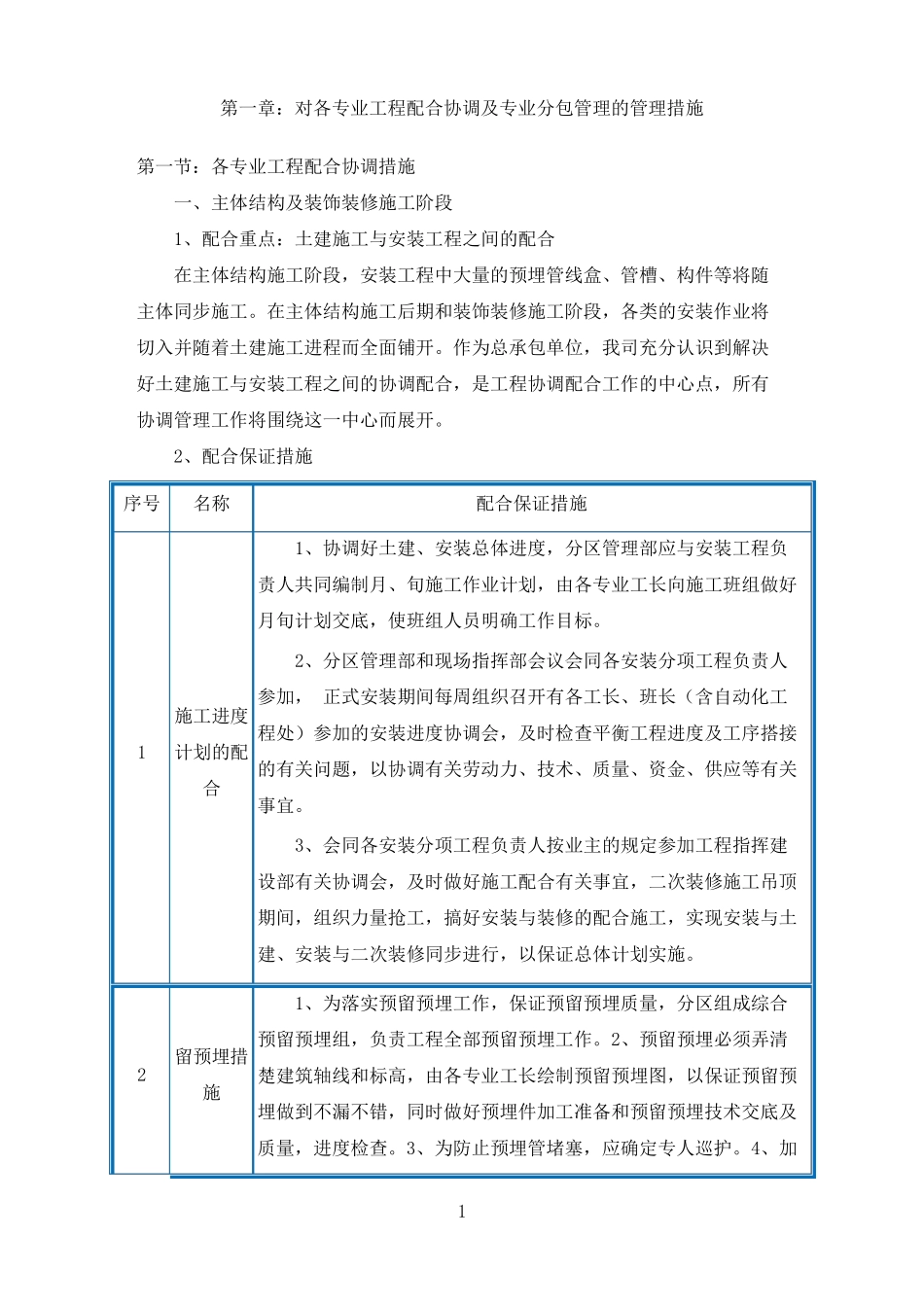

第一章:对各专业工程配合协调及专业分包管理的管理措施第一节:各专业工程配合协调措施一、主体结构及装饰装修施工阶段1、配合重点:土建施工与安装工程之间的配合在主体结构施工阶段,安装工程中大量的预埋管线盒、管槽、构件等将随主体同步施工
在主体结构施工后期和装饰装修施工阶段,各类的安装作业将切入并随着土建施工进程而全面铺开
作为总承包单位,我司充分认识到解决好土建施工与安装工程之间的协调配合,是工程协调配合工作的中心点,所有协调管理工作将围绕这一中心而展开
2、配合保证措施序号名称配合保证措施1、协调好土建、安装总体进度,分区管理部应与安装工程负责人共同编制月、旬施工作业计划,由各专业工长向施工班组做好月旬计划交底,使班组人员明确工作目标
2、分区管理部和现场指挥部会议会同各安装分项工程负责人参加,正式安装期间每周组织召开有各工长、班长(含自动化工施工进度1计划的配合程处)参加的安装进度协调会,及时检查平衡工程进度及工序搭接的有关问题,以协调有关劳动力、技术、质量、资金、供应等有关事宜
3、会同各安装分项工程负责人按业主的规定参加工程指挥建设部有关协调会,及时做好施工配合有关事宜,二次装修施工吊顶期间,组织力量抢工,搞好安装与装修的配合施工,实现安装与土建、安装与二次装修同步进行,以保证总体计划实施
1、为落实预留预埋工作,保证预留预埋质量,分区组成综合留预埋措施预留预埋组,负责工程全部预留预埋工作
2、预留预埋必须弄清楚建筑轴线和标高,由各专业工长绘制预留预埋图,以保证预留预埋做到不漏不错,同时做好预埋件加工准备和预留预埋技术交底及质量,进度检查
3、为防止预埋管堵塞,应确定专人巡护
4、加12强预留预埋工作管理,指定专人组织和管理预埋工作,保证埋管、埋铁和预留孔洞的准确性
严禁在墙、柱、板上随意开孔打洞,若因设计变更增加等原因必须打洞,要征得设计单位和监理同意,且要落实补强措
