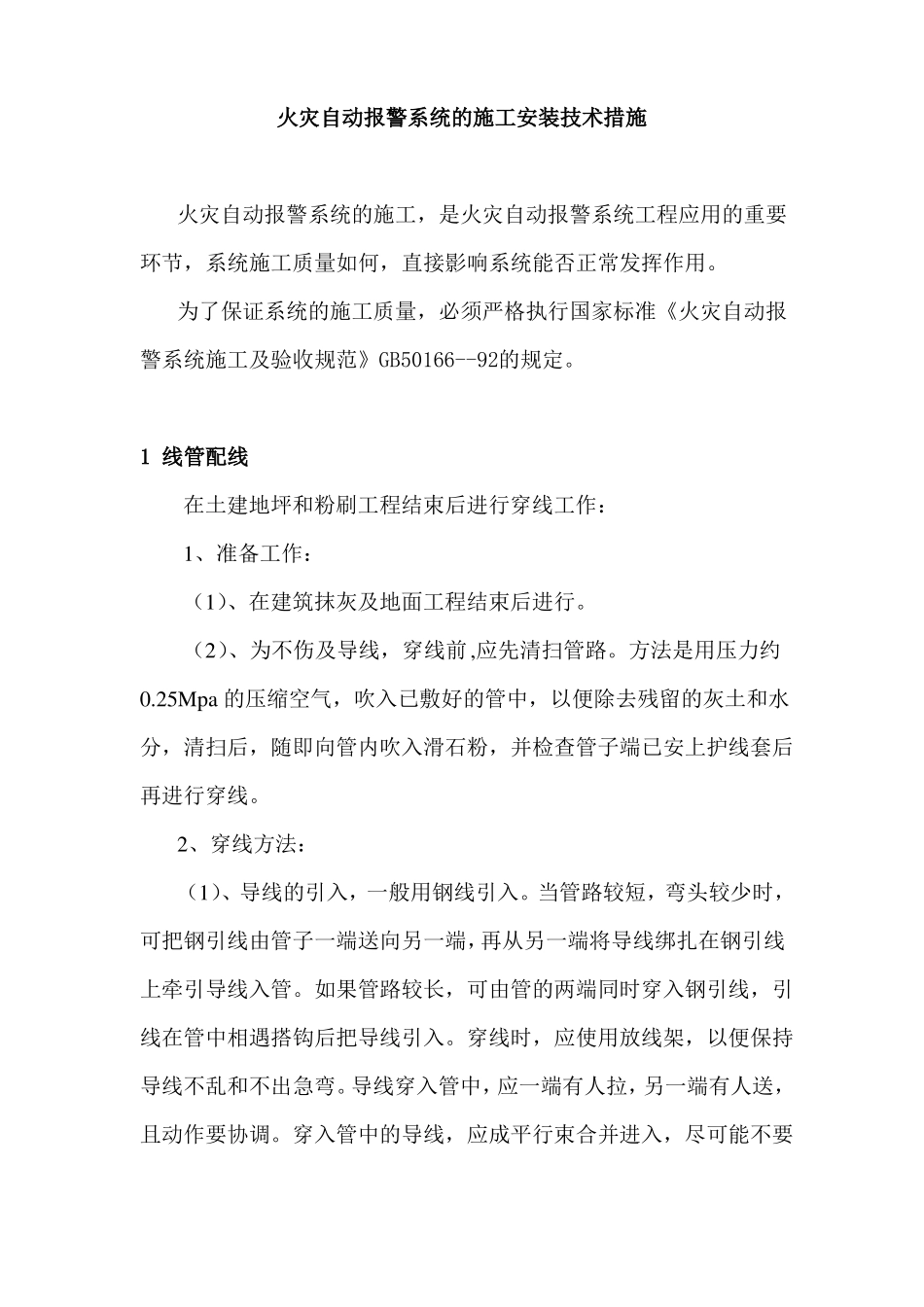

火灾自动报警系统的施工安装技术措施火灾自动报警系统的施工,是火灾自动报警系统工程应用的重要环节,系统施工质量如何,直接影响系统能否正常发挥作用
为了保证系统的施工质量,必须严格执行国家标准《火灾自动报警系统施工及验收规范》GB50166--92的规定
1线管配线在土建地坪和粉刷工程结束后进行穿线工作:1、准备工作:(1)、在建筑抹灰及地面工程结束后进行
(2)、为不伤及导线,穿线前,应先清扫管路
方法是用压力约0
25Mpa的压缩空气,吹入已敷好的管中,以便除去残留的灰土和水分,清扫后,随即向管内吹入滑石粉,并检查管子端已安上护线套后再进行穿线
2、穿线方法:(1)、导线的引入,一般用钢线引入
当管路较短,弯头较少时,可把钢引线由管子一端送向另一端,再从另一端将导线绑扎在钢引线上牵引导线入管
如果管路较长,可由管的两端同时穿入钢引线,引线在管中相遇搭钩后把导线引入
穿线时,应使用放线架,以便保持导线不乱和不出急弯
导线穿入管中,应一端有人拉,另一端有人送,且动作要协调
穿入管中的导线,应成平行束合并进入,尽可能不要互相扭缠

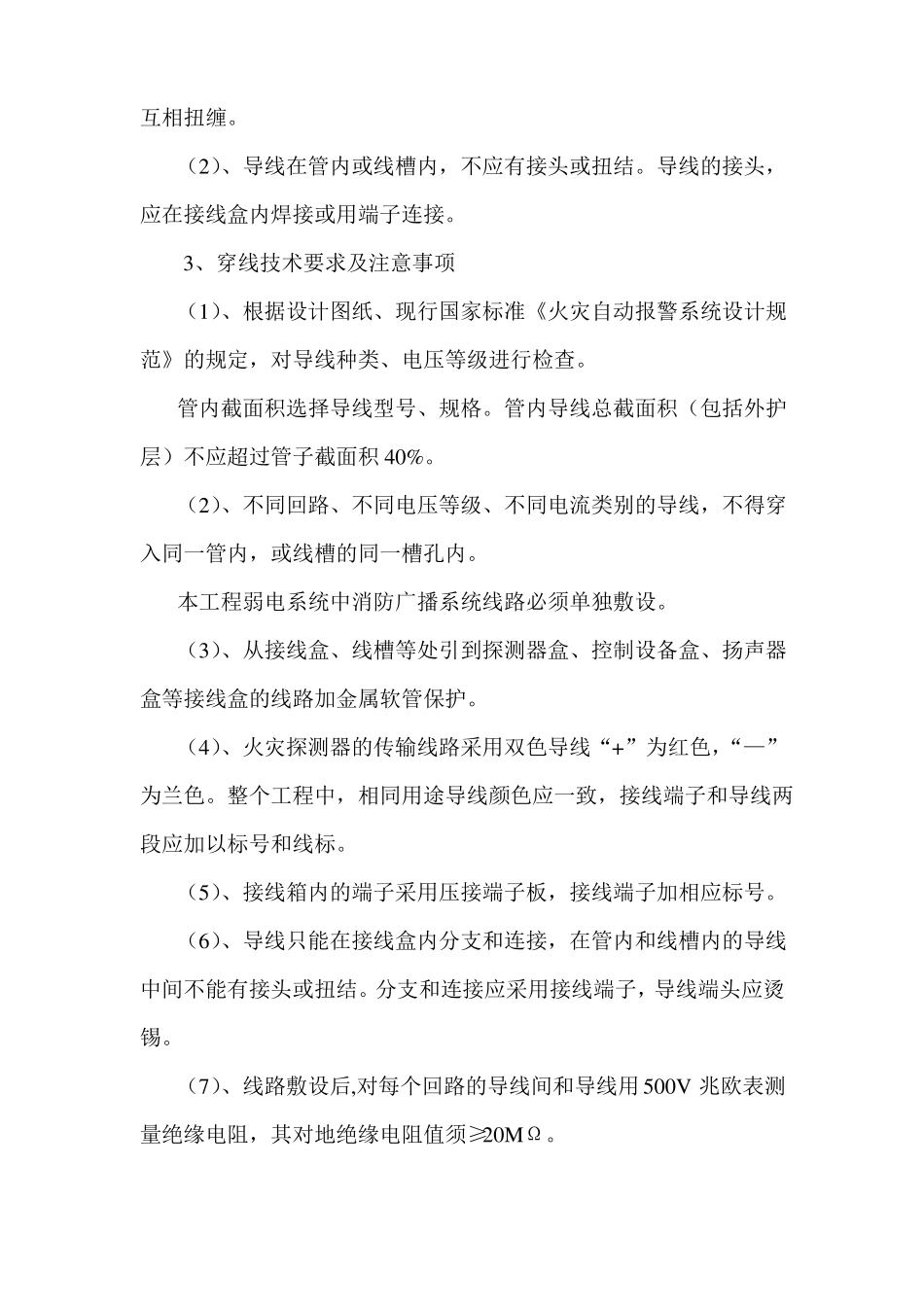

(2)、导线在管内或线槽内,不应有接头或扭结
导线的接头,应在接线盒内焊接或用端子连接
3、穿线技术要求及注意事项(1)、根据设计图纸、现行国家标准《火灾自动报警系统设计规范》的规定,对导线种类、电压等级进行检查
管内截面积选择导线型号、规格
管内导线总截面积(包括外护层)不应超过管子截面积40%
(2)、不同回路、不同电压等级、不同电流类别的导线,不得穿入同一管内,或线槽的同一槽孔内
本工程弱电系统中消防广播系统线路必须单独敷设
(3)、从接线盒、线槽等处引到探测器盒、控制设备盒、扬声器盒等接线盒的线路加金属软管保护
(4)、火灾探测器的传输线路采用双色导线“+”为红色,“—”为兰色
整个工程中,相同用途导线颜色应一致,接线端子和导线两段应加以标号和线
