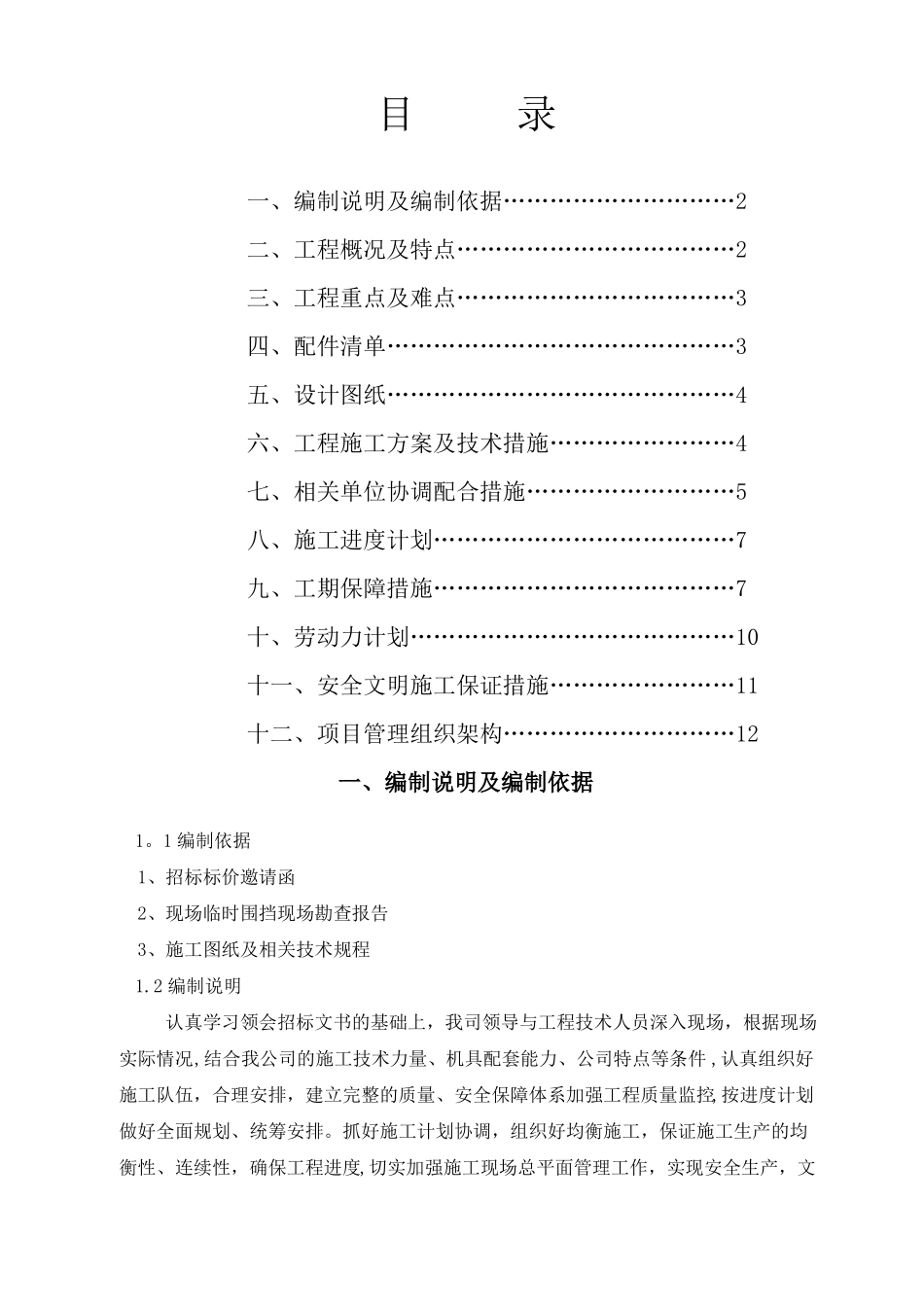

目录一、编制说明及编制依据…………………………2二、工程概况及特点………………………………2三、工程重点及难点………………………………3四、配件清单………………………………………3五、设计图纸………………………………………4六、工程施工方案及技术措施……………………4七、相关单位协调配合措施………………………5八、施工进度计划…………………………………7九、工期保障措施…………………………………7十、劳动力计划……………………………………10十一、安全文明施工保证措施……………………11十二、项目管理组织架构…………………………12一、编制说明及编制依据1
1编制依据1、招标标价邀请函2、现场临时围挡现场勘查报告3、施工图纸及相关技术规程1
2编制说明认真学习领会招标文书的基础上,我司领导与工程技术人员深入现场,根据现场实际情况,结合我公司的施工技术力量、机具配套能力、公司特点等条件,认真组织好施工队伍,合理安排,建立完整的质量、安全保障体系加强工程质量监控,按进度计划做好全面规划、统筹安排
抓好施工计划协调,组织好均衡施工,保证施工生产的均衡性、连续性,确保工程进度,切实加强施工现场总平面管理工作,实现安全生产,文明施工

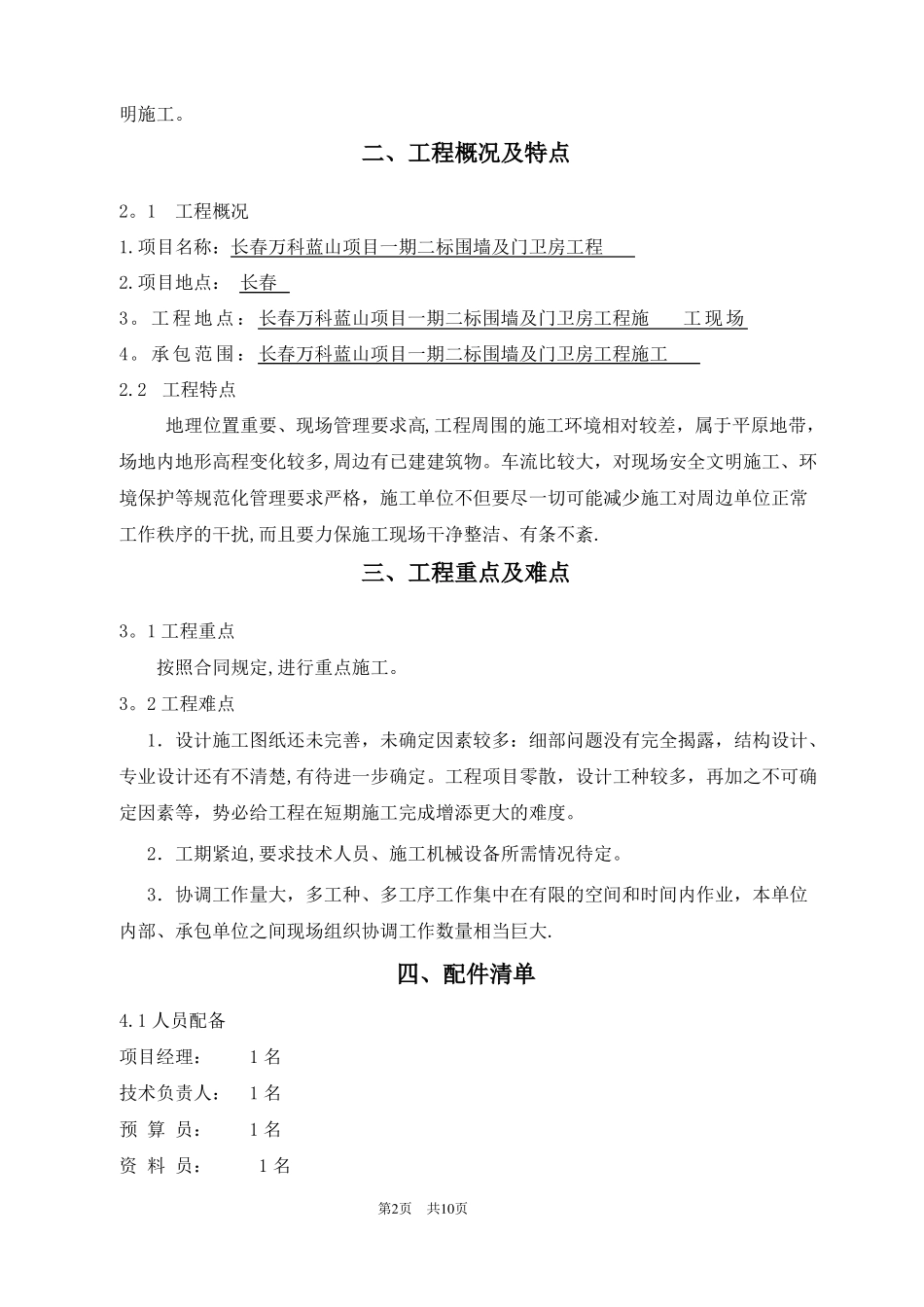

二、工程概况及特点2
1工程概况1
项目名称:长春万科蓝山项目一期二标围墙及门卫房工程2
项目地点:长春3
工程地点:长春万科蓝山项目一期二标围墙及门卫房工程施工现场4
承包范围:长春万科蓝山项目一期二标围墙及门卫房工程施工2
2工程特点地理位置重要、现场管理要求高,工程周围的施工环境相对较差,属于平原地带,场地内地形高程变化较多,周边有已建建筑物
车流比较大,对现场安全文明施工、环境保护等规范化管理要求严格,施工单位不但要尽一切可能减少施工对周边单位正常工作秩序的干扰,而且要力保施工现场干净整洁、有条不紊
三、工程重点及难点3

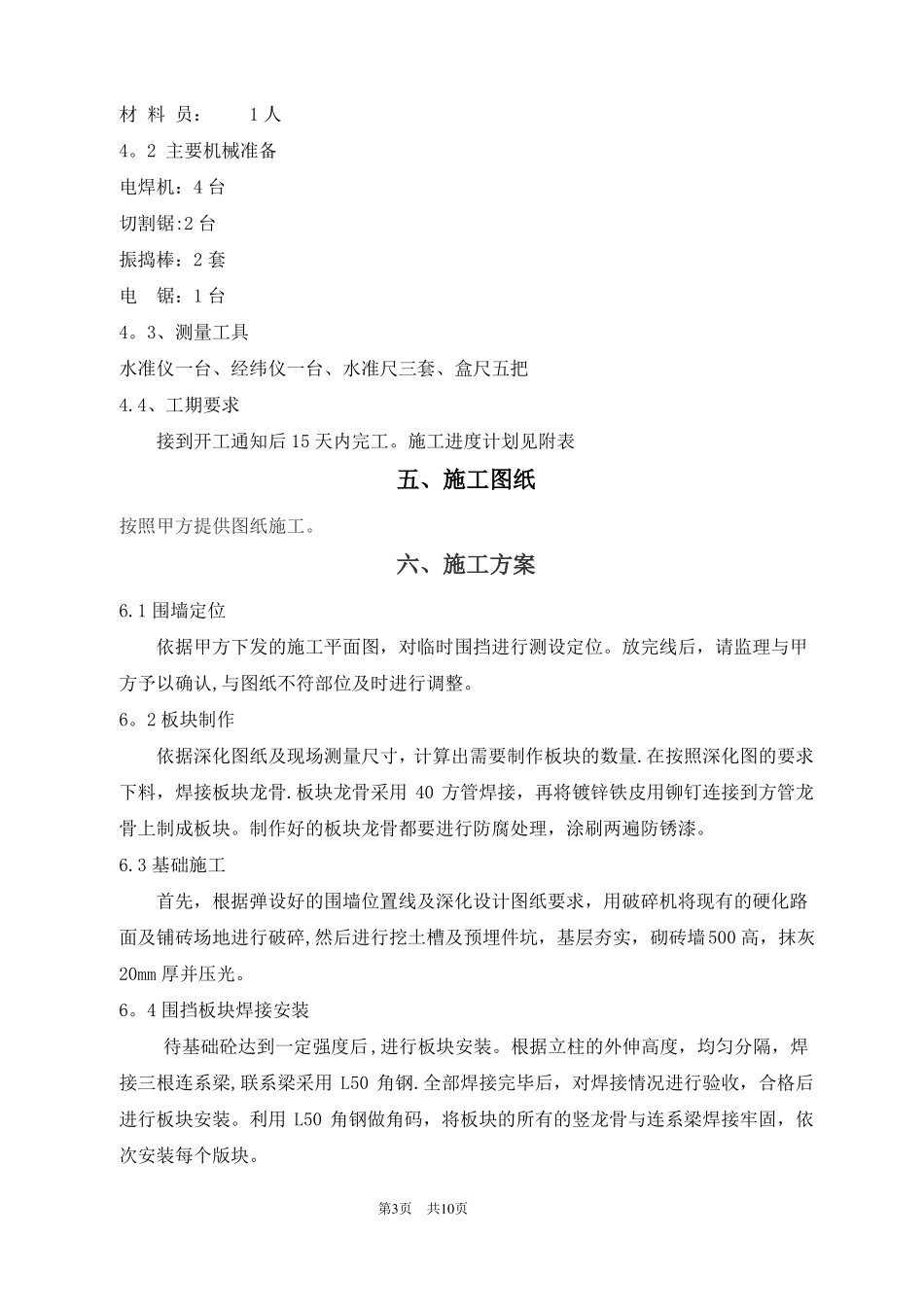

1工程重点按照合同规定,
