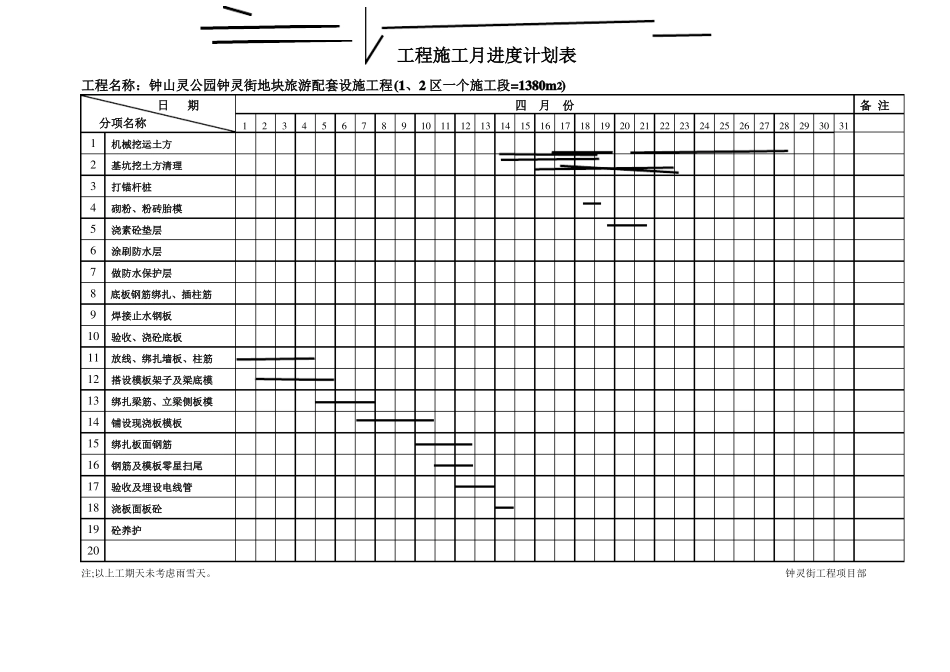

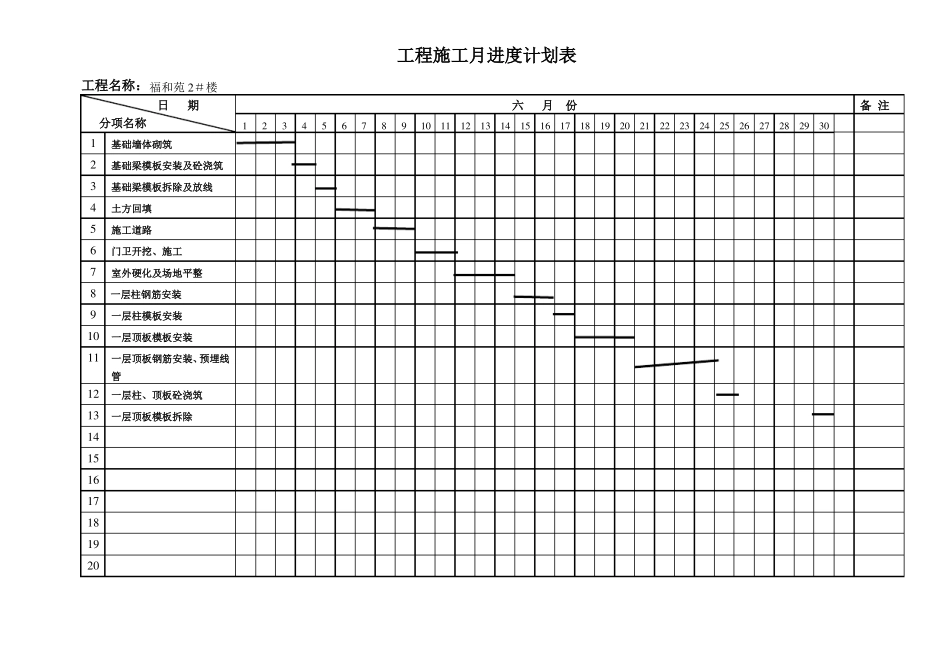

工程施工月进度计划表工程名称:福和苑2#楼日期分项名称1234567基础墙体砌筑基础梁模板安装及砼浇筑基础梁模板拆除及放线土方回填施工道路门卫开挖、施工室外硬化及场地平整123456789六月份101112131415161718192021222324252627282930备注8一层柱钢筋安装9一层柱模板安装10一层顶板模板安装预埋线11一层顶板钢筋安装、管12一层柱、顶板砼浇筑13一层顶板模板拆除14151617181920工程施工月进度计划表工程名称:钟山灵公园钟灵街地块旅游配套设施工程(1、2区一个施工段=1380m2)日期分项名称1234567机械挖运土方基坑挖土方清理打锚杆桩砌粉、粉砖胎模浇素砼垫层涂刷防水层做防水保护层123456789四月份10111213141516171819202122232425262728293031备注8底板钢筋绑扎、插柱筋9焊接止水钢板10验收、浇砼底板11放线、绑扎墙板、柱筋12搭设模板架子及梁底模13绑扎梁筋、立梁侧板模14铺设现浇板模板15绑扎板面钢筋16钢筋及模板零星扫尾17验收及埋设电线管18浇板面板砼19砼养护20注;以上工期天未考虑雨雪天
钟灵街工程项目部工程施工月进度计划表工程名称:钟山灵公园钟灵街地块旅游配套设施工程(3、4、5区一个施工段=5060m2)日期分项名称1234567机械挖运土方基坑挖土方清理打锚杆桩砌粉、粉砖胎模浇素砼垫层涂刷防水层做防水保护层123456789三月份10111213141516171819202122232425262728293031备注8底板钢筋绑扎、插柱筋9焊接止水钢板10验收、浇砼底板11放线、绑扎墙板、柱筋12搭设模板架子及梁底模13绑扎梁筋、立梁侧板模14铺设现浇板模板15绑扎板面钢筋16钢筋及模板零星扫尾17验收及埋设电线管18浇板面板砼19砼养护20注;以上工
