岩棉复合板施工工艺一、施工工艺基层办理(DP沙浆)→配置DEA沙浆胶粘剂→粘贴岩棉复合板→安装固定件→基层DBI抹面沙浆→耐碱网格布→面层抹面沙浆→保温系统查收1
弹控制线、挂基准线1
1从最高点排通线,每三层做一个节点,做到墙体垂直;1
2依据建筑立面设计和外墙外保温技术要求,在墙面弹出窗水平、垂直控制线等;1
3在建筑外墙大角(阴阳角)及其余必需处挂垂直基准线,每个楼层适合地点挂水平线以便控制岩棉复合板的垂直度和平坦度
2.粘结沙浆2
1采纳专用沙浆搅拌机,把胶粘剂和抹面胶浆粉料按配合比搅拌;搅拌时间不少于5min,搅拌一定充足、平均,稠度适中;2
2拌制沙浆的过程中绝不同意掺加水泥、快凝剂、防冻剂、填补料、色料等任何形式的增添剂;3.基层上粘贴翻包网格布3
1凡在粘贴的岩棉复合板板边沿外露处都应做标准耐碱型网格布翻包办理,具体部位包含:1)门窗洞口处;2)女儿墙收头处3
2裁取300mm宽的标准型耐碱耐碱网格布条;3
3需要做翻包办理的部位基层上抹出100mm宽2~3mm厚的粘结沙浆;3
4抹好的粘结剂上铺设耐碱网格布条,并用不锈钢抹子平均压入粘结剂内,压入宽度100mm,让剩下部分网格布甩出并保持洁净,待未来翻包用
4.粘结剂4
1在岩棉复合板板表面上用点框联合法涂抹粘结剂;4
2应保证粘结剂在岩棉复合板板表面的有效粘结面积应控制在50%且一定坚固

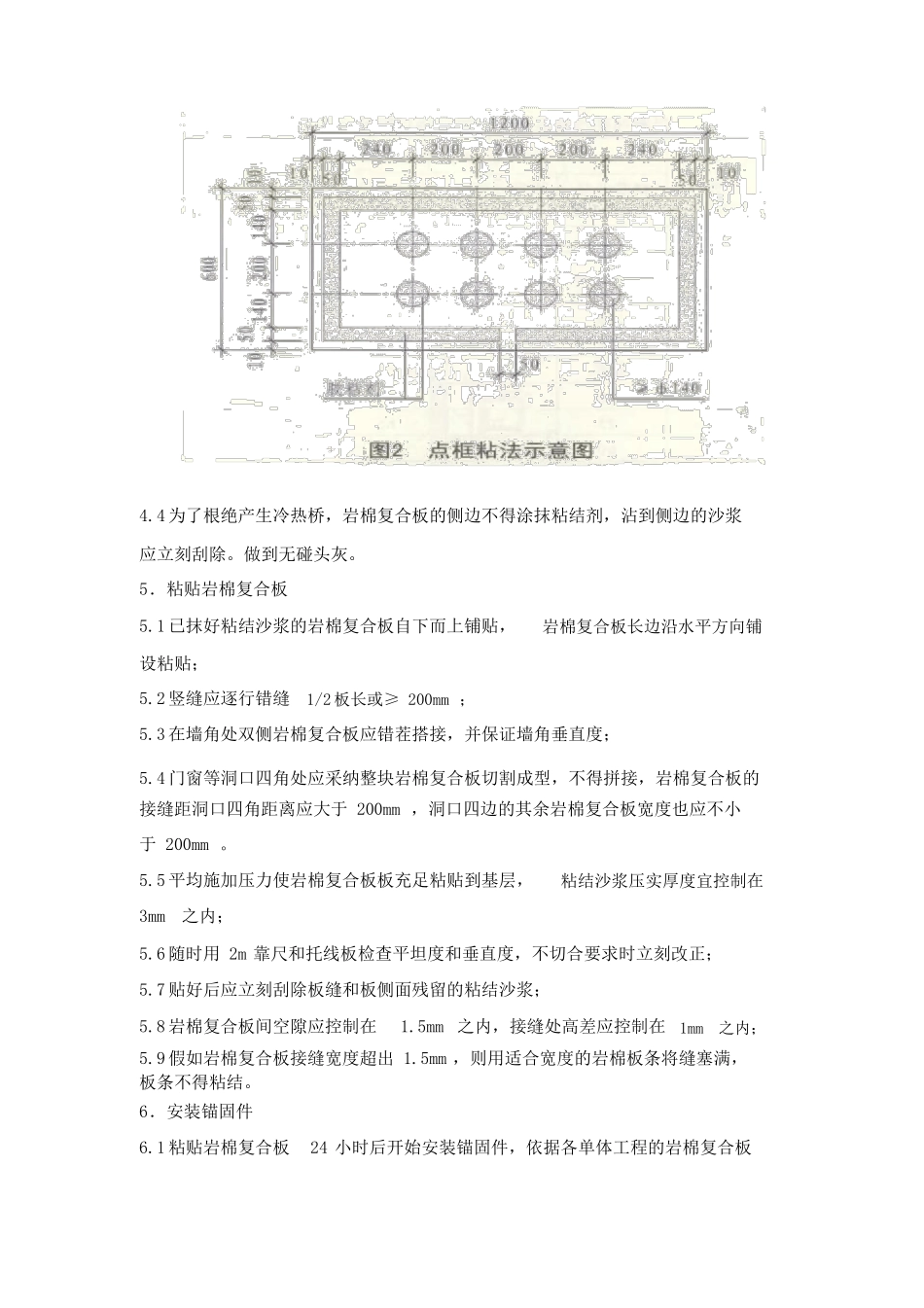

3用不锈钢抹子在板边抹出50mm宽连续的粘结沙浆条,并在板中间抹出8个直径不小于140mm的粘结沙浆块,厚度均不小于8mm,详细部署方式以下列图所示
4为了根绝产生冷热桥,岩棉复合板的侧边不得涂抹粘结剂,沾到侧边的沙浆应立刻刮除
做到无碰头灰
5.粘贴岩棉复合板5
1已抹好粘结沙浆的岩棉复合板自下而上铺贴,岩棉复合板长边沿水平方向铺设粘贴;5
2竖缝应逐行错缝1/2板长或≥200mm;5
3在墙角处双侧岩棉复合板
